    Замена стояков в квартире — трубы водоснабжения и канализации

    Стояк — общее имущество дома, и правила его замены отличаются от замены своей разводки. Разбираем, где проходит граница ответственности, когда трубы действительно пора менять, за чей счёт выполняются работы, из чего делают новые стояки водоснабжения и канализации, как проходит отключение и монтаж и почему ревизионный люк нельзя закладывать плиткой.

    Редакция 1КВ-ремонт
    Обновлено 25 августа 2026 10 мин чтения
    Замена стояков в квартире — трубы водоснабжения и канализацииИнструменты

    Замена стояков в квартире — работа, которую откладывают до последнего, а берутся за неё уже по факту аварии. Между тем стояк это общее имущество дома, и правила здесь другие, чем при замене своей разводки: и порядок работ, и вопрос, за чей счёт всё это оплачивается.

    Разбираем, когда замена стояков действительно нужна, кто за неё платит, из каких материалов ставят новые трубы водоснабжения и канализации, как проходит монтаж и что придётся согласовать до начала ремонта.

    Что такое стояк и почему он общий

    Стояк — вертикальная труба, которая проходит через все этажи и обслуживает несколько квартир. Именно поэтому он относится к общему имуществу дома, а не к вашей собственности, даже если проходит внутри санузла.

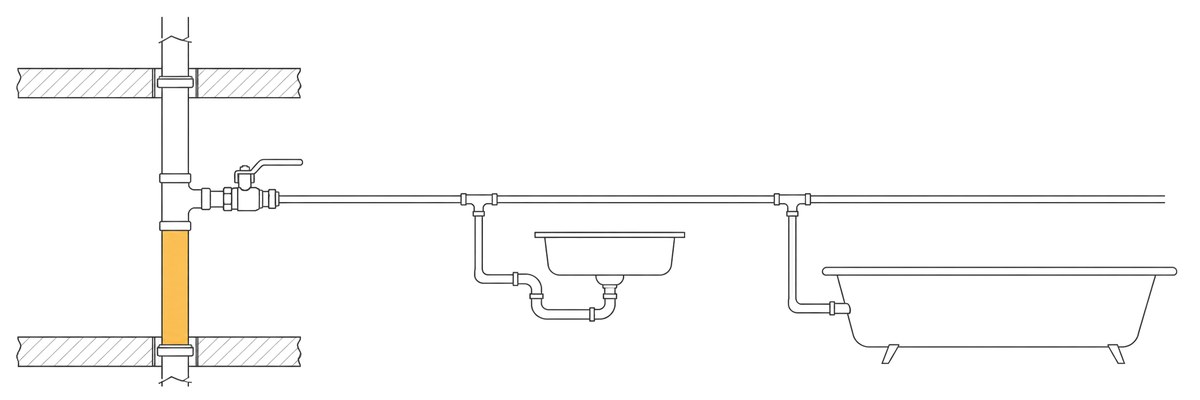

    Граница ответственности: стояк общий, разводка после крана — своя
    Граница ответственности: стояк общий, разводка после крана — своя
    • Где проходит граница. Всё до первого отключающего устройства — крана или вентиля на отводе — общее. Всё после него ваше.
    • Какие стояки бывают. Холодного водоснабжения, горячего водоснабжения, канализации, отопления, а также полотенцесушитель, который часто врезан в стояк горячей воды.
    • Кто обслуживает. Управляющая компания. Она же отвечает за состояние труб, за аварии и за плановую замену систем в доме.
    • Почему это важно. Самовольная замена участка стояка — вмешательство в общее имущество. Если случится протечка, отвечать за ущерб соседям будет тот, кто менял.

    Начинать ремонт санузла с самостоятельной замены стояков нельзя. Сначала заявка в управляющую компанию, потом согласование работ и только потом монтаж — иначе зашитый в короб самодельный участок станет вашей личной зоной ответственности.

    Когда замена действительно нужна

    • Возраст труб. У стальных систем срок службы порядка 25-30 лет, у чугунных стояков — 40-50. В доме старше этого возраста трубы уже за пределом ресурса.
    • Свищи и подтёки. Точечные протечки и следы ржавчины, которые заваривают или хомутят раз за разом. Если хомут появился второй раз, стояк меняют целиком.
    • Зарастание. В старых стальных трубах отложения съедают сечение вдвое. Признак — слабый напор при исправном смесителе.
    • Ржавая вода. Постоянная рыжина по утрам и следы налёта — признак коррозии стенок изнутри.
    • Ремонт санузла. Разумный момент: стены и короб всё равно вскрыты. Менять стояк после плитки — значит ломать свежую отделку.
    • Аварийная ситуация. Прорыв, при котором вызывают аварийную службу. Здесь замену проводят экстренно, о плановости речь не идёт.

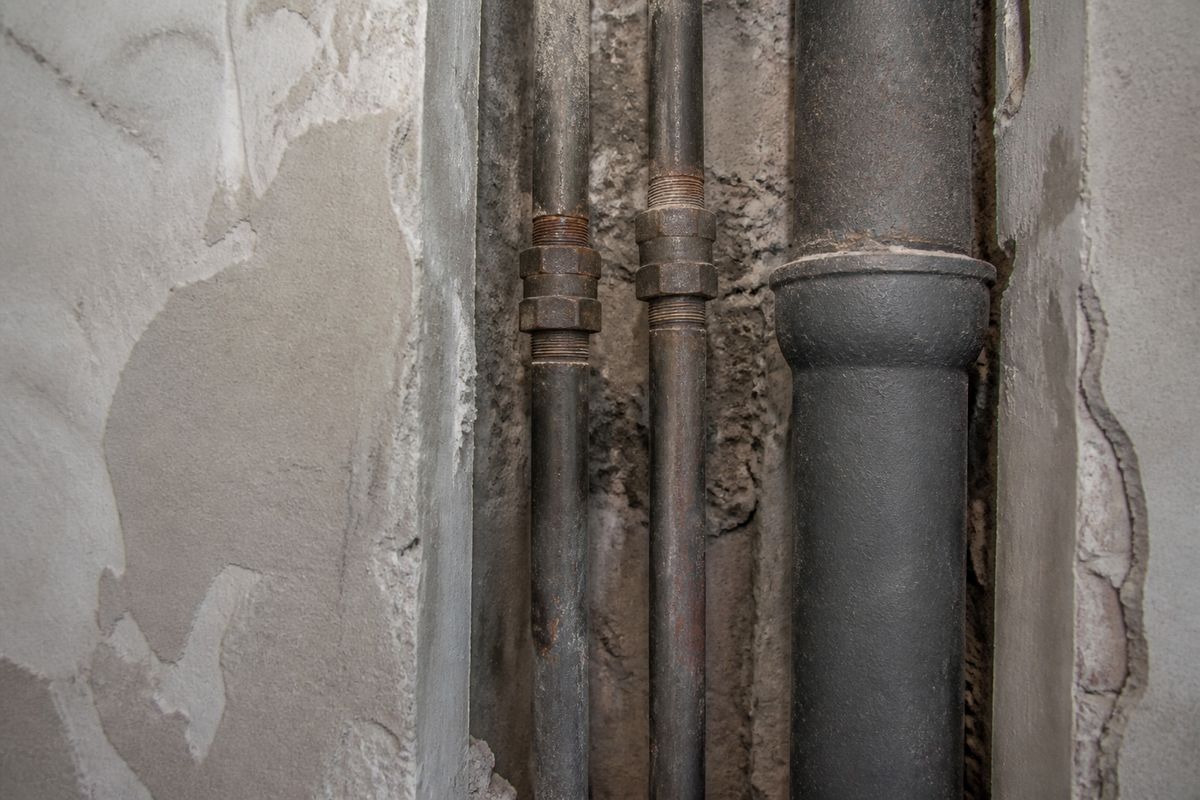

    Старые стальные стояки и чугунная канализация в открытом коробе санузла
    Старые стальные стояки и чугунная канализация в открытом коробе санузла

    За чей счёт меняют стояки

    Главный вопрос, из-за которого чаще всего и возникает спор с управляющей компанией.

    • По закону. Стояк — общее имущество, и его содержание, включая замену, входит в плату за содержание жилья. Работы по замене стояков управляющая компания обязана выполнить за свой счёт.
    • Как это работает на практике. Пишется заявление с описанием состояния труб. Специалистов направляют на осмотр, составляют акт и включают участок в план работ.
    • Почему часто платят сами. Плановая замена систем в доме идёт по графику, и ждать очереди можно долго. Если ремонт уже начат, работы оплачивают сами, чтобы не останавливать отделку.
    • Что стоит учесть. Даже оплачивая работу самостоятельно, заявку подают обязательно: нужен наряд на отключение стояка и допуск специалистов.
    • Отделка и короб. Восстановление отделки после замены в зону ответственности компании не входит. Плитка, короб и ревизионный люк — на собственнике.

    Если соседи сверху и снизу готовы менять свои участки, замену выгоднее делать одновременно: стояк меняется от перекрытия до перекрытия, и стыки в чужих квартирах — самое слабое место. Совместная замена по всей вертикали дешевле и надёжнее, чем три отдельных ремонта в разные годы.

    Если управляющая компания отказывает

    Отказ или бесконечное «поставили в план» — обычная причина, по которой собственника вынуждают менять стояк за свой счёт. Порядок действий простой.

    • Заявление в двух экземплярах. Один сдаётся в компанию, на втором ставят отметку о принятии. Устная заявка по телефону следов не оставляет, и доказать обращение потом невозможно.
    • Требование обследования. В заявлении просят провести осмотр и составить акт о состоянии труб. Акт — основной документ: в нём фиксируются причины и необходимость замены.
    • Ссылка на состав общего имущества. Стояки прямо отнесены к общему имуществу дома, а его содержание входит в тариф. Это и есть основание.
    • План капитального ремонта. Замену инженерных систем в доме проводят в рамках капитального ремонта. Стоит уточнить, в каком году он запланирован: если срок близкий, ждать разумнее, чем платить.
    • Жалоба выше. Если ответа нет, следующий способ — обращение в жилищную инспекцию. Как правило, до этого не доходит: сам факт письменной жалобы ускоряет решение.
    • Компромисс. Часто компания предоставляет специалистов и отключение, а материалы покупает собственник. Формально это не по правилам, но решение рабочее и экономит месяцы ожидания.

    Материалы: чем заменить старые трубы

    Водоснабжение

    В системе водоснабжения многоквартирного дома стояк работает под постоянным давлением, а горячая вода добавляет к нему перепады температуры и гидроудары. Поэтому материалы подбирают по параметрам системы, а не по цене: труба должна держать рабочее давление и температуру подачи с запасом, иначе соединения начнут потеть уже через пару лет, особенно на горячей воде.

    • Полипропилен. Основной вариант для стояков водоснабжения: используется в большинстве домов. Соединения выполняют сваркой, они получаются монолитными. Для горячей воды берут армированную трубу — обычная даёт сильное температурное удлинение.
    • Металлопластик. Дешевле и гибче, но соединений на фитингах больше, а каждое соединение — потенциальная течь. В стояках применяют реже.
    • Нержавеющая сталь и медь. Эти металлические трубы долговечнее всего и не боятся коррозии, но дороже и требуют квалифицированного монтажа. В квартирных стояках встречаются нечасто.
    • Диаметр. Менять его нельзя: сечение стояка водоснабжения рассчитано на весь дом. Уменьшили — соседи на верхних этажах остались без напора.

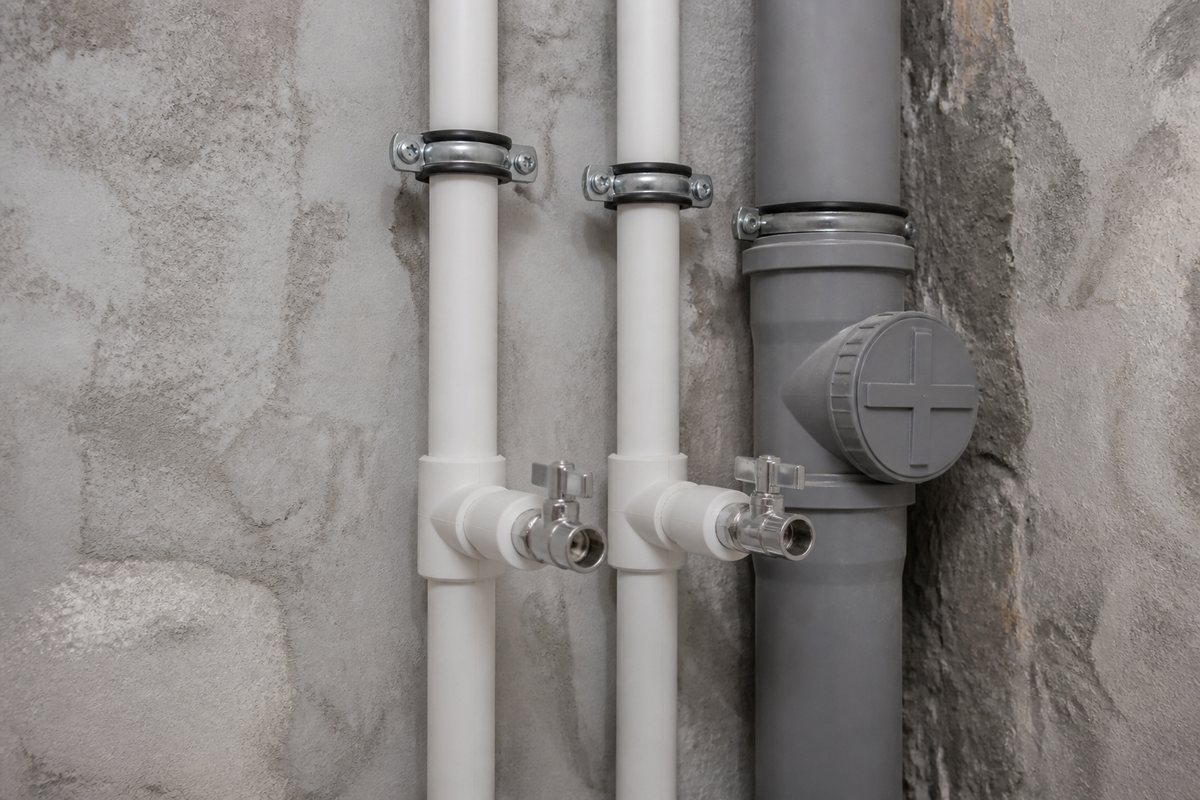

    Новые полипропиленовые стояки с отводом в квартиру и запорным краном
    Новые полипропиленовые стояки с отводом в квартиру и запорным краном

    Канализация

    • ПВХ и полипропилен. Стандарт для замены чугуна в системах канализации: лёгкие, гладкие внутри, монтируются на раструбах с уплотнителем.
    • Шумность. Пластик слышен сильнее чугуна. Решение — трубы со звукопоглощающим слоем или обмотка стояка минеральной ватой внутри короба.
    • Ревизия. На стояке оставляют лючок для прочистки. Замуровывать ревизию наглухо нельзя ни при каких условиях, особенно на канализации.
    • Крепление. Стояк фиксируют хомутами к стене на каждом этаже: вес трубопровода держат крепления, а не соединения.

    Стояк отопления и полотенцесушитель

    Отопление — отдельная инженерная система, и правила для неё жёстче, чем для водоснабжения. Стояк отопления связан с общедомовой сетью по всей вертикали, поэтому замену планируют на межсезонье, когда теплоноситель слит и отключение никого не оставит без тепла. Зимой к таким работам приступают только в аварийной ситуации.

    • Сроки. Плановую замену стояков отопления проводят летом, в период опрессовки и подготовки системы к сезону. Заявку подают заранее: летний график расписан плотно, и решение о необходимости работ принимают до начала сезона.
    • Полотенцесушитель. Чаще всего он врезан в контур горячего водоснабжения, реже — в отопление. От того, к какой системе он подключён, зависит и способ замены, и порядок согласования.
    • Перемычка. Если на стояке отопления стоит радиатор, байпас между подводками оставляют обязательно: без него перекрытый радиатор останавливает циркуляцию у всей вертикали. Это техническое требование, а не пожелание.
    • Материалы. Для отопления используется армированный полипропилен, металлические трубы или сшитый полиэтилен: обычная пластиковая труба на такие температуры не рассчитана.

    Как проходит замена

    • Заявка и осмотр. В управляющую компанию подают заявление, специалисты осматривают участки и определяют объём работ.
    • Отключение. Стояк перекрывают и сливают воду. Эту операцию проводят только представители управляющей компании: самостоятельно лезть к запорной арматуре в подвале нельзя.
    • Уведомление жильцов. Вода отключается по всей вертикали, поэтому о времени работ предупреждают заранее.
    • Демонтаж. Старую часть трубы вырезают от перекрытия до перекрытия. Резать надо аккуратно: чугун хрупкий, и трещины могут уйти выше по этажу.
    • Монтаж нового участка. Ставят новую трубу, врезают отвод в квартиру с отключающим краном. Все соединения оставляют в доступном месте.
    • Проверка. Стояк водоснабжения заполняют и проверяют под давлением. Только после этого зашивают короб.
    • Восстановление. Короб, плитка и ревизионный люк — на собственнике квартиры.

    По времени плановая замена одного стояка занимает несколько часов, а отключение воды — обычно 4-8 часов на всю вертикаль. Дольше всего идёт не сам монтаж, а согласование и подготовка.

    Ревизионный люк в плиточном коробе стояка
    Ревизионный люк в плиточном коробе стояка

    Что проверить после замены

    • Испытание давлением. Стояк проверяют под давлением выше рабочего — это главный показатель качества монтажа. Просить об опрессовке отдельно не надо, она входит в регламент работ.
    • Отключающий кран на отводе. Убедитесь, что он установлен и поворачивается. Надёжное решение — шаровой кран с рукояткой, к которому есть свободный доступ.
    • Стыки на виду. Все соединения должны остаться в зоне ревизии. Важно осмотреть их до того, как короб зашьют: после плитки проблемы видно уже по потёкам на потолке этажом ниже.
    • Акт выполненных работ. При плановой замене его подписывают всегда. Без акта потом сложно доказать необходимость ремонта по гарантии.
    • Шум и вибрация. Новая система водоснабжения не должна гудеть при открытии крана. Гул означает, что трубу зажали в креплениях или не оставили запаса на температурное расширение, и исправить это возможно только со вскрытием короба.

    Частые ошибки

    • Поменяли самовольно. При аварии на этом участке ущерб соседям возмещает тот, кто менял, а не обслуживающая организация.
    • Уменьшили диаметр. Напор упал у соседей сверху, работы придётся переделывать за свой счёт.
    • Зашили стояк наглухо. Без ревизионного люка любая прочистка или ремонт превращается в демонтаж короба и плитки.
    • Не поставили отключающий кран. Каждая мелкая работа в квартире требует отключения всего стояка.
    • Соединение оказалось в коробе. Стык, который нельзя осмотреть, — типичное место аварии.
    • Меняли свой участок в одиночку. Стыки с чужими старыми трубами на границе перекрытий начинают течь через год-два.

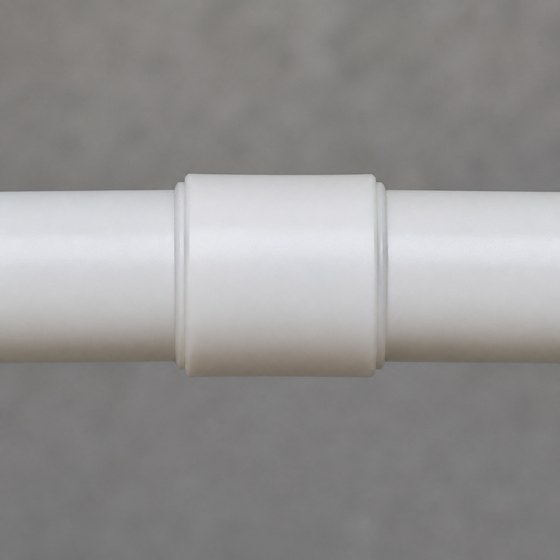

    Сварное соединение полипропиленовых труб крупным планом
    Сварное соединение полипропиленовых труб крупным планом

    Частые вопросы

    За чей счёт меняют стояк в квартире?
    Стояк — общее имущество дома, и его замена входит в содержание жилья, то есть выполняется управляющей компанией. На практике многие делают работы за свой счёт, чтобы не ждать очереди, но заявку в компанию подают в любом случае.

    Можно ли поменять стояк самостоятельно?
    Технически возможно, юридически — нет: это вмешательство в общее имущество. Без наряда на отключение и допуска ответственность ложится на жильца.

    Когда менять стояки при ремонте?
    Ещё до стяжки и отделки, вместе с разводкой. Стояк проходит через мокрую зону, и любые работы с ним после плитки означают демонтаж отделки.

    Сколько служат новые трубы?
    Срок службы полипропилена в системах водоснабжения — порядка 25-50 лет в зависимости от условий эксплуатации и температуры, у пластиковых труб сопоставимо. Реальный срок зависит от качества монтажа соединений.

    Что делать при аварии на стояке?
    Сразу вызвать аварийную службу управляющей компании и перекрыть воду, если есть свой кран. Аварийная бригада отключает стояк и устраняет течь; плановую замену участка потом оформляют отдельно.

    Нужно ли менять весь стояк, если течёт один участок?
    Если трубе больше 25-30 лет, менять точечно смысла мало: соседние участки в том же состоянии, и через год потечёт рядом. Разумнее менять от перекрытия до перекрытия целиком.

    Можно ли перенести стояк в другое место?
    Практически нет: перенос вертикальной трубы затрагивает все квартиры по вертикали и требует проекта и согласования. В рамках обычного ремонта стояк остаётся на месте, а коробу придают удобную форму.
