Штукатурка — тот этап, на котором ремонт всегда встаёт. Работы по поверхностям заканчиваются за несколько дней, а дальше начинается ожидание: пока слой не отдаст воду, ни шпаклевать, ни клеить обои, ни класть плитку нельзя. Это ожидание и ломает график: его не видно в смете.
Разбираем, сколько сохнет штукатурка разных типов, как время высыхания зависит от толщины слоя и условий в помещении, по каким признакам понять, что поверхность готова, и чем заканчиваются попытки ускорить процесс пушкой.
Сколько сохнет штукатурка: короткий ответ
Точного числа для любой квартиры не существует: срок высыхания зависит от типа смеси, толщины слоя и условий в помещении. Ориентиры, от которых отталкиваются на объекте, такие.

- Гипсовая штукатурка — от 5 до 7 суток при слое около 10 мм и нормальных условиях. Схватывается она раньше, за несколько часов, но это не полное высыхание.
- Цементно-песчаная — от 14 до 28 суток. Материал набирает прочность медленно, и торопить его нельзя.
- Известково-цементная — около 15–20 суток, промежуточный вариант между первыми двумя.
- Финишная шпаклёвка поверх штукатурки — от 12 часов до суток на слой, потому что слой тонкий.
Разница между гипсом и цементом объясняется составом. Гипс отдаёт воду быстро и почти не меняет объём. Цементный раствор не просто сохнет — он набирает прочность в реакции, и вода нужна ему всё это время. Поэтому цементная штукатурка высыхает в разы дольше, и ускорять её опаснее всего.
Схватывание и высыхание — разные вещи. Гипсовая смесь перестаёт мазаться через 3–6 часов, и поверхность кажется готовой. Но внутри слоя влага держится ещё несколько суток, и покрытие сверху её запирает.

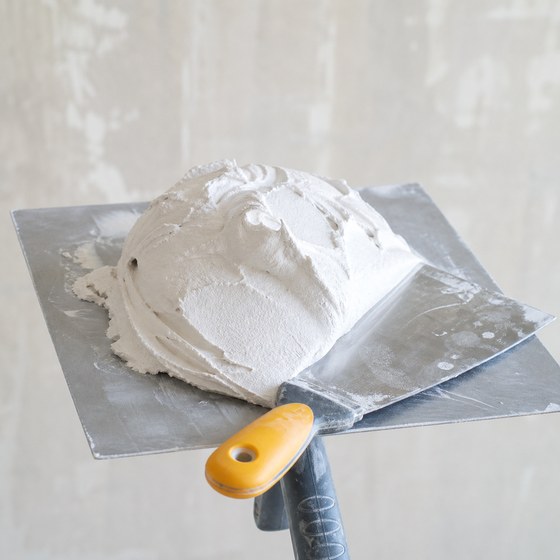

Гипсовая штукатурка: сроки высыхания по этапам
Гипсовая смесь — основной выбор для сухих помещений, и её процесс высыхания удобно разложить по стадиям.

- 1–2 часа. После нанесения раствор теряет подвижность, его подрезают правилом. Это ещё не высыхание, а схватывание.
- 3–6 часов. Поверхность матовеет, её заглаживают или структурируют. Слой держит форму, но остаётся сырым.
- 24 часа. Штукатурка выдерживает лёгкое касание, цвет покрытия неравномерный: светлые пятна показывают, где влага ушла раньше.
- 5–7 суток. Слой 10 мм высыхает до полного состояния, поверхность приобретает ровный светлый оттенок. Можно шпаклевать.
Слой в 20 мм прибавляет времени не вдвое, а сильнее: влаге из глубины идти дальше, и корка мешает ей выходить. Ориентир для 20 мм составляет 8–10 суток, а в прохладном помещении срок доходит до 14 суток.

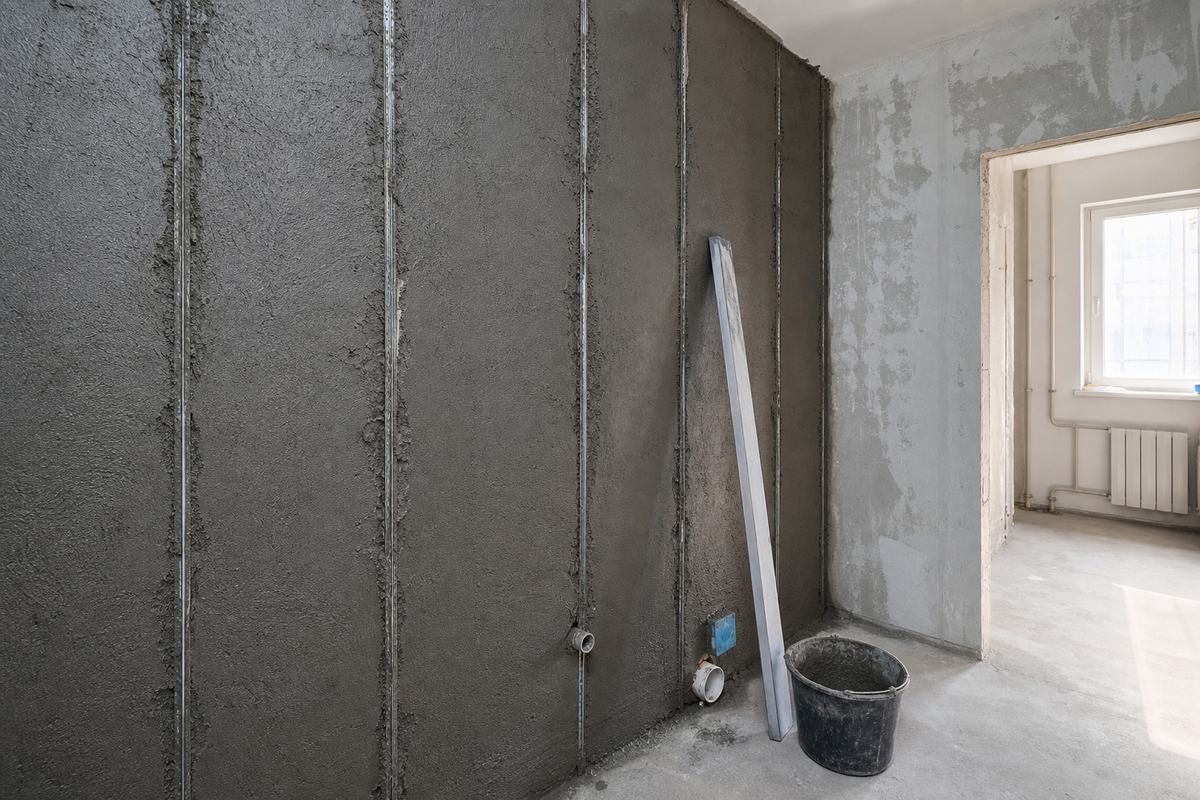

Цементная штукатурка: почему ждать приходится дольше
Цементный состав ведёт себя иначе: первые сутки схватывается, потом в течение примерно 14 суток набирает прочность и только затем отдаёт лишнюю влагу. Процесс идёт внутри материала и наружу выходит косвенно — по цвету и по температуре поверхности.

Классический ориентир для цементно-песчаной штукатурки — неделя на каждый сантиметр слоя, но не меньше двух недель в целом. Слой 20 мм в квартире с нормальной температурой высыхает в среднем за 25–30 суток. В ванной и на кухне с высокой влажностью срок растягивается ещё сильнее.
Цементной штукатурке первые дни нужна вода, а не сушка на скорость. В жару её увлажняют или закрывают плёнкой, и эта защита нужна: если поверхность пересохнет раньше, чем материал наберёт прочность, слой пойдёт трещинами.
Как толщина слоя меняет срок
Толщина — второй важный фактор после типа смеси. Зависимость нелинейная: каждый следующий сантиметр добавляет больше времени, чем предыдущий.

В таблице — сроки полного высыхания при температуре около 20 °C и влажности воздуха 60%: условия обычной жилой комнаты.
| Толщина слоя | Гипсовая штукатурка | Цементно-песчаная |
|---|---|---|
| 10 мм | 5–7 суток | 14–20 суток |
| 20 мм | 8–10 суток | 21–28 суток |
| 30 мм | 12–14 суток | около 35 суток |
| 50 мм и больше | нанесение в два слоя с перерывом | нанесение в два слоя с перерывом |
Толстый слой сразу наносить нельзя из-за сроков: наружный слой высыхает и стягивается, а внутренняя часть ещё сырая, на границе появляется напряжение. Это даёт трещины, отслоения и глухой звук при простукивании. Сколько смеси уйдёт при разной толщине, мы разбирали в материале про расход штукатурки на 1 м².
Условия в помещении: температура, влажность, воздух
Одна и та же штукатурка в двух квартирах сохнет с разницей в несколько дней, и дело не в материале. Процесс зависит от условий сильнее, чем принято думать.

- Температура. Оптимально 18–22 °C. При 10 °C высыхание замедляется примерно вдвое, а ниже +5 °C цементный раствор вообще перестаёт набирать прочность.
- Влажность воздуха. Норма влажности — около 60%. При повышенной влажности влаге из слоя просто некуда уходить, и сроки растут.

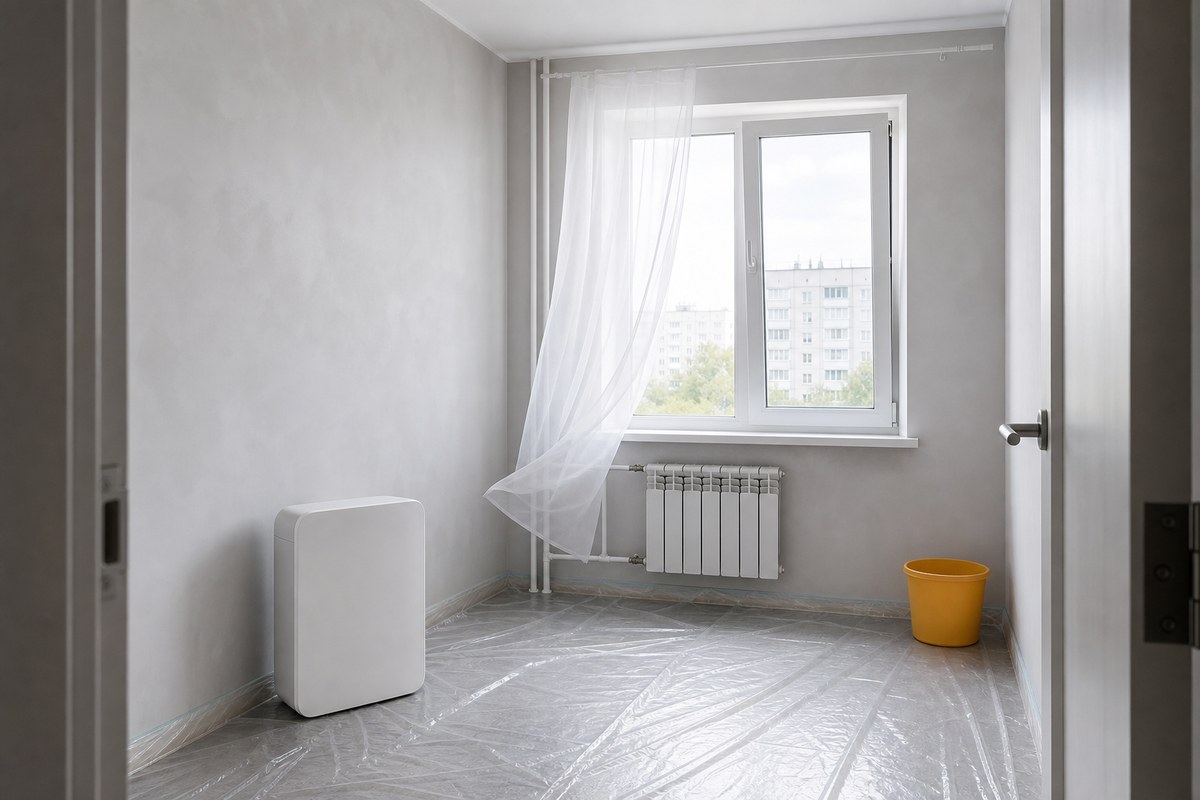

- Движение воздуха. Нужен спокойный воздухообмен: приоткрытые окна, работающая вытяжка. Сквозняков быть не должно — они сушат поверхность неравномерно.
- Основание. Впитывающая основа вроде пористого газобетона тянет воду из раствора и повышает скорость высыхания нижней части слоя, плотный бетон — наоборот.
- Площадь и объём помещения. В маленькой ванной без вентиляции влажность воздуха поднимается от самой штукатурки, и штукатурный слой сохнет заметно дольше.
Отдельная история — зима. Отопление сушит воздух и повышает скорость высыхания, но если основание холодное, а батареи горячие, слой высыхает неравномерно. Углы и участки за трубами сохнут последними, и важно проверять готовность именно там.
Как понять, что штукатурка высохла
Календарь — ориентир, а не доказательство. Перед следующим этапом работ состояние поверхности проверяют по признакам.

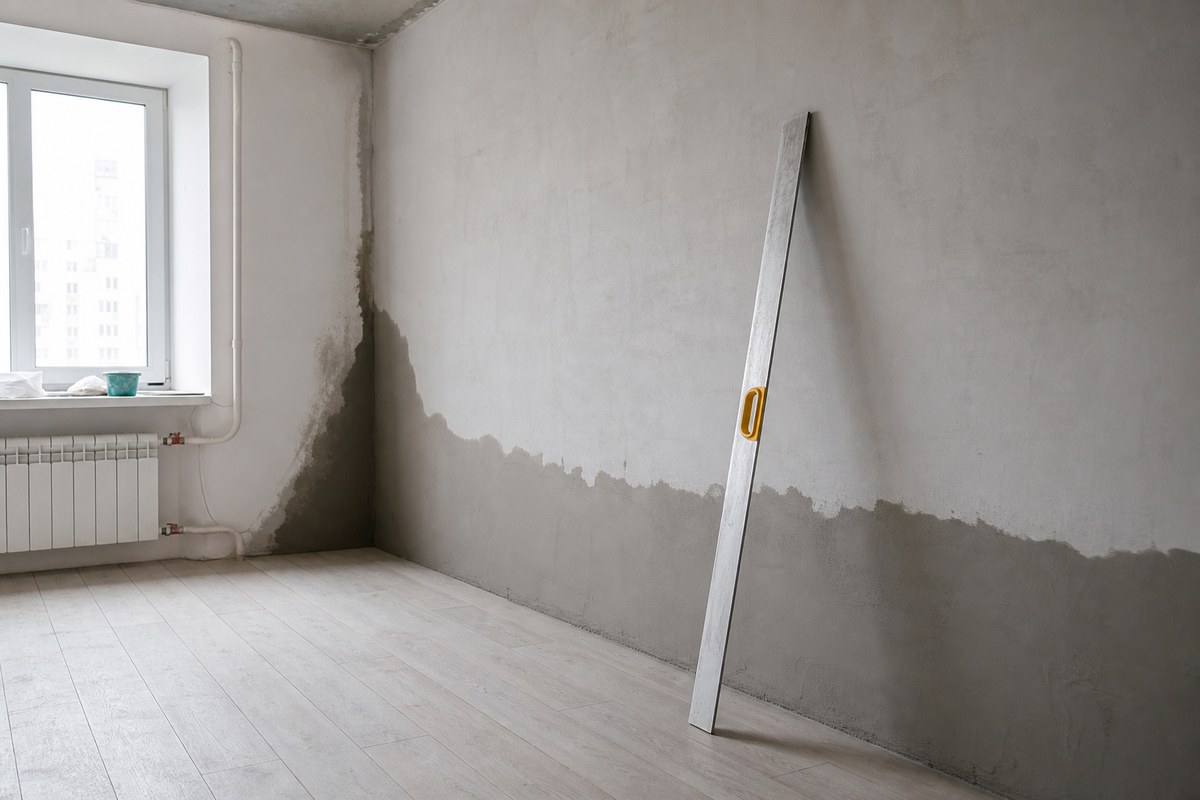

- Цвет. Влажные участки темнее сухих. Ровный светлый тон по всей поверхности, без пятен в углах и у пола, — главный признак готовности.
- Температура на ощупь. Сырое основание холоднее сухого: испарение забирает тепло. Разница чувствуется ладонью.

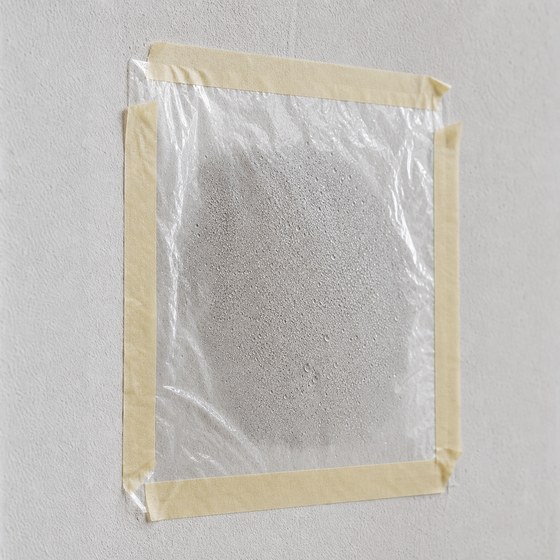

- Плёнка. Кусок полиэтилена приклеивают скотчем к стене на сутки. Появился конденсат с внутренней стороны — влага ещё идёт.
- Прочность. Сухая гипсовая штукатурка не продавливается ногтем и отзывается звонко, а не глухо.
Проверять рекомендуется несколько точек: у пола, в углу, за будущим радиатором и в середине стены. Если хотя бы одна точка показывает влагу, ждать нужно всей поверхности — локально отделку не начинают: следующий слой отделки ляжет неровно.

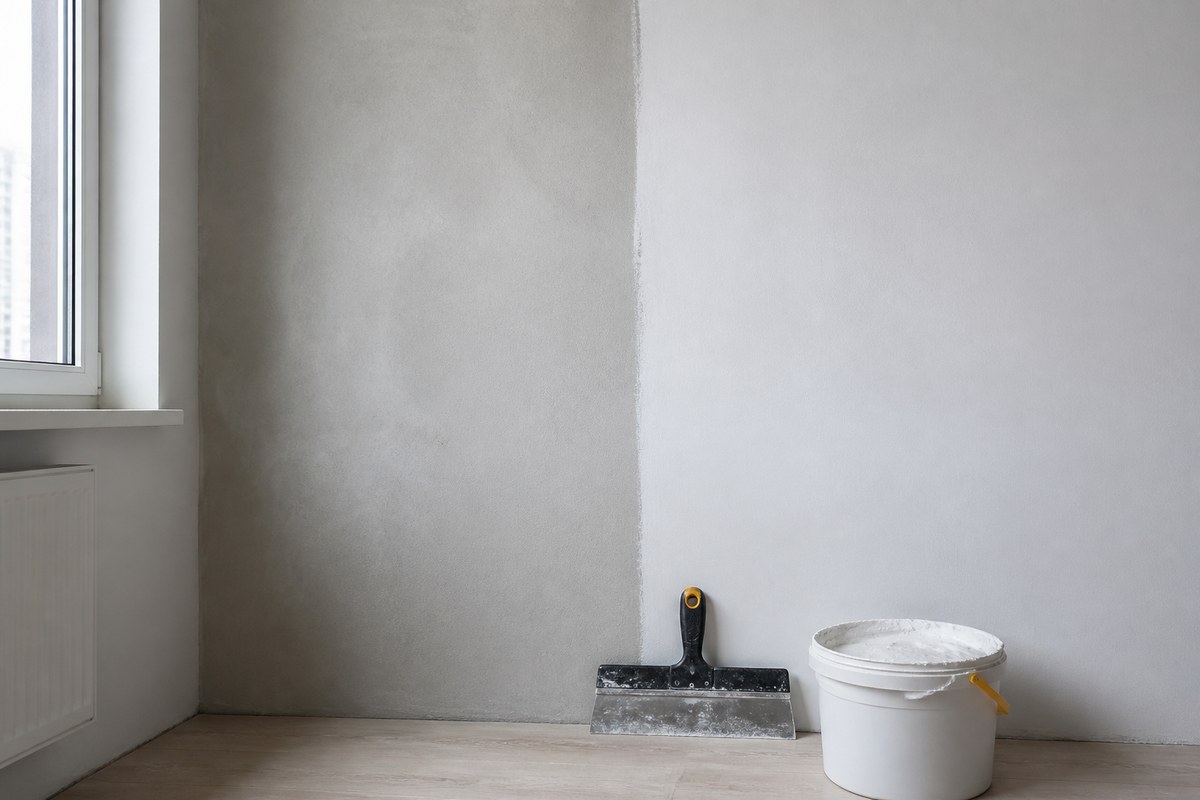

Когда можно приступать к следующим работам
Каждое покрытие требует своего состояния основания, поэтому «штукатурка высохла» — не универсальный сигнал. Для одних работ достаточно нескольких дней, для других основание должно быть сухим полностью.

| Следующий этап работ | Когда можно начинать | Что будет, если поспешить |
|---|---|---|
| Шпаклёвка | после полного высыхания слоя | отслоение финишной отделки вместе с краской поверх штукатурного |
| Покраска | после шпаклёвки и её высыхания | пятна, вздутия, отслаивание плёнки краски |
| Обои | требует полностью сухого основания | плесень под полотном, отходящие стыки |
| Плитка | по сухой цементной штукатурке | отрыв плитки вместе со слоем раствора |
| Гипсовая лепнина и декор | по сухому и загрунтованному основанию | даёт потерю сцепления и трещины по швам |
Обои прощают меньше всего: полотно почти не пропускает пар, и запертая влага уходит в стену и клей. Результат виден через месяц — тёмные пятна по углам и отходящие стыки. Какие полотна как ведут себя на разных основаниях, разобрано в материале какие обои выбрать.
Можно ли ускорить высыхание
Ускорить высыхание можно, но безопасных способов немного, и все они сводятся к нормальному воздухообмену, а не к принудительной сушке.

- Что работает при сушке. Проветривание без сквозняка, стабильная температура 20–22 °C, осушитель воздуха в закрытом помещении, плёнки, которые сняли с окон и открытые межкомнатные двери.
- Что вредит. Тепловая пушка, направленная в стену, строительный фен, выкрученные максимально батареи, закрытая наглухо комната без вентиляции.
Механика вреда, которая стоит за любой быстрой сушкой, одна: горячий воздух сушит поверхность быстрее, чем влага подходит из глубины. Сверху образуется корка, под ней сырой материал, и проектная прочность не достигается. У цементной добавляется недобор прочности — реакция не успевает пройти.
Осушитель воздуха и тепловая пушка решают разные задачи. При использовании осушителя влага уходит из воздуха, и это даёт результат, а пушка греет поверхность и мешает. Разница важная, а путают их постоянно.
Как это укладывается в график ремонта
Высыхание мокрых процессов — самая недооценённая часть срока. Штукатурка и стяжка пола вместе съедают до месяца чистого ожидания, и это время не сжать, наняв больше людей.
Вывод простой: мокрые процессы планируют одним блоком и как можно раньше. Пока сохнет отделка, бригада не стоит — идут работы по другому фронту: электрика в других комнатах, сантехнические разводки, монтаж откосов. Общая логика очерёдности разобрана в материале этапы ремонта квартиры, а реальные сроки по этапам — в статье сколько длится ремонт квартиры.
Если основание сильно кривое и слой получается толстым, иногда выгоднее вообще уйти от мокрого процесса — сравнение способов есть в материале чем выравнивать стены. Гипсокартон также не требует высыхания и экономит то самое время, хотя и забирает сантиметры площади.
Частые ошибки
- Считать по календарю, а не по факту. «Прошло семь суток» ничего не значит, если в комнате было +12 °C и закрытые окна.
- Проверять только середину стены. Углы, зоны у пола и участки за трубами сохнут дольше всего, и именно там потом появляются пятна.
- Сушить пушкой. Самая дорогая ошибка: поверхность трескается, а в худшем случае штукатурку приходится сбивать.
- Класть толстый слой за один заход. Сэкономленное время оборачивается трещинами и отслоением через месяц.
- Клеить обои «почти по сухому». Полотно запирает остатки влаги, и основание начинает цвести под ним.
- Забыть про грунтовку. На пыльном основании даже сухая штукатурка не даст нормального качества сцепления следующему слою.
Частые вопросы
Сколько сохнет штукатурка перед шпаклёвкой?
Гипсовая при слое 10 мм — 5–7 суток, цементная — от двух недель. Ориентир — равномерный светлый цвет стены и проверка плёнкой, а не календарь.
Можно ли клеить обои через семь дней после штукатурки?
По гипсовой штукатурке тонким слоем — иногда да, однако только если стена прошла проверку на влагу. По цементной через семь дней нельзя: материал ещё не набрал прочность и отдаёт влагу.
Почему штукатурка сохнет неравномерно?
Из-за разной толщины слоя, холодных углов, сквозняка и разного основания под слоем. Пятна на поверхности показывают именно это.
Сколько сохнет штукатурка в ванной?
Дольше, чем в комнате: влажность выше, площадь меньше, вентиляция слабая, и время растёт на несколько дней. К срокам добавляют несколько дней и проверяют углы.
Что будет, если положить плитку на невысохшую штукатурку?
Влага останется под плотным покрытием, сцепление ослабнет, и плитка со временем отходит вместе со штукатурным слоем. В мокрой зоне это вопрос месяцев.
Можно ли включать тёплый пол, чтобы стены сохли быстрее?
Нет. Для тёплого пола есть своё правило: включают его постепенно, а для стен это тот же перегрев с образованием корки. Подробнее — в материале какой тёплый пол выбрать.
Штукатурка высохла, но пылит и мажется — это нормально?
Нет, это признак недобора прочности: раствор пересох либо при нанесении смеси её замешали с избытком воды. Поверхность грунтуют специальным укрепляющим составом, в тяжёлых случаях перештукатуривают.
