    Этапы ремонта квартиры: полный порядок работ от замера до уборки

    Ремонт подчиняется простой логике: каждый следующий этап закрывает собой предыдущий. Разбираем весь путь по порядку — от первого замера до финальной уборки — и объясняем, почему очерёдность менять нельзя.

    Редакция 1КВ-ремонт
    Обновлено 4 августа 2026 17 мин чтения
    Этапы ремонта квартиры: полный порядок работ от замера до уборкиЭтапы ремонта

    Ремонт квартиры кажется хаосом, пока не увидишь его логику. А логика простая: каждый следующий этап опирается на предыдущий и закрывает его собой. Стяжка прячет трубы, отделка прячет проводку, обои прячут основание. Поменяете порядок ремонта — то, что уже оплачено, придётся вскрывать.

    Порядок этапов ремонта почти не зависит от того, речь о небольших студиях или о трёхкомнатной квартире, о новостройке или о вторичном жилье: меняются объём и стоимость, а последовательность та же.

    Из чего складывается порядок работ и почему его нельзя менять

    В основе очерёдности ремонта лежат три правила, и почти все решения на площадке выводятся из них. Понять эти правила важнее любого чек-листа: зная логику, вы сами увидите, что за чем идёт в своём ремонте.

    Изометрический разрез пола и стены: слои идут снизу вверх, каждый следующий поверх предыдущего
    Порядок задают сами слои: каждый следующий ложится только на готовый предыдущий

    Первое: грязное — раньше чистого. Демонтаж, штробление, замешивание смеси, а также резка плитки дают пыль. Пока в квартире идёт хоть один процесс, который пылит, ставить белые двери и светлый ламинат бессмысленно.

    Второе: скрытое — раньше видимого. Все коммуникации, которые уходят внутрь конструкций, монтируют до того, как эти поверхности закроют: кабель, трубы, вентиляция, а также закладные под полки и телевизор. Переделать это потом можно только вскрытием.

    Третье: сверху вниз. На чистовой стадии сначала потолки, потом стены, потом пол. Иначе капли краски и клея достанутся уже уложенному покрытию.

    Если собрать всё вместе, порядок этапов ремонта квартиры выглядит так:

    1. подготовка: замеры, проект, бюджет и смета;
    2. согласование перепланировки, если она нужна;
    3. демонтаж старых покрытий и вывоз мусора;
    4. черновые работы: электрика, сантехника, стяжка и выравнивание;
    5. технологические паузы на высыхание мокрых процессов;
    6. чистовая отделка сверху вниз: потолки, стены, пол;
    7. установка дверей, сантехники и мебели;
    8. приёмка работ и финальная уборка.
    На заметку

    Есть частое исключение: натяжной потолок монтируют после отделки стен, потому что полотно натягивают в готовый периметр. Правило «сверху вниз» относится к покраске потолка, а не к натяжным системам.

    Объём работ, в отличие от их порядка, сильно зависит от типа жилья. В новостройке ремонт начинается почти с нуля: голые плиты и окна от застройщика, а стяжку и штукатурку нужно сделать по всей квартире. Ремонт вторичного жилья начинается с демонтажа старого под новую отделку, и чем старше квартира, тем больше сюрпризов вскроется, особенно под полами: инженерные системы там чаще меняют целиком.

    Подготовка: замеры, проект и бюджет ремонта

    Самый недооценённый этап ремонта квартиры: на площадке ничего не происходит, но именно здесь закладывается большая часть будущих переделок. Хороший проект экономит и деньги, и месяцы.

    Лазерный дальномер и рулетка на подоконнике пустой комнаты
    Замеры делают по факту: проектные площади и реальные почти всегда расходятся

    Обмерный план и проект

    Реальные размеры квартиры почти всегда расходятся с планом БТИ: где-то сантиметр, где-то пять. Обмер важно сделать по факту и точно, в нескольких точках. Какие размеры измеряют:

    • длины всех перегородок и их отклонение от вертикали;
    • высоту потолка в нескольких точках помещения и размеры окна;
    • диагонали для проверки прямых углов;
    • перепад уровня пола от угла к углу;
    • расположение стояков, окон и дверных проёмов, ниш и коробов.

    Эти цифры определяют всё: сколько материалов понадобится, чтобы выровнять основания, войдёт ли шкаф в нишу, хватит ли высоты на многоуровневые потолки. Даже без дизайн-проекта интерьера нужна расстановка мебели — хотя бы схемой. Какие решения продумывают заранее:

    • расстановку мебели в каждом помещении;
    • план розеток, выключателей и освещения;
    • точки подключения воды и канализации;
    • места для встроенной техники и хранения вещей;
    • зонирование гостиной, кухни и спальни под сценарии жизни семьи и общий дизайн;
    • какие зоны останутся свободными в каждом помещении.

    Решение «здесь будет письменный стол» принимается до электрики, иначе удлинитель через всю квартиру станет элементом интерьера. Дизайн интерьера тут не про красоту: он делает квартиру комфортной, когда каждая зона получает свои розетки и свет. Подробнее о планировочных решениях — в разделе «Комнаты», а о стилевых решениях дизайна интерьера — в рубрике «Дизайн».

    Смета, бюджет и финансовый запас

    Бюджет ремонта квартиры считают по этапам и обязательно с резервом. В смету необходимо заложить не только чистовые материалы, но и то, что часто забывают:

    • черновые материалы: смеси, грунт, крепёж, гидроизоляцию;
    • чистовые материалы: покрытия для стен, пола и потолка;
    • работу бригады, разбитую по этапам;
    • вывоз мусора и доставку стройматериалов;
    • дополнительные расходы и резерв 10–20% на непредвиденное.

    Смета без резерва просто останавливает ремонт на середине: часть расходов вскроется при демонтаже, а часть добавят другие решения, которые изменили по ходу. Отдельная строка — покупка, а также доставка стройматериалов: закупку тоже планируют по этапам, потому что хранить мешки смеси и рулоны обоев в тесной квартире негде, а часть материалов от хранения теряет свойства, и выходит перерасход. Сравнить варианты покрытий помогут материалы рубрики «Материалы», а общий разбор старта — статья «Подготовка к ремонту квартиры».

    Бюджет ремонта и дизайн-проект: на что уходят деньги

    Два решения определяют ремонт квартиры целиком, и оба принимаются до демонтажа: каким будет бюджет и делаете ли вы дизайн-проект. Без проекта бюджет не посчитать точно, а проект без бюджета остаётся картинкой, которую нечем оплатить.

    Что входит в дизайн-проект

    Дизайн-проект — это не просто подборка красивых видов интерьера, а рабочий комплект, по которому бригада ведёт ремонт: в нём зафиксированы и технологии, и материалы. Какой состав нужен как минимум:

    • планировочное решение и расстановка мебели по всем помещениям;
    • план розеток, выключателей и освещения;
    • развёртки ванной комнаты и санузла с раскладкой плитки;
    • ведомость отделочных материалов и дизайн каждой комнаты;
    • визуализация интерьера — по желанию, на бюджет она влияет мало.

    Дизайн интерьера, продуманный заранее, обычно экономит больше, чем стоит сам: он снимает переделки. Особенно это заметно в ванной комнате и на кухне, где ошибка в раскладке плитки или в точке вывода воды исправляется только вскрытием отделки.

    Из чего складывается бюджет ремонта

    Бюджет любого ремонта квартиры делится на четыре части: черновые материалы, чистовые материалы, работа бригады и сопутствующее — доставка, вывоз мусора, инструмент и резерв. Доли между ними сильно зависят от того, какой ремонт вы делаете:

    • Косметический. Меняют только отделку: обои, покраску, напольное покрытие. Инженерию не трогают, поэтому бюджет почти целиком уходит на чистовые материалы и работу.
    • Капитальный. Меняют проводку и трубы на новые, выравнивают основания, часто переносят перегородки. Капитальный ремонт квартиры значительно дороже косметического, и основная часть денег уходит в то, что потом не видно.
    • Комплексный, под ключ. Тот же капитальный, но одной бригадой и по одной смете, включая закупку материалов и вывоз мусора.

    Точную стоимость определяют регион, состояние квартиры и класс материалов, поэтому считать бюджет «за квадратный метр» — плохая опора. Надёжнее по этапам: под каждый пункт порядка работ своя строка сметы, а к итогу нужно добавить резерв. Так же важно учесть заранее, что делаете сами, а что отдаёте бригаде: это меняет бюджет сильнее, чем выбор материалов.

    Согласование перепланировки: что можно и что запрещено

    Если планируете ремонт сложнее косметического, отдельным этапом идёт согласование, и заниматься им важно до демонтажа: часть таких изменений не согласуют в принципе, и узнать об этом лучше, пока стена ещё стоит. Материалы по теме собраны в рубрике «Перепланировка».

    Свёрнутый в рулон чертёж планировки и карандаш на светлом столе
    Согласование начинается с проекта: сначала документы, потом первый удар перфоратора

    Обычно относительно спокойно согласуют такие работы, а также схожие с ними:

    • снос и перенос ненесущих перегородок;
    • объединение санузла — ванной и туалета — в один;
    • устройство новых проёмов в ненесущих стенах;
    • перенос сантехнических приборов в пределах мокрой зоны;
    • изменение конфигурации встроенных шкафов и кладовых.

    А вот эти изменения чаще всего запрещено выполнять или согласовать крайне сложно:

    • любое вмешательство в несущие стены без отдельного проекта и усиления;
    • перенос мокрой зоны на площадь жилых комнат соседей снизу;
    • снос и перенос общедомовых стояков и вентиляционных коробов;
    • перенос радиаторов отопления на балкон и лоджию;
    • объединение балкона с комнатой со сносом части наружной стены.

    Порядок ремонта такой: сначала проект перепланировки, затем согласование, и только потом демонтаж. Несогласованная планировка создаёт сложности при продаже квартиры и ипотеке, а возвращать помещение в исходный вид приходится за свой счёт, поверх готового ремонта. Управляющую компанию предупреждают заранее.

    Демонтаж и вывоз мусора

    Демонтаж в ремонте начинают от чистового к черновому: сначала снимают обои, плитку, старые полы и сантехнику, затем разбирают перегородки, если это предусмотрено проектом. В новостройке этот этап короткий, на вторичке — самый пыльный. Какие работы входят в этап:

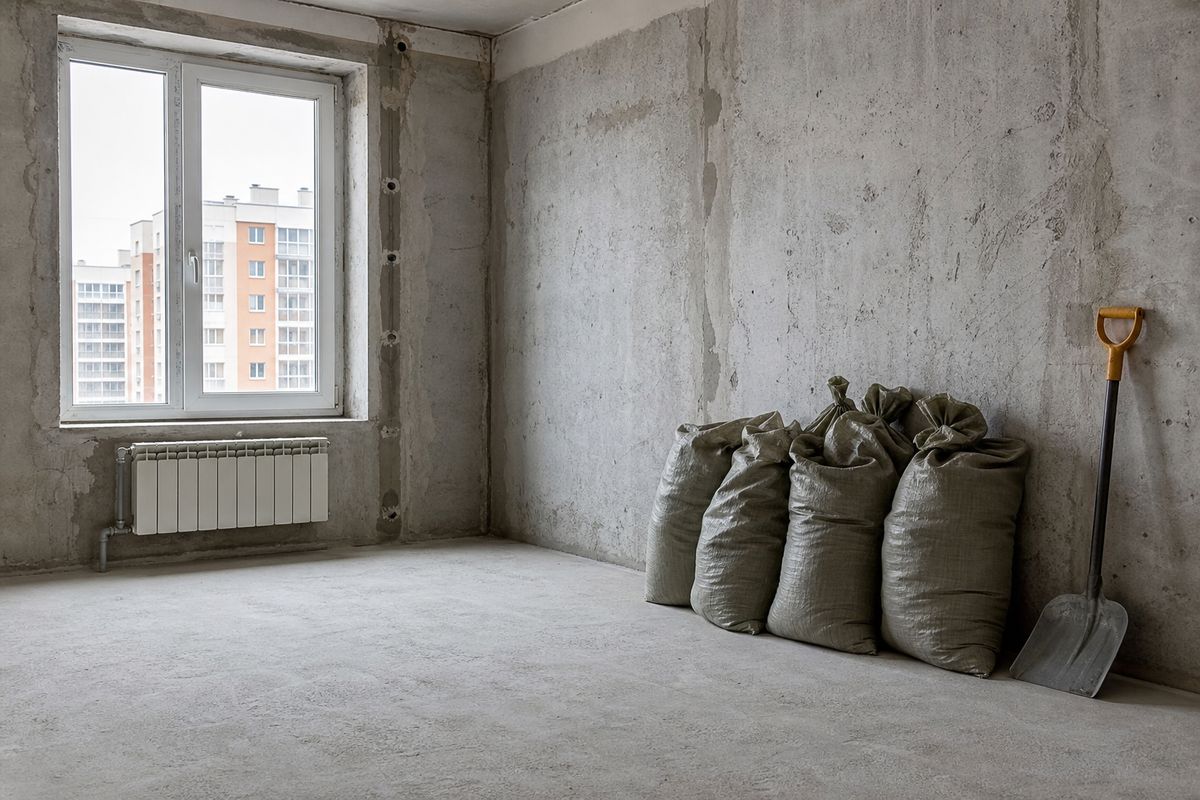

    Демонтаж в квартире: снятые покрытия и сложенные у стены мешки со строительным мусором
    Демонтаж заканчивается не сносом, а вывозом: мусор копится быстрее, чем кажется
    • снятие старых покрытий с поверхностей до основания;
    • демонтаж сантехники, старых систем электрики, встроенной мебели;
    • разборка перегородок и заделка ненужных проёмов;
    • демонтаж старых окон и дверей, если ставят новые;
    • вынос мусора и вывоз, а также уборка после демонтажа — объём почти всегда больше ожидаемого;
    • защита того, что остаётся: входная дверь, радиаторы, стояки, окна — она необходима.

    Вывоз строительного мусора

    Мусора после ремонта квартиры обычно не пара мешков, а тонны боя плитки и кусков стяжки, которые нужно вывезти. Его объём важно оценить заранее: бытовые контейнеры использовать нельзя, необходим отдельный контейнер или вывоз машиной. Эти расходы закладывают в смету заранее.

    Демонтаж вскрывает то, чего не было видно на замере: гнилые трубы, старую проводку. Ради этого в смете и держат резерв, а план уточняют по факту.

    Черновые работы: электрика, сантехника, стяжка, штукатурка

    Самый длинный и ответственный блок ремонта квартиры: всё, что здесь сделано, закроется отделкой. От качества черновых работ зависит, простоит ли ремонт десять лет или начнёт сыпаться через сезон. Полный разбор стадии собран в материале «Черновая отделка квартиры».

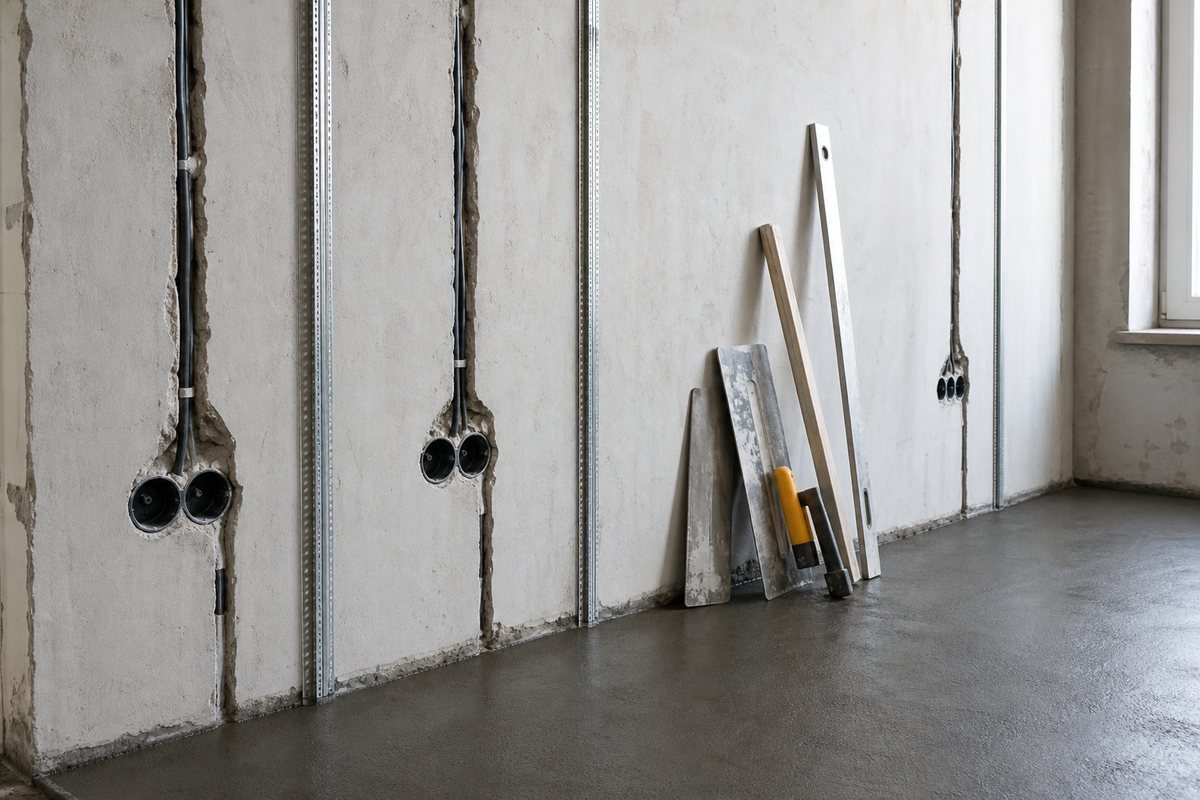

    Черновые работы: штробы с проводкой, маяки на стене и свежая стяжка пола
    Черновой этап идёт слоями: сначала скрытые коммуникации, потом плоскости

    Инженерия: электрика и сантехника

    Сначала разводка. На этом шаге выполняют комплекс скрытых работ, которые задают всю дальнейшую логику квартиры:

    • штробят перегородки и устанавливают подрозетники;
    • ведут кабельные линии новой электрической системы к щитку;
    • разводят трубы водоснабжения и канализации;
    • монтируют систему вентиляции, если она предусмотрена;
    • ведут монтаж контура тёплого пола;
    • выводят точки подключения бытовой техники;
    • фиксируют схему разводки фотографиями.

    Розетки размечают по той самой расстановке мебели из первого этапа: необходимо продумать их количество и высоту, вывод воды под стиральную машину. Замена электропроводки и труб на новую систему — типовая часть ремонта на вторичке. Монтаж тёплого пола идёт здесь же: кабель либо маты укладывают до стяжки, и переиграть это после заливки невозможно.

    Фотографии стен до отделки — самый полезный документ, который остаётся после ремонта: когда захочется повесить полку, они экономят и нервы, и стену.

    На заметку

    Черновой этап — единственный момент, когда дёшево добавить розетки или заложить кабель под будущий кондиционер. Позже любая такая правка в квартире стоит уже не денег, а вскрытой стены. Подобрать инструмент поможет рубрика «Инструменты».

    Выравнивание, стяжка и мокрые процессы

    После инженерии переходят к выравниванию поверхностей. В этот блок входит несколько операций подряд:

    • возведение новых перегородок и коробов под коммуникации;
    • выравнивание стен по маякам;
    • устройство стяжки пола;
    • грунтование поверхностей между слоями.

    Порядок обычно такой: перегородки, разводка, выравнивание стен, стяжка — чтобы падающий раствор не портил свежий пол. И то и другое требует времени на набор прочности, и его нельзя сократить обогревателем: паузы — часть графика, а не простой. На срок высыхания влияет несколько факторов:

    • толщина слоя стяжки или выравнивающего материала;
    • состав и марка смеси: избыток воды снижает прочность слоя;
    • температура и влажность в квартире: при низкой температуре и высоком уровне влажности срок растёт;
    • наличие проветривания через окна;
    • тип основания под раствором.

    Ориентироваться необходимо на рекомендации производителя. Паузы, которые чаще всего встречаются в инструкциях:

    ПроцессОриентировочная пауза до следующих работ
    Штукатурка стен (гипсовая)от нескольких дней до 1–2 недель
    Цементная стяжка полаоколо недели на каждый сантиметр слоя, до полного набора прочности — дольше
    Гидроизоляция под плиткуот суток, согласно инструкции состава
    Наливной пол (финишный)от нескольких дней в зависимости от толщины

    Класть покрытие пола на недосохшую стяжку — классическая причина вздувшегося ламината. Влажность проверяют прибором: спешка здесь особенно дорога и оборачивается полной переделкой.

    Гидроизоляция мокрых зон

    В ванной, санузле и на кухне до стяжки и плитки необходимо сделать гидроизоляцию — по полу с заходом на стены. В ванной комнате ей уделяют особое внимание: здесь риск протечки максимальный. Этап почти не виден в смете, но именно он защищает от попадания воды к соседям снизу: в такой ситуации ремонт всё равно делать придётся, уже чужой.

    Чистовая отделка: сверху вниз

    Здесь квартира начинает выглядеть жилой. Работу ведут сверху вниз, чтобы каждый следующий процесс не пачкал уже сделанное. Разбор стадии есть в материале «Чистовая отделка квартиры и дома». Очерёдность работ такая:

    Чистовая отделка: покрашенная стена, малярный лоток с валиком и уложенный ламинат
    Чистовую ведут сверху вниз: потолок и стены раньше, чистовой пол последним
    1. Потолки. Шпаклёвка, покраска и потолочные плинтусы — до отделки стен. Натяжной потолок — наоборот, после стен, но до укладки покрытия.
    2. Стены. Финишная шпаклёвка, покраска, оклейка обоями, декоративная штукатурка. В санузле и на фартуке кухни — плитка.
    3. Пол. Укладка пола: популярные покрытия — ламинат, паркет, кварцвинил, линолеум, керамогранит — идут в последнюю очередь, чтобы не защищать готовое покрытие от всех предыдущих работ.

    Плиточные работы, особенно в ванной, идут параллельно с остальной отделкой: это отдельный фронт, который не мешает другим. А вот покраска и укладка покрытия не совмещаются. У каждого материала свои требования к основанию:

    • обои клеят на просохшие и загрунтованные стены, иначе полотно обоев отойдёт;
    • декоративной штукатурке нужна ровная база под конкретный состав;
    • ламинат и паркет укладывают при стабильной влажности, дав материалу отлежаться;
    • плитку и керамогранит сажают на клей, а швы заполняют затиркой в тон или контраст.

    Другие варианты покрытий и их совместимость с основанием разобраны в рубрике «Материалы». Выбор конкретного покрытия согласуют с дизайном ещё в проекте, а дизайнерские решения фиксируют на бумаге.

    Установка: двери, сантехника, электроустановка, мебель

    Завершающий этап ремонта — монтаж. Порядок здесь тоже не случайный: монтаж каждого элемента привязан к готовности предыдущих.

    Финальный монтаж: установленная межкомнатная дверь и смонтированная розетка
    Последний этап — установка: двери, электроустановка, сантехника, мебель
    • межкомнатные двери — после отделки стен, обычно до укладки чистового пола или сразу за ней, в зависимости от типа порога;
    • установка плинтуса — после пола и дверей, закрывает стык и наличники; монтаж плинтусов ведут по периметру всех комнат;
    • установка сантехники — унитаз, раковина, ванна или душевая подключаются к уже выведенным точкам, монтаж сантехники требует аккуратной герметизации;
    • электроустановка — монтаж новых розеток, выключателей и светильников идёт в конце, когда стены больше не пылят;
    • установка встроенной мебели и техники — кухня, шкафы-купе, вытяжка, варочная панель.

    Кухню замеряют по факту: геометрия после черновых работ отличается от плановой, точно предсказать её нельзя, и столешница может не встать. Поэтому кухню заказывают после чистовой отделки.

    Приёмка работ и финальная уборка

    Финальная уборка после ремонта

    Финальная уборка после ремонта квартиры — отдельная работа, а не просто подметание: строительная пыль оседает не там, где её ждут, особенно в стыках и швах. Убирать приходится системно:

    Строительный пылесос и сложенная стремянка в убранной комнате
    Финальная уборка входит в работы: строительная пыль оседает ещё неделю
    • в вентиляционных решётках и каналах;
    • на плинтусах и за радиаторами;
    • на верхних гранях дверных коробок;
    • в стыках покрытий и швах плитки;
    • на светильниках, карнизах и окнах.

    Пыль и следы грязи важно убрать до заезда мебели, иначе она будет проявляться ещё месяцами. Мелкий мусор, а также остатки материалов выносят полностью.

    Как принимать работы

    Приёмку желательно сделать при дневном свете и с включённым верхним светом — боковое освещение выявляет неровности потолков и поверхностей, которые не видны при обычном взгляде. Какие узлы проверяют:

    • работу каждой розетки и светильника — убедиться, что линия исправна, по факту, а не по плану;
    • отсутствие протечек: наполнить и слить раковину, посмотреть на соединения со всех сторон через несколько часов;
    • геометрию: углы, вертикаль, зазоры под дверями, уровень пола;
    • двери и окна — открывание, закрывание, отсутствие перекосов;
    • швы плитки, стыки покрытий, качество примыканий у плинтусов;
    • потолки и поверхности под косым светом — смотреть на наплывы и просветы краски.
    На заметку

    После работ стоит собрать в папку схемы разводки, фотографии стен и остатки краски из тех же партий: через год докупить точно такой же оттенок краски или тот же рулон обоев уже не получится.

    Сколько времени занимает каждый этап

    Время ремонта квартиры зависит от множества факторов, поэтому цифры ниже ориентировочные — для типовой квартиры и полного цикла. Больше всего на срок влияют:

    7%50%33%10%
    • Демонтаж — 7%
    • Черновые работы с сушкой — 50%
    • Чистовая отделка — 33%
    • Установка и уборка — 10%
    Половину срока забирают черновые работы и высыхание — то, что в готовой квартире не видно. Подготовка идёт до старта и в этот срок не входит
    • площадь квартиры и число комнат;
    • состояние исходного жилья — новостройка или вторичка;
    • объём перепланировки и черновых работ;
    • количество людей на объекте;
    • сроки высыхания мокрых процессов.

    Насколько долго тянется ремонт, разобрано в статье «Сколько длится ремонт квартиры». А примерная доля каждого этапа в общем сроке выглядит так:

    Главный вывод: большая часть времени уходит на то, что в готовой квартире не видно. Разбор этапов по шагам собран в рубрике «Этапы ремонта». Тем, кто рассматривает работы под ключ, полезны материалы о комплексном и капитальном ремонте квартир.

    Частые ошибки очерёдности и что они стоят

    Почти все дорогие переделки растут из нескольких повторяющихся сюжетов.

    Мебель выбрали после электрики. Розетки оказались за спинкой дивана, а рядом с рабочим местом их нет. Лечится удлинителями, то есть не лечится.

    Пол уложили на сырую стяжку. Через несколько месяцев покрытие вздувается. Переделка означает демонтаж покрытия, плинтусов и часто дверей.

    Пропустили гидроизоляцию. Экономия на однодневной работе оборачивается ремонтом у соседей и вскрытым санузлом.

    Двери поставили до мокрых работ. Коробки набирают влагу, наличники пачкаются, полотна получают сколы при переносе материалов.

    Кухню заказали по проекту, а не по факту. Заказанный гарнитур не встал в проём, потому что после выравнивания стен ниша стала уже.

    Важно

    Отдельный сюжет — попытка вести этапы параллельно ради скорости. Совмещать можно только независимые друг от друга фронты таких работ: плитку в ванной и штукатурку в жилой зоне. Совмещение зависимых работ почти всегда заканчивается тем, что одну из них делают дважды.

    Частые вопросы

    С чего начать ремонт квартиры в новостройке без отделки?

    С замеров и проекта, а не с закупки материалов. Первым обычно идёт разводка электрики и сантехники по расстановке мебели, затем выравнивание и стяжка. Но всё это имеет смысл после того, как готов проект: план розеток, освещения и точек воды.

    Можно ли делать ремонт самостоятельно?

    Часть работ вполне реально сделать своими руками — демонтаж, покраску, оклейку обоями, а также укладку ламината. А вот электрику и вмешательство в общедомовые системы лучше доверить специалистам с опытом: цена ошибки здесь измеряется не переделкой, а безопасностью.

    Сколько времени сохнет стяжка перед укладкой пола?

    Ориентировочно неделя на каждый сантиметр слоя, а полный набор прочности идёт дольше. Точные сроки указывает производитель смеси. Проверять влажность основания необходимо прибором — на глаз готовность стяжки не определить.

    Нужно ли согласовывать перенос перегородки?

    Согласовать необходимо, хотя процедура относительно несложная. Менять при этом несущие конструкции и общедомовые стояки запрещено. Заниматься согласованием важно до демонтажа: если изменение не пройдёт, вы узнаете заранее, а не после сноса.

    Как сэкономить на ремонте, не потеряв в качестве?

    Экономия достигается не на материалах, а на переделках, которых не случилось: проект, честная смета с резервом, а также соблюдение порядка работ дают больше, чем дешёвые стройматериалы. Экономить можно на финишных материалах, выбрав качественные из средней категории, но не на черновых работах и инженерии.

    Чем ремонт вторичного жилья отличается от новостройки?

    Главное отличие — в объёме демонтажа и состоянии инженерных систем. Во вторичном фонде чаще требуется полная замена проводки, труб, а также старых окон, а под покрытиями вскрываются сюрпризы, которых не было видно на замере. В новостройке этих проблем меньше, зато есть усадка дома. Порядок этапов одинаковый.
