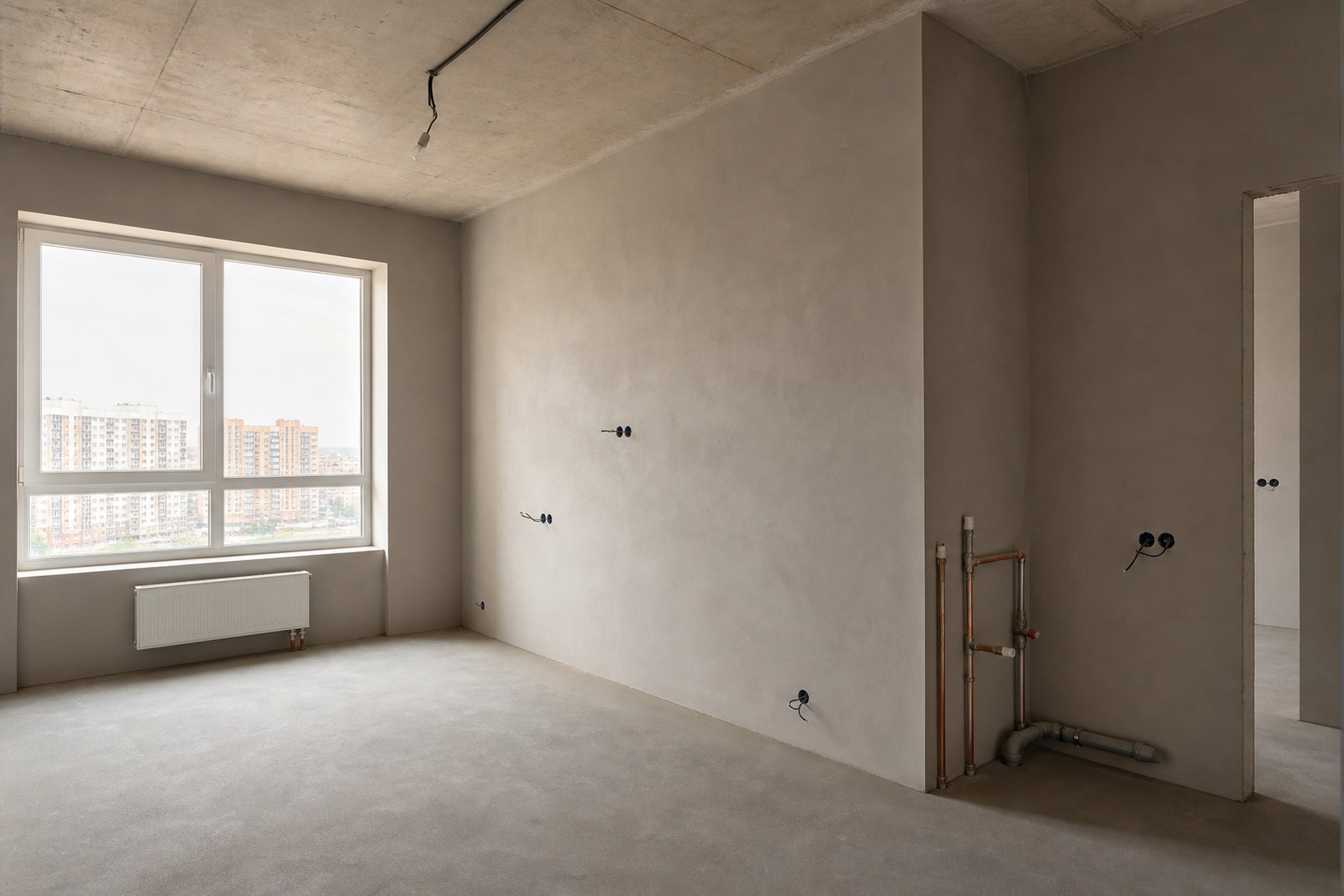

Черновая отделка квартиры — это тот самый базовый этап ремонта, с которого начинается превращение голых стен и перекрытий в пригодное для жизни пространство. Именно на черновом уровне закладываются геометрия помещений, инженерные системы и ровные поверхности, а любая ошибка здесь потом «прорастает» через финишное покрытие и портит результат. Разобраться, что такое черновая отделка, что в неё входит и в каком порядке ведутся работы, полезно каждому, кто делает ремонт своими силами или контролирует бригаду.
В этом материале Редакция 1КВ-ремонт разбирает черновую отделку с нуля: чем она отличается от предчистовой и чистовой, что обычно делает застройщик в новостройке и что приходится доделывать самому, каков логичный порядок черновых работ и можно ли жить в квартире, пока идёт этот этап. Отдельно смотрим на типичные ошибки и отвечаем на частые вопросы. Общую логику проекта удобно держать в голове через этапы ремонта квартиры.
Что такое черновая отделка простыми словами
Черновая отделка — это комплекс строительных и монтажных работ, которые готовят квартиру к финишному оформлению, но сами по себе видимого «красивого» результата не дают. Черновой этап отвечает за прочность, ровность и работоспособность: чтобы стены были вертикальны, пол горизонтален, электрика и вода подведены туда, где они нужны, а мокрые зоны защищены от протечек. Всё, что потом скроется под обоями, плиткой, ламинатом или натяжным потолком, — это и есть зона черновой отделки.

Важно не путать три уровня готовности жилья. Черновая отделка — это подготовленная «коробка» с выведенными коммуникациями и выровненными поверхностями под финишное покрытие. Предчистовая (её часто называют white box) — это когда базовый минимум уже доведён почти до состояния «клей обои и стели пол». Чистовая отделка — финальный слой: обои, краска, плитка, напольные покрытия, установка дверей, розеток и бытовой техники. Черновая задаёт основу, чистовая — внешний вид.
Простая формула: черновая отделка отвечает на вопрос «ровно и работает ли», а чистовая — на вопрос «красиво ли». Сначала первое, потом второе — иначе финишного покрытия хватит ненадолго.
Что входит в черновую отделку квартиры

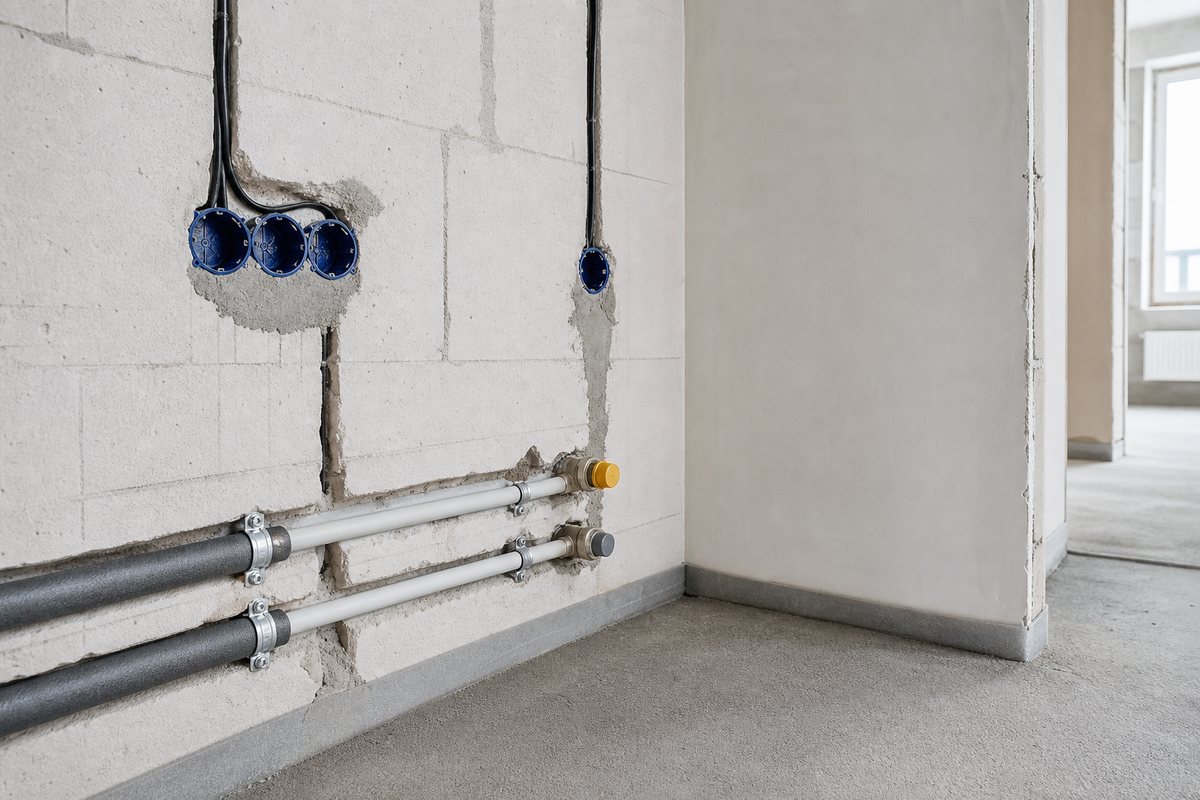

Состав черновых работ зависит от исходного состояния жилья — новостройка без отделки, квартира на вторичке или помещение, которое делают с нуля после перепланировки. Но базовый перечень того, что включает черновая отделка, в целом устойчив.

Демонтаж и возведение перегородок
- Демонтаж. Снос старых конструкций, снятие отжившего покрытия со стен и пола, разборка ненадёжных перегородок — актуально прежде всего на вторичке.
- Перегородки. Возведение новых межкомнатных перегородок из газобетона, пазогребневых плит или гипсокартона по согласованной планировке.
- Проёмы. Формирование проёмов под будущие двери и ниши, усиление там, где это требуется по проекту.
Инженерные коммуникации
- Электрика. Разводка кабелей от щитка по помещениям, штробление стен, установка подрозетников, подготовка мест под выключатели и розетки. Финальная установка фурнитуры — уже чистовой этап.
- Щиток. Сборка и разводка электрического щитка, распределение линий по группам, подготовка ввода электричества.
- Сантехника. Разводка труб воды и канализации, работа со стояками, установка коллекторов, вывод точек под смесители и технику. Стояки и подводка к ним — критическая часть черновой отделки в санузлах.
- Отопление и вентиляция. Монтаж или перенос радиаторов, прокладка контуров, проверка вентиляционных каналов.
- Слаботочка. Прокладка кабелей под интернет, телевидение и домофон вместе с основной электрикой, пока стены не закрыты.
- Точки под технику. Вывод отдельных линий электричества и воды под стиральную и посудомоечную машины, бойлер, кондиционер.
Стяжка пола и выравнивание стен
- Стяжка пола. Заливка стяжки поверх перекрытия для выравнивания основания под ламинат, плитку или другое финишное покрытие; при необходимости — с укладкой контура тёплого пола. Если планируется подогрев, заранее решают, какой тёплый пол выбрать.
- Выравнивание стен. Оштукатуривание стен по маякам, устранение перепадов и дефектов геометрии — базовая подготовка под обои, покраску или плитку. Подробнее о том, чем выравнивать стены, стоит разобраться заранее.
- Потолок. Черновое выравнивание потолка штукатуркой либо подготовка основания под подвесные и натяжные системы.
- Откосы. Оформление откосов оконных и дверных проёмов в черновом варианте.
Гидроизоляция, окна и дверные блоки
- Гидроизоляция. Обустройство гидроизоляции в мокрых зонах — санузлах, ванной, вокруг стояков — до финишного покрытия пола и стен.
- Грунтовка. Обработка поверхностей грунтовкой между слоями для сцепления и защиты от пыли и трещин.
- Окна. Установка окон, если их нет, регулировка створок, монтаж подоконников.
- Дверные блоки. Монтаж коробов под межкомнатные двери и подготовка проёмов; сами полотна дверей вешают уже на чистовом этапе.
- Черновой пол. Устройство подготовительных слоёв под стяжку — тепло- и звукоизоляции, демпферной ленты по периметру.
- Ревизионные лючки. Обустройство доступа к скрытым узлам систем — кранам, коллекторам, соединениям труб.
Гидроизоляция мокрых зон и качество разводки труб — то, что нельзя удешевлять. Скрытые дефекты этих систем проявляются протечками уже после чистовой отделки, когда доступ к коммуникациям закрыт.
Порядок черновых работ: что за чем и почему
Последовательность проведения черновых работ не случайна: каждый следующий шаг опирается на предыдущий, а «мокрые» и «грязные» процессы стараются завершить до того, как появятся чистые поверхности. Ниже — логичный порядок этапов черновой отделки.

- Демонтаж и вывоз мусора. Освобождение помещений от старого покрытия и лишних конструкций, чтобы работать с чистого основания.
- Перегородки. Возведение межкомнатных перегородок и формирование финальной планировки — от неё зависит вся дальнейшая разводка.
- Разводка коммуникаций. Электрика от щитка, трубы воды и канализации, отопление. Штробы и подводка делаются, пока стены ещё не выровнены.
- Гидроизоляция мокрых зон. В санузлах и ванной — до стяжки и выравнивания.
- Штукатурка стен. Выравнивание стен штукатуркой по маякам после того, как в них проложены коммуникации.
- Стяжка пола. Заливка стяжки поверх перекрытия, при необходимости с тёплым полом; ей нужно время на набор прочности.
- Черновой потолок и откосы. Подготовка потолка и откосов под финишную отделку.
- Грунтовка и контроль. Финальная грунтовка поверхностей и проверка геометрии перед переходом на чистовую отделку.
Правило «сверху вниз и от грязного к чистому» экономит время и нервы: сначала пыльные и мокрые процессы (штробление, штукатурка, стяжка), затем — всё, что боится грязи. Электрику и сантехнику разводят до выравнивания, чтобы спрятать их в стены и пол.

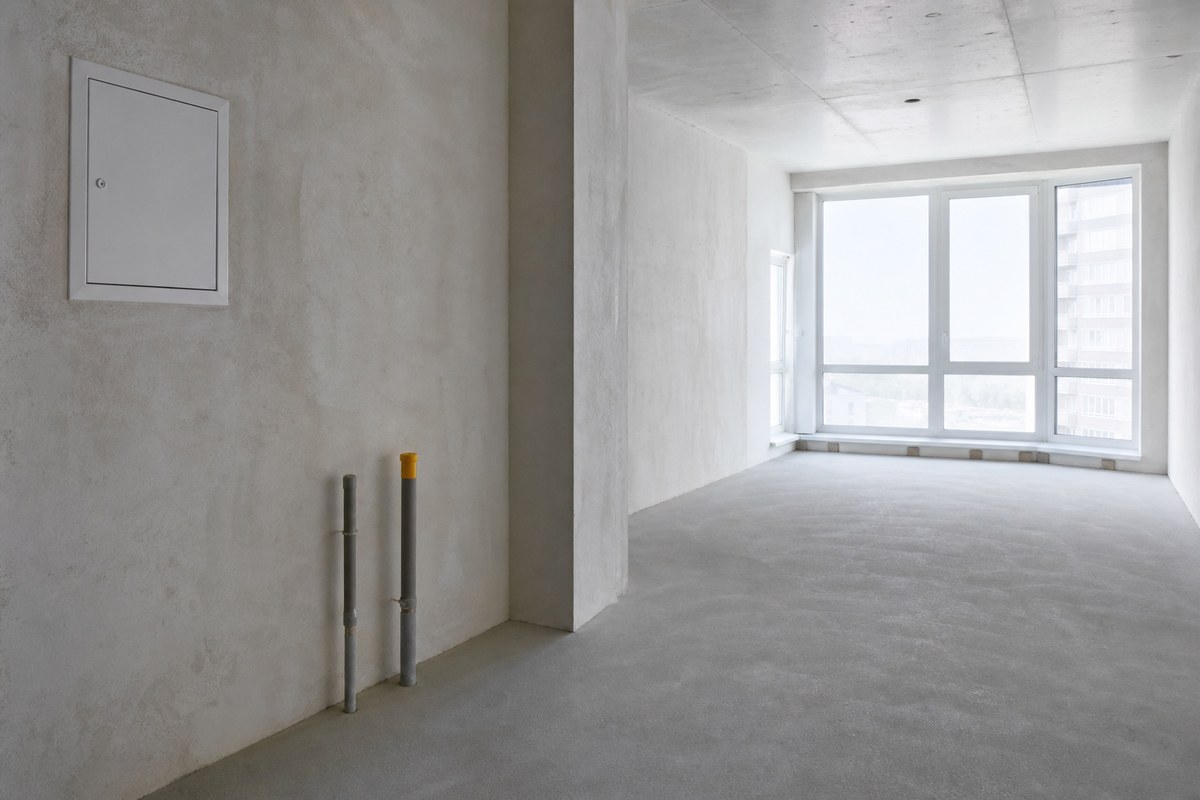

Черновая отделка от застройщика в новостройке
Квартиры в новостройке продают в разных вариантах готовности, и слово «черновая» у застройщика может означать не совсем то, что ожидает покупатель. Поэтому при выборе и при приёмке важно понимать, что именно входит в отделку.

Три варианта готовности от застройщика
- Без отделки. Голые стены и перекрытия, разведённые стояки, ввод электричества до щитка. Всю черновую отделку покупатель делает сам с нуля.
- Черновая отделка. Возведены перегородки, выполнена базовая разводка коммуникаций, иногда сделаны стяжка пола и штукатурка стен. Установлены окна и входная дверь. Поверхности готовятся под дальнейшее выравнивание и финишное покрытие.
- Предчистовая (white box). Стены выровнены штукатуркой и загрунтованы, залита стяжка, разведена электрика с выключателями и розетками в проектных местах, установлены межкомнатные дверные проёмы. Остаётся практически только чистовая отделка.
Что проверить при приёмке
- Геометрия. Вертикальность стен, горизонт стяжки пола, ровность потолка и отсутствие крупных перепадов.
- Трещины и дефекты. Осмотр стен и стяжки на трещины, пустоты и следы промерзания.
- Коммуникации. Работа стояков, наличие и расположение точек электрики, целостность разводки труб, доступ к щитку.
- Окна и двери. Регулировка створок окон, отсутствие продувания, состояние входной двери.
- Мокрые зоны. Наличие гидроизоляции и правильные уклоны в санузлах.
- Стяжка. Отсутствие бухтящих участков и трещин на стяжке пола, соответствие уровня проекту.
- Документы. Соответствие фактического состава отделки тому, что перечислено в договоре.
Приёмку у застройщика стоит проводить внимательно и фиксировать дефекты письменно: то, что упущено на этом шаге, потом придётся исправлять за свой счёт. Если черновые работы планируется заказывать у бригады, ориентиры по объёму и стоимости дают материалы вроде обзора цен на черновая отделка квартиры в Москве.
«Черновая отделка» у одного застройщика и «черновая» у другого — это часто разный набор работ. Всегда смотрите приложение к договору, где перечислено, что конкретно входит: стяжка, штукатурка, разводка электрики, установка окон.
Черновая отделка на вторичке и ремонт с нуля
На вторичном жилье черновой этап почти всегда начинается с демонтажа. Старое покрытие, изношенные трубы, ветхая электрика и неудачные перегородки убираются, и квартира приводится к состоянию, сопоставимому с новостройкой без отделки, — по сути, ремонт с нуля.
- Ревизия коммуникаций. На вторичке чаще требуется полная замена электрики и разводки труб, обновление щитка и подводки к стоякам.
- Скрытые дефекты. После снятия старого покрытия выявляются трещины перекрытия, кривизна стен и следы протечек, которые не были видны заранее.
- Перепланировка. Часть перегородок сносится и возводится заново, что тянет за собой новую разводку и стяжку.
- Больше выравнивания. Старые стены и полы обычно требуют более толстого слоя штукатурки и стяжки, чем в новостройке.
- Замена окон и дверей. На вторичке нередко меняют окна и входную дверь ещё на черновом этапе.
- Усиление проёмов. При перепланировке проёмы дверей и ниши формируют и усиливают заново по согласованному проекту.
По сравнению с новостройкой ремонт на вторичке менее предсказуем по объёму: реальный фронт черновых работ становится ясен только после демонтажа. Поэтому базовый минимум лучше закладывать с запасом по времени и материалам.
Черновая, предчистовая и чистовая: сравнение
Чтобы наглядно увидеть разницу между уровнями готовности, удобно свести их в таблицу. Она показывает, что готово на каждом этапе, что предстоит делать самому и можно ли уже жить в квартире.
| Параметр | Черновая отделка | Предчистовая (white box) | Чистовая отделка |
|---|---|---|---|
| Перегородки | Возведены | Возведены | Возведены |
| Электрика | Разводка от щитка, подрозетники | Разводка, розетки и выключатели в местах | Установлены розетки, выключатели, свет |
| Стены | Оштукатурены по маякам | Выровнены и загрунтованы | Обои, покраска, плитка |
| Пол | Стяжка пола | Готовая стяжка под покрытие | Уложены ламинат, плитка, покрытие |
| Двери | Проёмы и дверные блоки | Проёмы подготовлены | Установлены межкомнатные двери |
| Мокрые зоны | Гидроизоляция, разводка труб | Готовы под плитку | Плитка, сантехника установлена |
| Можно ли жить | Нет | Практически нет | Да, с мебелью и техникой |
Из таблицы видно: чем дальше по шкале готовности, тем меньше строительных работ и больше отделочных. Черновая отделка — это фундамент, предчистовая — почти готовая база, а чистовая превращает квартиру в жильё, куда можно завозить мебель.

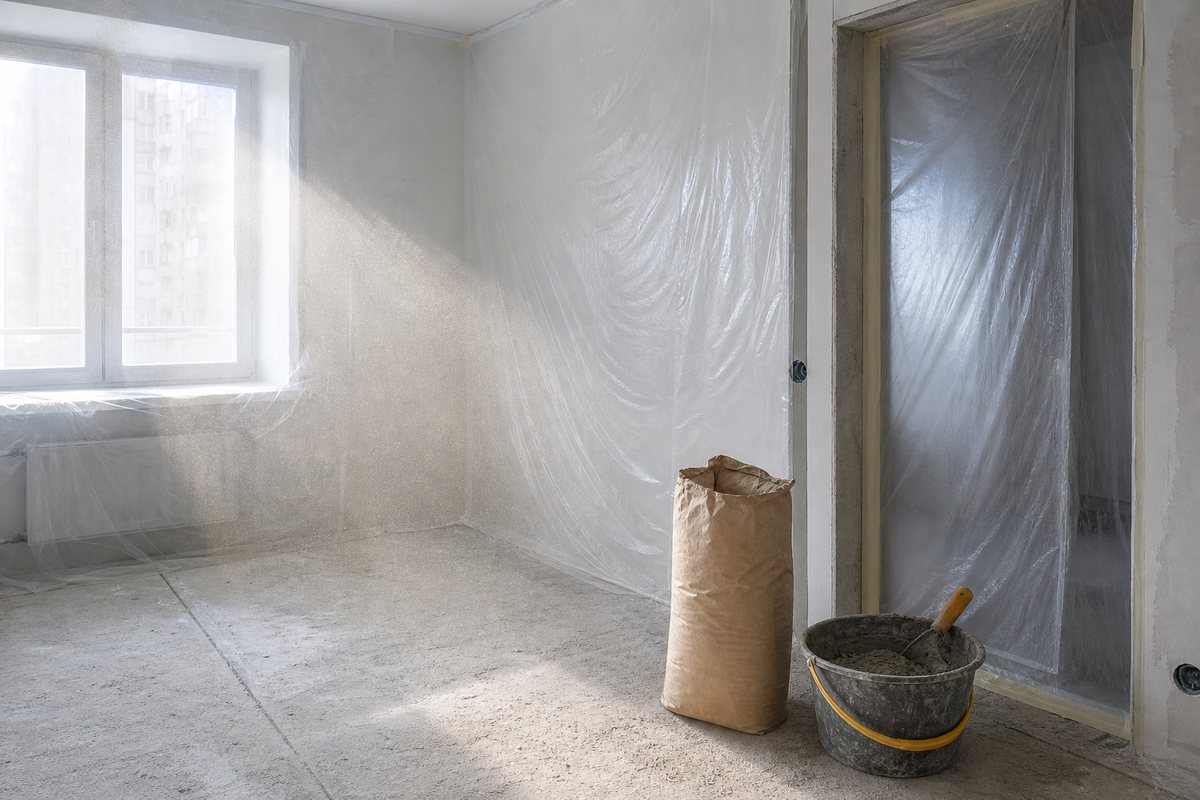

Можно ли жить во время черновой отделки
Пока идёт черновая отделка, жить в квартире нельзя: нет чистового пола, работающих розеток в привычном виде, законченной сантехники и защиты поверхностей. Кроме того, стяжка и штукатурка требуют времени на высыхание и набор прочности, а в помещении держится строительная пыль и повышенная влажность.

- Сушка. Стяжке пола и штукатурке нужно время, чтобы просохнуть, — до этого укладывать финишное покрытие нельзя.
- Пыль и влага. Мокрые процессы делают воздух непригодным для постоянного проживания.
- Системы. Электрика и вода на черновом этапе выведены, но не доведены до безопасного бытового состояния.
- Аренду. На время ремонта многие рассматривают аренду другого жилья или проживание по частям, если работы ведутся поэтапно.
- Безопасность. Открытые узлы электрики и незакрытые системы делают постоянное пребывание в квартире небезопасным.
- Контроль сушки. Пока стяжка и штукатурка набирают прочность, помещение проветривают, но не нагружают мебелью и техникой.
Переходить к чистовой отделке можно, когда завершены все черновые работы, поверхности просохли, пройден контроль геометрии и коммуникаций. Полноценно въезжать «под ключ» есть смысл уже после чистовой отделки, когда установлены двери, покрытия, розетки и подключена бытовая техника.
Ориентир по срокам: черновой этап обычно занимает существенную часть всего ремонта, потому что включает мокрые процессы с обязательной сушкой. Точные сроки зависят от площади, состояния жилья и объёма работ, поэтому универсальных чисел здесь нет.
Частые ошибки на черновом этапе
Большинство проблем чистовой отделки родом из чернового этапа. Вот ошибки, которые встречаются чаще всего и обходятся дороже всего.

- Спешка с покрытием. Укладка финишного покрытия на непросохшую стяжку пола — прямой путь к деформации ламината и вздутию плитки.
- Экономия на гидроизоляции. Пропуск или удешевление гидроизоляции в мокрых зонах приводит к протечкам к соседям.
- Нет плана коммуникаций. Разводка электрики и труб без учёта будущей мебели и техники оставляет розетки и выводы не там, где нужно.
- Игнор геометрии. Отсутствие контроля вертикали стен и горизонта пола вылезает кривыми углами при чистовой отделке.
- Слабая грунтовка. Пропуск грунтовки между слоями снижает сцепление и провоцирует трещины.
- Скрытые узлы без доступа. Замуровывание кранов, коллекторов и соединений труб без ревизионного доступа усложняет ремонт систем.
- Нет фотофиксации. Отсутствие фото скрытых коммуникаций до штукатурки и стяжки — и потом непонятно, где проходят кабели и трубы.
- Слабый щиток. Недостаток групп и запаса по мощности в электрическом щитке обнаруживается уже при подключении бытовой техники.
- Нет запаса линий. Экономия на количестве розеток и выводов на черновом этапе оборачивается удлинителями после чистовой отделки.
Главный принцип чернового этапа: всё, к чему после чистовой отделки не будет доступа, должно быть сделано с запасом надёжности. Переделать спрятанную под плитку разводку в разы дороже, чем сделать её правильно сразу.
Частые вопросы
Что такое черновая отделка квартиры?
Это базовый этап ремонта, на котором готовят квартиру под финишное покрытие: возводят перегородки, разводят электрику и трубы, делают стяжку пола и выравнивание стен штукатуркой, гидроизоляцию мокрых зон. Видимого «красивого» результата черновая отделка не даёт — она создаёт ровную и работоспособную основу.
Чем черновая отделка отличается от предчистовой?
Черновая — это базовый минимум: коммуникации разведены, стены и пол выровнены вчерне. Предчистовая (white box) доведена дальше: стены загрунтованы, стяжка готова под покрытие, розетки и выключатели стоят в проектных местах. После предчистовой остаётся почти только чистовая отделка.
Что входит в черновую отделку от застройщика?
Обычно это возведённые перегородки, базовая разводка коммуникаций, установленные окна и входная дверь, иногда стяжка пола и штукатурка стен. Точный состав всегда указан в приложении к договору, поэтому его нужно проверять: у разных застройщиков «черновая» означает разный объём работ.
Можно ли жить в квартире с черновой отделкой?
Нет. Нет чистового пола, безопасно подключённых розеток и законченной сантехники, а стяжка и штукатурка держат влагу и пыль. Полноценно заселяться стоит после чистовой отделки, когда установлены двери, покрытия и подключена бытовая техника; на время ремонта часто рассматривают аренду.
В каком порядке делают черновые работы?
Сначала демонтаж и перегородки, затем разводка электрики и труб, гидроизоляция мокрых зон, штукатурка стен, стяжка пола, подготовка потолка и откосов, финальная грунтовка и контроль. Логика — от грязных и мокрых процессов к чистым, чтобы спрятать коммуникации в стены и пол.
Сколько занимает черновая отделка?
Точные сроки зависят от площади квартиры, состояния жилья и объёма работ. Черновой этап обычно длится заметную часть всего ремонта, потому что включает стяжку и штукатурку с обязательной сушкой. Универсальных чисел нет: на вторичке из-за демонтажа фронт работ шире, чем в новостройке.
Нужна ли черновая отделка, если квартира с предчистовой?
Если застройщик сдал предчистовую отделку (white box), основной черновой этап уже выполнен: стены выровнены, стяжка залита, электрика разведена. Останется проверить геометрию и коммуникации и переходить к чистовой отделке. Отдельно делать черновую с нуля в этом случае не требуется.
