    С чего начать ремонт квартиры вторичного жилья: этапы

    Ремонт вторички начинается не с обоев, а с оценки того, что скрыто под старой отделкой: проводки, труб, стяжки и штукатурки. Разбираем пошагово, с чего начать ремонт квартиры вторичного жилья, в какой последовательности идут работы и чем вторичка отличается от новостройки.

    Редакция 1КВ-ремонт
    Обновлено 4 августа 2026 25 мин чтения
    С чего начать ремонт квартиры вторичного жилья: этапыЭтапы ремонта

    Ремонт квартиры вторичного жилья начинается не с выбора обоев и не с закупки материалов, а с трезвой оценки того, что скрыто под старой отделкой. Вторичка почти всегда преподносит сюрпризы: ветхая проводка в стенах, чугунные трубы канализации, стяжка с трещинами, штукатурка, которая отходит от основания целыми пластами. Поэтому вопрос «с чего начать ремонт квартиры вторичного жилья» правильнее ставить так: что нужно проверить и решить до того, как в квартиру зайдёт первая бригада.

    В этом материале Редакция 1КВ-ремонт разбирает пошагово всю последовательность работ: от осмотра купленного жилья и оценки скрытых проблем до демонтажа, замены коммуникаций, черновых и чистовых этапов. Отдельно рассмотрим, чем ремонт вторички принципиально отличается от ремонта в новостройке, как выбрать между косметическим и капитальным вариантом, что делать в хрущёвке и панельном доме и как вести работы, если в квартире продолжают жить.

    Чем ремонт вторички отличается от новостройки

    Главная разница в том, что в новостройке вы работаете с чистым бетоном, а на вторичке — с чужим ремонтом, которому может быть тридцать или пятьдесят лет. В новостройке этап демонтажа почти отсутствует, коммуникации новые, стяжка и штукатурка выполнены по современным нормам. Во вторичном жилье всё это либо изношено, либо сделано по устаревшим стандартам, и до начала отделки состояние конструкций и инженерных сетей нужно проверять поштучно.

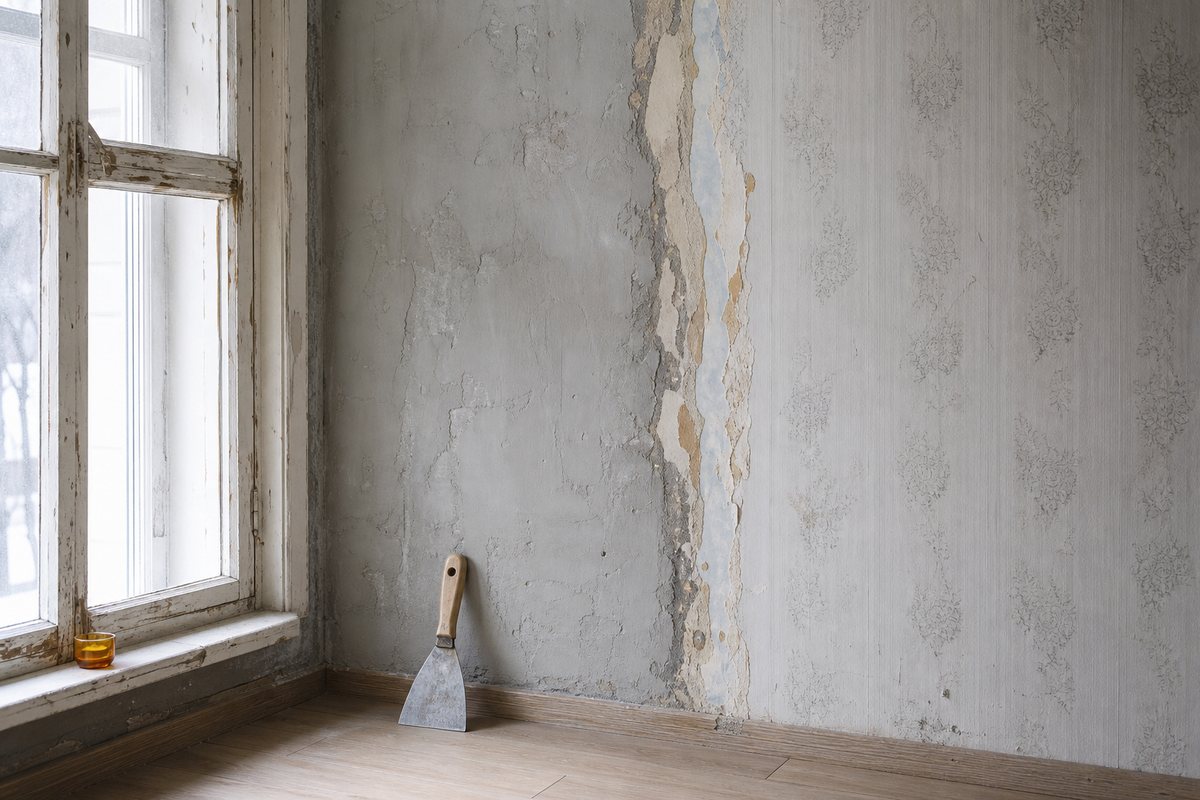

    Комната вторички со вскрытыми слоями: часть стены очищена до штукатурки, часть в старых обоях
    Главное отличие вторички — под отделкой всегда есть слои прежних ремонтов

    Ключевые отличия ремонта во вторичке, которые влияют на бюджет, сроки и порядок работ:

    • Демонтаж как отдельный этап. Со стен, пола и потолка приходится снимать старые покрытия, иногда в несколько слоёв: обои поверх краски, линолеум поверх паркета, плитку поверх штукатурки.
    • Вывоз мусора. После демонтажа образуется объём строительного мусора, который надо спустить из квартиры и вывезти. В новостройке такой статьи расходов практически нет.
    • Старая проводка. В домах советской постройки алюминиевая проводка рассчитана на нагрузки прошлого века и не тянет современную технику. Замена электропроводки на вторичке почти всегда обязательна.
    • Изношенные трубы. Стальные и чугунные трубы водоснабжения и канализации зарастают изнутри и дают риск протечек. Замена коммуникаций — базовый пункт сметы.
    • Кривые основания. Стены, полы и перекрытия имеют отклонения, накопившиеся за десятилетия. Выравнивание требует больше материалов, чем в новом доме.
    • Вентиляция и влага. В старом фонде часто забиты вентиляционные каналы, из-за чего в квартире появляется грибок и следы плесени в углах и за мебелью.
    • Ограничения по конструкциям. В типовых домах много несущих стен и панелей, которые нельзя трогать, поэтому изменения планировки сильно ограничены.
    • Соседи и режим тишины. Дом заселён, а значит шумные работы можно вести только в разрешённые часы, и это растягивает сроки.
    • Отсутствие усадки. Плюс вторички: дом давно дал усадку, поэтому финишная отделка не идёт трещинами так, как это бывает в первый год после сдачи новостройки.

    Общая логика этапов на вторичке та же, что и везде: сначала грязные и скрытые работы, затем черновые, затем финиш. Полезно держать перед глазами базовые этапы ремонта квартиры и добавлять к ним блок демонтажа и замены инженерных сетей — именно он отличает вторичное жильё от нового.

    С чего начать: осмотр, дизайн, смета и согласования

    Первый этап ремонта вторички — не строительный, а аналитический. Пока вы не понимаете, что именно придётся менять, любая смета будет фантазией, а сроки поедут в первый же месяц. Начало ремонта складывается из четырёх шагов подготовки: осмотреть квартиру, решить, что делаем с планировкой, посчитать деньги и уладить формальности. Без этой подготовки ремонт превращается в череду переделок, а расчёт бюджета — в угадывание.

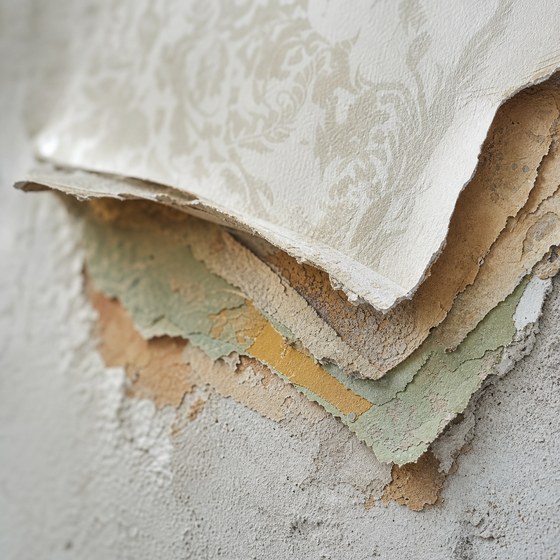

    Отслоённый край старых обоев, под которым видны прежние слои
    Осмотр начинают со вскрытия: под старой отделкой обычно ещё два-три слоя

    Шаг 1. Осмотр квартиры и оценка состояния

    Осмотр стоит провести с фонариком, уровнем и блокнотом, желательно до сделки или сразу после получения ключей. Задача — точно понять объём скрытых работ и оценить, что в вашей квартире придётся менять полностью, а что можно использовать дальше. Проверьте по списку:

    • Стены. Простучите поверхности: глухой звук говорит о пустотах, отходящая штукатурка осыпается при лёгком нажатии. Отдельно осмотрите углы и стены за мебелью.
    • Трещины. Волосяные трещины в штукатурке не страшны, а раскрытые трещины по стенам и перекрытиям — повод показать квартиру специалисту до начала любых работ.
    • Пол. Приподнимите край старого покрытия и посмотрите на стяжку: крошится ли она, есть ли пустоты, насколько велик перепад по уровню.
    • Потолок. Разводы и жёлтые пятна означают, что квартиру заливали сверху. Это отдельная тема для разговора с соседями и управляющей компанией.
    • Проводка. Откройте распределительную коробку и щиток: алюминиевые жилы, скрутки, керамические предохранители — сигнал к полной замене сети.
    • Трубы. Осмотрите стояки и подводки в санузле и на кухне: ржавые подтёки, хомуты, следы протечек говорят сами за себя.
    • Вентиляция. Поднесите к решётке лист бумаги. Если он не притягивается, канал забит, и это надо решать до отделки.
    • Окна. Оцените, продувают ли рамы, есть ли конденсат, работает ли фурнитура. Старая деревянная столярка чаще всего идёт под замену.
    • Двери. Входная дверь и межкомнатные полотна: перекосы, зазоры, состояние коробок и петель.
    • Санузел. Состояние гидроизоляции понять на глаз сложно, но следы плесени по швам плитки и запах сырости — уже достаточный аргумент за полную переделку.
    • Батареи. Радиаторы, их крепление, наличие запорной арматуры и возможность отключения без остановки стояка.

    Результат осмотра удобно свести в таблицу: где смотрели, что нашли, к чему это ведёт. Такая таблица потом превращается в смету почти автоматически.

    Что проверяютТревожный признакЧто это значит для ремонта
    Штукатурка стенГлухой звук, бухтение, осыпаниеСбивать до основания и штукатурить заново
    Стяжка полаКрошится, пустоты, большой перепадДемонтаж стяжки и устройство новой
    ЭлектропроводкаАлюминий, скрутки, нет заземленияПолная замена сети со щитком
    Трубы и канализацияРжавчина, хомуты, следы протечекЗамена разводки, при возможности — стояков
    Вентиляционный каналНет тяги, запах из решёткиПрочистка канала до начала отделки
    Углы и мокрые зоныПлесень, тёмные пятна, сыростьПоиск причины: протечки, вентиляция, промерзание
    ОкнаПродувание, конденсат, гнилые рамыЗамена окон до черновых работ
    Потолочные перекрытияРазводы, следы заливаРазбирательство с источником до отделки потолка

    Не начинайте отделку, пока не найдена причина сырости или плесени. Косметика поверх влажной стены держится один сезон: грибок проступает сквозь новые обои и краску, и весь этап приходится переделывать.

    Шаг 2. Планировка и дизайн-проект

    До закупки материалов надо понять, какой будет квартира. На вторичке это особенно важно: перенос мокрых зон, объединение помещений и снос перегородок упираются в конструкции дома. Дизайн-проект нужен не ради красивых картинок, а чтобы заранее спланировать точки электрики, сантехники и размеры мебели. Если вы планируете менять планировку, дизайн решают до демонтажа: от него зависят и разметка стен, и использование площади каждого помещения. Даже простой дизайн на бумаге помогает получить предсказуемый результат и не переделывать разводку на ходу.

    • Определите несущие стены. В панельном доме почти все внутренние стены могут быть несущими, и любые изменения в них запрещены.
    • Продумайте зоны хранения. В старых планировках их мало, поэтому шкафы и антресоли лучше заложить в проект до отделки.
    • Расставьте мебель на плане. От расстановки мебели зависит, где будут розетки и выключатели — переносить их потом дорого.
    • Спланируйте свет. Сценарии освещения в гостиной, на кухне и в спальне определяют схему проводки.
    • Решите вопрос по санузлу. Совмещать или оставить раздельным, менять ли положение унитаза относительно стояка канализации.
    • Выберите напольные покрытия по зонам. Разные материалы означают разную высоту пирога пола, и это учитывают на этапе стяжки.
    • Зафиксируйте дверные проёмы. Ширина и высота проёмов определяются заранее, чтобы двери встали без подгонки.
    • Определитесь со стилем. Цвета, фактуры и внешний вид поверхностей фиксируют до старта: дизайн, придуманный по ходу работ, всегда обходится дороже.
    • Посчитайте количество точек. Число розеток, выводов света и выключателей проще заложить с запасом на этапе проекта, чем добавлять потом.

    Шаг 3. Смета и бюджет

    Смета на вторичку всегда толще, чем кажется вначале, потому что к отделке добавляются демонтаж, вывоз мусора и инженерия. Составить смету стоит по всем позициям сразу, а не по мере поступления работ. Итоговая сумма заметно меняется в зависимости от того, какой объём скрытых работ вскроется после демонтажа.

    • Разделите работы и материалы. Это две разные колонки, и растут они по-разному.
    • Заложите демонтаж и вывоз. Мешки, спуск, погрузка и вывоз мусора — отдельная строка, о которой чаще всего забывают.
    • Учтите инженерию. Замена труб, монтаж электропроводки, щиток, счётчики, радиаторы.
    • Добавьте черновые материалы. Штукатурка, шпаклёвка, грунтовка, смеси для стяжки, гидроизоляция, профили и крепёж.
    • Посчитайте расходники. Плёнка, малярный скотч, мешки, диски, валики, вёдра — по мелочи набегает заметная сумма.
    • Оставьте резерв. На вторичке резерв на непредвиденные работы — не роскошь, а обязательный пункт: вскрытые полы и стены регулярно преподносят сюрпризы.
    • Сравните варианты. Полезно понимать, чем отличаются виды ремонта в квартире по объёму работ, — от этого зависит и смета, и сроки.

    Шаг 4. Согласования и организационные вопросы

    Формальности лучше закрыть до старта, иначе они всплывут в самый неудобный момент. Полный набор подготовительных действий разобран в материале про подготовку к ремонту квартиры, здесь — ключевое для вторичного жилья.

    • Перепланировка. Снос и перенос перегородок, изменение мокрых зон, объединение кухни с комнатой требуют согласования в установленном порядке. Делать это нужно до работ, а не после.
    • Режим тишины. Шумные работы разрешены не в любое время; конкретные часы устанавливают региональные правила, и их стоит уточнить заранее.
    • Пропуск в дом. В части домов нужен пропуск для рабочих и согласование пользования лифтом для подъёма материалов.
    • Отключение стояков. Замену труб планируют с управляющей компанией: перекрытие воды по стояку затрагивает соседей.
    • Защита общих зон. Лифт, лестничную клетку и коридор закрывают плёнкой и картоном, чтобы не платить за уборку и повреждения.
    • Разговор с соседями. Предупредить соседей о сроках шумного этапа проще, чем потом объясняться с каждым.

    Косметический или капитальный ремонт вторички

    После осмотра становится понятно, какой уровень вмешательства нужен. Косметический ремонт обновляет только видимые поверхности: обои, краска, напольное покрытие, потолок. Капитальный затрагивает основания и инженерию: демонтаж до бетона, новая стяжка, штукатурка, полная замена коммуникаций. Промежуточный вариант — капитальный ремонт в одних помещениях (санузел и кухня) и косметический в других. Однако в квартирах, где инженерные сети не меняли десятилетиями, чисто косметический сценарий почти всегда оказывается временной мерой: через несколько лет всё равно приходится вскрывать стены.

    ПараметрКосметический ремонтКапитальный ремонт
    ДемонтажСнятие обоев и старого покрытия полаВсё до несущих конструкций и перекрытия
    СтеныШпаклёвка и финиш поверх старой штукатуркиПолное выравнивание заново
    ПолНовое покрытие на существующую стяжкуДемонтаж и устройство новой стяжки
    ЭлектрикаЗамена розеток и выключателейНовая проводка, щиток, группы
    СантехникаЗамена приборовНовая разводка труб и приборы
    ПланировкаНе меняетсяВозможны изменения по согласованию
    Когда уместенКвартира после недавнего ремонтаЖильё, где не вкладывались десятилетиями

    Как выбрать между вариантами, если сомневаетесь:

    • Возраст последнего ремонта. Если предыдущий ремонт делали недавно и качественно, косметика оправдана.
    • Состояние инженерных сетей. Старая проводка и трубы автоматически переводят задачу в капитальную категорию, даже если внешне всё прилично.
    • Планы на жильё. Квартира под сдачу и квартира для себя на годы вперёд требуют разного подхода.
    • Горизонт владения. Косметика поверх изношенных оснований почти гарантирует повторный ремонт через несколько лет.
    • Бюджет. Половинчатый вариант — сделать капитально мокрые зоны и электрику, а комнаты обновить косметически.

    Правило вторички простое: всё, что спрятано в стены и пол, делают один раз и капитально. Менять обои можно каждые пять лет без боли, а вскрывать свежую стяжку ради забытой трубы — совсем другая история.

    Демонтаж старых покрытий и вывоз мусора

    Демонтаж — первый физический этап ремонта вторички и самый грязный. Его задача — снять всё, что не будет использоваться, и добраться до основания, чтобы оценить реальное состояние конструкций. Важно не растягивать демонтаж во времени: чем честнее и полнее он сделан, тем меньше сюрпризов вылезет на черновых работах и тем точнее встанет график всего ремонта.

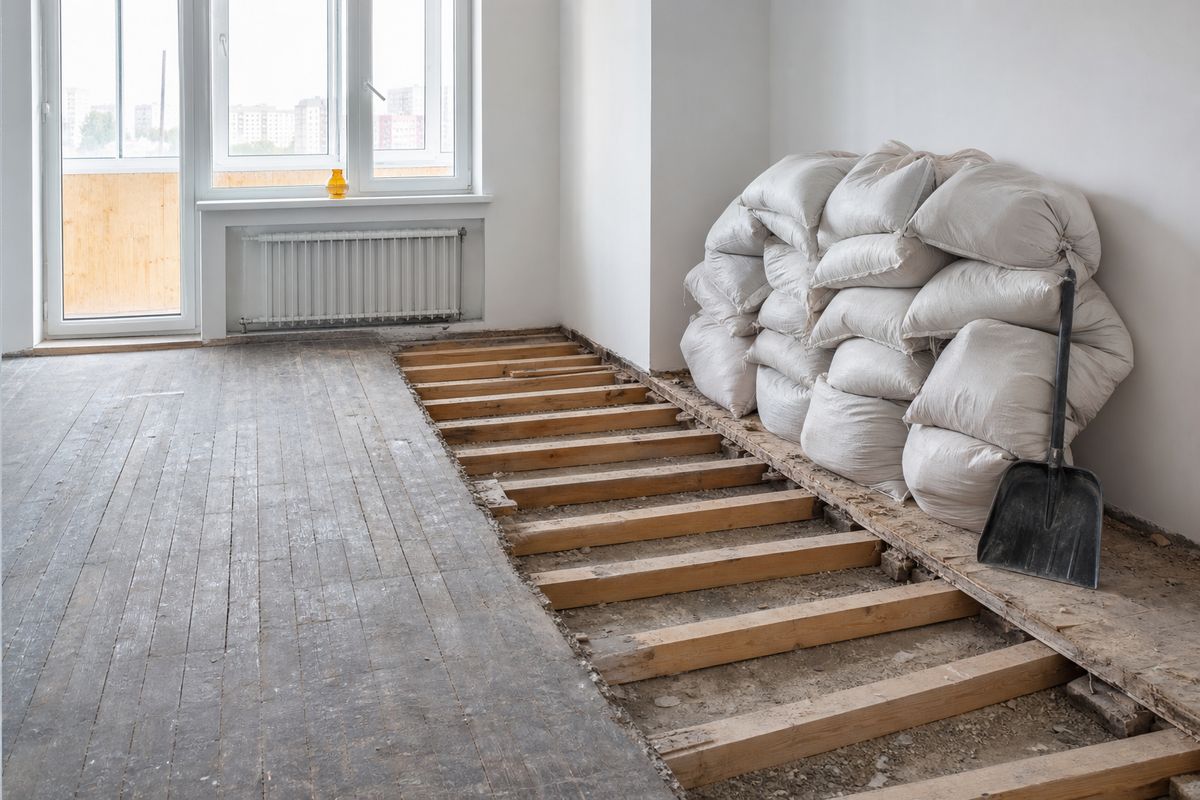

    Вскрытый деревянный пол вторички рядом с очищенным бетонным основанием
    Демонтаж на вторичке доходит до основания: старый пол снимают вместе с лагами

    Что снимают

    • Обои и краска. Обои снимают полностью, старую краску со стен счищают, если поверх неё планируется штукатурка или новые обои.
    • Напольные покрытия. Линолеум, паркет, ламинат, ковролин вместе с подложкой и плинтусами.
    • Стяжка. Демонтируют, если она бухтит, крошится или имеет недопустимый перепад; иногда её оставляют и ремонтируют локально.
    • Плитку. В санузле и на кухне плитку сбивают вместе со слоем клея и старой гидроизоляцией.
    • Штукатурку. Слабые участки сбивают до кирпича или бетона, крепкие оставляют — это решают простукиванием.
    • Потолки. Побелку смывают, старые подвесные и реечные конструкции разбирают.
    • Сантехнику. Ванну, унитаз, раковину, короба и старую разводку труб.
    • Электрику. Старые розетки, выключатели, светильники, при полной замене — и кабель из штроб.
    • Двери. Межкомнатные двери с коробками и наличниками, при необходимости — расширение проёмов.
    • Окна. Старые деревянные рамы со всей обвязкой и подоконниками.
    • Перегородки. Только ненесущие и только по согласованному проекту.
    • Встроенную мебель. Антресоли, кладовки и шкафы советской эпохи чаще всего идут в мусор целиком.

    Мусор, пыль и защита

    Объём мусора после демонтажа во вторичке недооценивают почти всегда: одна только сбитая плитка и стяжка дают несколько тонн. Огромное количество мелкой пыли разносится по квартире очень быстро, поэтому организовать эту часть ремонта стоит заранее.

    • Мешки и тара. Строительные мешки на 50–70 литров удобнее больших: их реально поднять и спустить.
    • Маршрут выноса. Продумайте путь до подъезда и защитите лифт и лестницу плёнкой и картоном.
    • Вывоз. Строительный мусор нельзя складывать в обычные контейнеры двора; для вывоза нужен отдельный транспорт.
    • Пыль. Дверные проёмы завешивают плёнкой, работают со строительным пылесосом, окна держат приоткрытыми.
    • Защита остающегося. Если что-то в квартире сохраняется, это закрывают плёнкой и картоном полностью.
    • Безопасность. Респиратор, очки и перчатки обязательны: старая штукатурка и побелка дают едкую мелкую пыль.

    Если объём большой и своими руками спускать мешки не вариант, эту часть обычно передают отдельным исполнителям — например, тем, кто занимается демонтажем квартир вместе с вывозом.

    Не сбивайте штукатурку и стяжку до того, как решён вопрос с планировкой и трассами электрики. Иначе есть риск проштробить стену дважды и заново снимать только что нанесённый слой.

    Замена коммуникаций и электропроводки

    Это тот этап, ради которого на вторичке вообще затевают капитальный ремонт. Важно, что все инженерные работы делают после демонтажа и до выравнивания поверхностей: трубы и кабель прячут в штробы, стены и стяжку, и вернуться к ним позже без вскрытия отделки нельзя.

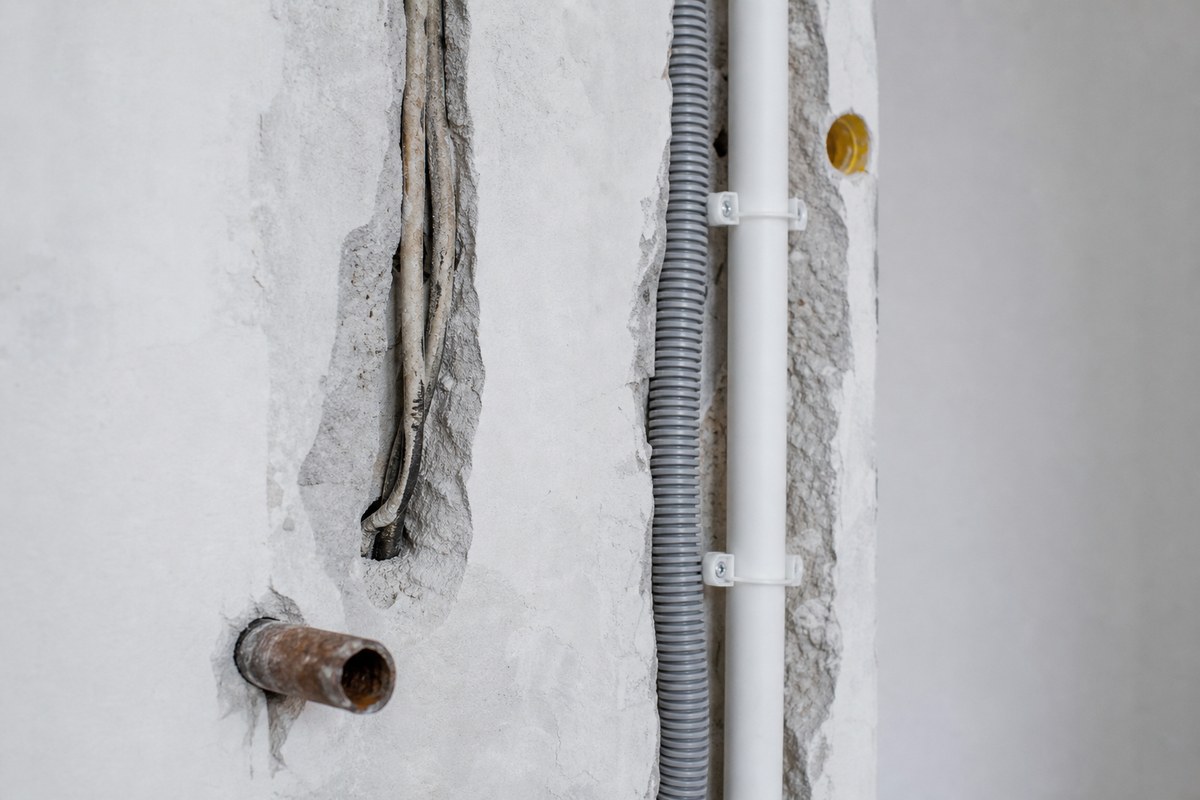

    Старая проводка и стальные трубы рядом с новым кабелем в гофре и полипропиленом
    Коммуникации вторички меняют целиком: старое и новое рядом отличается наглядно

    Электропроводка

    Старая сеть в домах массовых серий проектировалась под лампочку, телевизор и холодильник. Современная кухня с духовкой, посудомоечной и стиральной машиной такую сеть перегружает. Замена проводки во вторичке включает:

    • Новый щиток. Автоматы по группам, устройства защитного отключения, ввод с запасом по мощности.
    • Разделение на группы. Отдельные линии на кухню, санузел, розетки комнат, освещение и мощную технику.
    • Медный кабель. Алюминиевую проводку меняют полностью, сечение подбирают под нагрузку каждой группы.
    • Заземление. В старом фонде его часто нет вообще; при замене сети этот вопрос решают в первую очередь.
    • Штробление. Трассы ведут по правилам — вертикально и горизонтально, без диагоналей, с фиксацией схемы на фото.
    • Точки под мебель. Розетки и выключатели размечают по расстановке мебели, а не «как было».
    • Слаботочка. Интернет, телевидение и домофон прокладывают тем же этапом, отдельно от силовых линий.
    • Схема сети. Готовую схему проводки сохраняют — она понадобится при любом будущем сверлении стен.
    • Проверка после монтажа. Собранную систему прозванивают и проверяют под нагрузкой до того, как штробы закроют штукатуркой: вскрывать готовые стены ради ошибки в схеме дорого.

    Водоснабжение и канализация

    • Разводка труб. Стальные трубы меняют на современные полимерные или металлопластиковые с коллекторной или тройниковой схемой.
    • Стояки. Замену стояков согласуют с управляющей компанией; момент ремонта — лучшая возможность это сделать.
    • Канализация. Чугунный лежак меняют на пластик, выдерживая уклон, иначе появятся засоры и запах.
    • Запорная арматура. На каждый прибор ставят отсекающие краны, чтобы авария не требовала перекрытия всей квартиры.
    • Фильтры и счётчики. Механические фильтры и приборы учёта монтируют в доступном месте.
    • Гидроизоляция мокрых зон. Обмазочная гидроизоляция в санузле выполняется до стяжки и плитки — это защита от протечек к соседям.
    • Отопление. Радиаторы, подводки и запорная арматура меняются этим же этапом, до отделки стен.
    • Тёплый пол. Если планируется подогрев в санузле или на кухне, контур закладывают в стяжку заранее — сделать это после укладки покрытий уже невозможно.

    Вентиляция

    • Проверка тяги. Тягу проверяют до отделки; забитый канал прочищают через управляющую компанию.
    • Решётки и вытяжка. Вентиляционные отверстия нельзя перекрывать наглухо мебелью или коробами.
    • Приток воздуха. Герметичные окна без приточных клапанов оставляют квартиру без притока, и вытяжка перестаёт работать.
    • Мокрые зоны. В ванной и на кухне повышенная влажность требует рабочей вытяжки, иначе плесень вернётся после любого ремонта.

    Пока стены и полы вскрыты, дешевле сделать всё скрытое сразу: проводку, трубы, гидроизоляцию, тёплый пол, закладные под карнизы и технику. Каждое возвращение к этим работам позже означает повторный демонтаж отделки.

    Черновые работы: стяжка, стены, окна и двери

    Когда инженерия готова и проверена, начинается черновой этап — он формирует геометрию квартиры. Подробно состав этих работ разобран в материале про черновую отделку квартиры, ниже — специфика вторичного жилья.

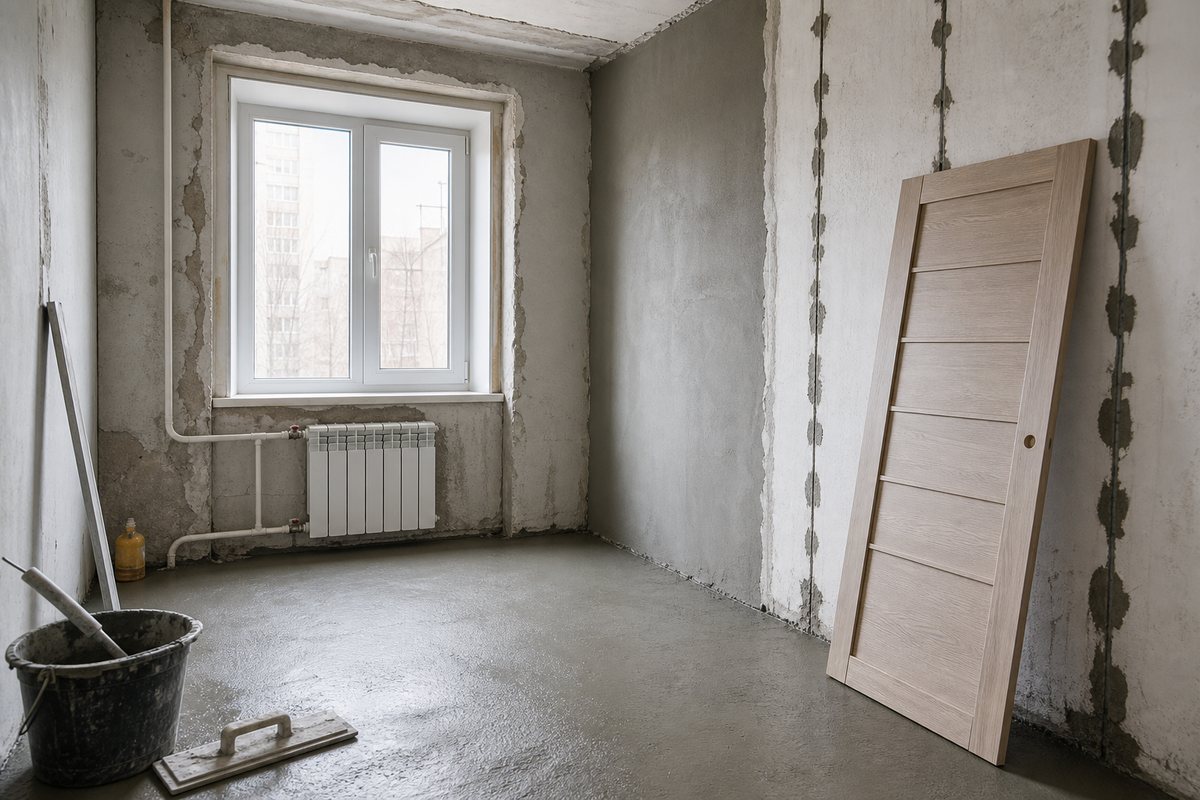

    Комната вторички на черновом этапе: свежая стяжка, штукатурные маяки, новое окно
    Черновые работы выравнивают всё то, что за десятилетия ушло из уровня

    Полы и стяжка

    • Оценка старой стяжки. Если она крепкая и без пустот, её можно оставить и выровнять наливным составом.
    • Новая стяжка. При демонтаже до перекрытия делают новую стяжку с учётом высоты будущего напольного покрытия.
    • Звукоизоляция. В панельном доме под стяжку укладывают демпферный слой — это заметно улучшает акустику.
    • Перепады. В старых домах перепад по квартире бывает значительным, и его выводят в один уровень по всем помещениям.
    • Сроки набора прочности. Цементная стяжка сохнет долго, и этот срок нельзя ускорить — важно честно заложить его в график ремонта.

    Стены и потолок

    • Штукатурка по маякам. Основной способ вывести стены вторички в плоскость, особенно при неровной кирпичной кладке.
    • Гипсокартон. Каркасный вариант применяют при больших отклонениях или когда нужно спрятать коммуникации.
    • Выбор технологии. Что дешевле и что уместнее в конкретном случае, разбирает материал о том, чем выравнивать стены.
    • Углы и откосы. Углы выводят по угольнику, оконные откосы штукатурят после установки окон.
    • Потолок. Основание очищают от побелки и шпаклюют под покраску либо готовят под натяжное полотно.
    • Шпаклёвка. Финишный слой под краску выводят тщательнее, чем под обои: краска подчёркивает любой дефект поверхности.

    Окна и двери

    • Замена окон. Окна ставят до штукатурки, чтобы откосы делались уже по новым рамам.
    • Подоконники и отливы. Монтируют вместе с окнами, с герметизацией монтажного шва.
    • Входная дверь. На вторичке её меняют одной из первых — и ради безопасности, и ради шумоизоляции.
    • Проёмы под межкомнатные двери. Их выравнивают и приводят к нужным размерам на черновом этапе: от габаритов дверей зависит вся дальнейшая раскладка отделки.
    • Сами двери. Установка полотен идёт уже на чистовой стадии, после финиша стен и укладки пола; подобрать вариант поможет разбор, какие межкомнатные двери выбрать.
    • Комплектация дверей. Коробки, наличники, доборы и фурнитуру считают вместе с полотнами — комплектующих для дверей на квартиру набирается немало.
    • Балконный блок. Его меняют вместе с окнами, чтобы не возвращаться к мокрым работам после отделки.

    Последовательность ремонта вторички пошагово

    Ниже — полный порядок работ от пустой квартиры до заселения. Последовательность капитального ремонта в квартире вторичного жилья строится по принципу «сверху вниз и от скрытого к видимому»: сначала то, что потом закроется, и только затем финиш. Этапы нельзя менять местами произвольно — каждый следующий опирается на результат предыдущего, и нарушенный порядок почти всегда означает переделку.

    Пять стадий ремонта вторички подряд: от демонтажа до установки
    Порядок не меняется: сначала скрытое, потом плоскости, потом чистовое
    1. Обследование и замеры. Осмотр конструкций, инженерии и вентиляции, точные обмеры помещений.
    2. Проект и смета. Планировочное решение, схемы электрики и сантехники, расчёт материалов и работ.
    3. Согласования. Перепланировка, отключения по стоякам, организационные вопросы с домом.
    4. Демонтаж. Снятие покрытий, разборка перегородок, сбивание плитки и слабой штукатурки, вывоз мусора.
    5. Возведение перегородок. Новые стены по проекту, если планировка меняется.
    6. Окна и входная дверь. Установка новых конструкций: контур квартиры закрывают до мокрых процессов.
    7. Электрика и слаботочка. Штробление, монтаж кабеля, щиток, подрозетники, проверка групп.
    8. Сантехника и отопление. Разводка труб, канализация, закладные под приборы, радиаторы.
    9. Гидроизоляция мокрых зон. Санузел и при необходимости кухня — до стяжки и плитки.
    10. Штукатурка стен и потолка. Выравнивание поверхностей по маякам или монтаж гипсокартона.
    11. Стяжка пола. Устройство новой стяжки, контуры тёплого пола, набор прочности.
    12. Шпаклёвка и подготовка под финиш. Финишные слои, грунтовка, вывод плоскостей.
    13. Плитка в мокрых зонах. Облицовка санузла и кухонного фартука, затирка швов.
    14. Потолки. Покраска подготовленного основания либо монтаж натяжного полотна.
    15. Отделка стен. Покраска, обои или декоративные покрытия в комнатах.
    16. Напольные покрытия. Укладка ламината, паркета, линолеума или плитки по помещениям.
    17. Двери и плинтусы. Установка межкомнатных дверей, наличников, напольного плинтуса и порогов.
    18. Электроустановка и сантехприборы. Монтаж розеток, выключателей, светильников, установка ванны, унитаза, раковины и смесителей.
    19. Уборка и заезд мебели. Финишная уборка, занос мебели и техники, подключение.

    Финишная стадия подробно расписана в материале про чистовую отделку квартиры. А оценить, сколько времени займёт весь цикл на вторичке, поможет разбор, сколько длится ремонт квартиры: демонтаж и инженерия добавляют к сроку заметный кусок. Отдельно нужно спланировать финальные дни: монтаж плинтусов, установку дверей и подключение сантехники удобно свести в один блок, чтобы мелкие работы не растянулись на недели.

    Отделочные материалы: что выбрать заранее

    Финишные материалы подбирают до черновых работ, потому что от них зависит подготовка основания. Например, под краску стены выводят точнее, чем под плотные обои, а под плитку нужна другая ровность, чем под ламинат. Главное — определиться с типом покрытий до того, как начнутся черновые работы: тогда мастерам не придётся переделывать основание под уже купленный материал.

    • Обои. Универсальное решение для комнат старого фонда: они прощают основанию больше, чем краска. Как подобрать тип, разбирает материал, какие обои выбрать.
    • Краска. Требует идеальной поверхности и качественной шпаклёвки, зато легко обновляется в будущем.
    • Плитка. Основной материал мокрых зон; на что смотреть, объясняет обзор, какая плитка лучше для ванной.
    • Ламинат. Практичное напольное покрытие для комнат; классы и нюансы укладки — в разборе, какой ламинат выбрать.
    • Линолеум. Бюджетный вариант, уместный в квартире под сдачу; требует ровного основания.
    • Натяжной потолок. Быстрый способ закрыть неровное перекрытие старого дома без долгого выравнивания.
    • Декоративные покрытия. Штукатурки и панели используют точечно, чаще как акцент в гостиной или прихожей.

    Хрущёвка, панельный дом и ремонт в жилой квартире

    Общая схема работает для любого вторичного жилья, но у типовых домов и у ремонта «по живому» есть свои особенности, которые лучше учесть заранее.

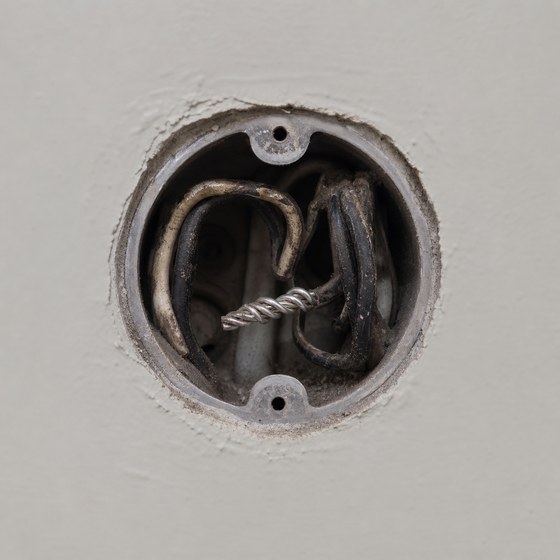

    Старая алюминиевая проводка в открытой распаечной коробке
    В хрущёвке и панельном доме проводку меняют целиком — алюминий доживает свой срок

    Ремонт в хрущёвке

    • Малая площадь. Каждый сантиметр на счету, поэтому толстые слои штукатурки и каркасы из гипсокартона съедают ощутимый объём помещения.
    • Низкие потолки. Подвесные конструкции применяют осторожно; натяжное полотно с минимальным отступом выигрывает у многоуровневых решений.
    • Кривые стены. Отклонения в домах массовых серий большие, и выравнивание может оказаться дороже, чем ожидалось.
    • Совмещение санузла. Частое решение для хрущёвки, но оно относится к перепланировке и требует согласования.
    • Проходные комнаты. Изменение схемы проходов упирается в несущие конструкции, поэтому проект делают до демонтажа.
    • Кладовки и антресоли. Их либо переосмысливают как зоны хранения, либо разбирают, освобождая площадь.
    • Тонкие перекрытия. Слышимость высокая, поэтому звукоизоляцию пола и стен закладывают в черновой этап.

    Панельный дом

    • Несущие панели. Внутренние стены часто несущие: штробить их вдоль и делать проёмы нельзя.
    • Швы между панелями. Промерзание и продувание по швам решают снаружи, до внутренней отделки.
    • Ровные, но не идеальные плоскости. Панели ровнее кирпича, поэтому часто хватает шпаклёвки без полной штукатурки.
    • Электрика в каналах. В панелях проводка идёт в заводских каналах, и новую сеть либо протягивают в них, либо ведут в слое отделки.
    • Стояки в коробах. Доступ к стоякам оставляют ревизионным люком — замуровывать их нельзя.

    Когда в квартире живут

    Ремонт вторички нередко ведут, не выезжая. Тогда этапы дробят по помещениям и проходят последовательно, а не по всей квартире сразу. Правильно выстроенный порядок в этом случае выглядит так:

    • Сначала дальняя комната. Её освобождают полностью, ремонтируют и превращают во временное жильё для семьи.
    • Затем вторая комната. Мебель переезжает в готовое помещение, работы идут дальше.
    • Кухня. Самый болезненный этап: на время работ организуют временную зону готовки в другом помещении.
    • Санузел. Планируют максимально сжато, потому что жить без него нельзя; часть работ делают за один-два дня.
    • Коридор в конце. Проходная зона страдает от переноса материалов, поэтому её закрывают последней.
    • Пылевые барьеры. Проёмы завешивают плёнкой, щели заклеивают, вещи в жилых комнатах укрывают.
    • Инженерия по возможности сразу. Электрику и трубы стараются сделать общим этапом, иначе придётся вскрывать уже готовые помещения.
    • График шумных работ. Штробление и сбивание плитки планируют на разрешённые часы и на дни, когда дома меньше людей.

    Ремонт по комнатам всегда дольше и в сумме дороже, чем ремонт в пустой квартире: бригада многократно переезжает, а общие для всей квартиры работы приходится дробить на части. Если есть возможность съехать на время капитального этапа, это почти всегда выгоднее и по деньгам, и по нервам.

    Типичные ошибки при ремонте вторички

    Большая часть проблем на вторичном жилье возникает не из-за плохих материалов и не из-за квалификации мастеров, а из-за нарушенного порядка работ и попыток сэкономить на скрытых этапах. Знать эти ошибки заранее важно: они помогут выстроить график ремонта и не переделывать то, что уже готово. Вот что встречается чаще всего:

    • Косметика поверх старого. Обои на осыпающуюся штукатурку и ламинат на разбитую стяжку — самая частая и самая дорогая ошибка.
    • Отказ от замены проводки. Оставленная алюминиевая сеть не выдерживает нагрузок и в лучшем случае выбивает автоматы, в худшем даёт риск возгорания.
    • Старые трубы под новой плиткой. Протечка вскрывается через год, и красивый санузел разбирают заново.
    • Пропуск гидроизоляции. Экономия на этом слое оборачивается заливом соседей и ремонтом уже двух квартир.
    • Начало без проекта. Когда точки электрики и сантехники решают на ходу, розетки оказываются за шкафом, а вывод воды — не там, где нужно.
    • Незамеченная плесень. Отделка поверх сырой стены гарантирует возвращение грибка в течение сезона.
    • Забытая вентиляция. Герметичные окна плюс забитый канал равно конденсат на стёклах и влажность в квартире.
    • Перепланировка без согласования. Снесённая перегородка может обернуться предписанием вернуть всё в исходное состояние.
    • Недооценка демонтажа. Объём мусора и сроки его вывоза регулярно оказываются вдвое больше ожидаемых.
    • Материалы, выбранные в последний момент. Подготовка основания зависит от финиша, и поздний выбор приводит к переделкам.
    • Смета без резерва. На вторичке скрытые работы всплывают почти всегда, и без запаса ремонт встаёт на середине.
    • Спешка со стяжкой. Укладка покрытия на невысохшее основание портит и ламинат, и паркет.
    • Мебель до финиша. Занос мебели до монтажа плинтусов и уборки мешает работам и оставляет царапины на новом покрытии.
    • Работы вразнобой. Чистовая отделка до инженерии означает, что готовые стены будут вскрыты под кабель или трубу.

    Частые вопросы

    С чего начать ремонт квартиры вторичного жилья?

    С осмотра и оценки состояния: проверить штукатурку, стяжку, проводку, трубы, вентиляцию и окна. По результатам осмотра решают, нужен косметический или капитальный ремонт, составляют проект и смету, улаживают согласования и только потом приступают к демонтажу.

    Какая последовательность ремонта в квартире вторичного жилья пошагово?

    Обследование и проект, согласования, демонтаж и вывоз мусора, перегородки, окна и входная дверь, электрика, сантехника и отопление, гидроизоляция мокрых зон, штукатурка, стяжка, шпаклёвка, плитка, потолки, отделка стен, напольные покрытия, двери и плинтусы, установка розеток и сантехприборов, уборка и заезд.

    Обязательно ли менять проводку и трубы во вторичке?

    Если речь о доме советской постройки, где сети не меняли, — да. Алюминиевая проводка не рассчитана на современную технику, а стальные и чугунные трубы зарастают изнутри и текут. Менять сети нужно, пока стены и полы вскрыты: на этом этапе ремонта замена коммуникаций обходится значительно дешевле, чем потом.

    Чем ремонт вторички отличается от ремонта в новостройке?

    Во вторичном жилье добавляются два больших этапа: демонтаж старых покрытий с вывозом мусора и полная замена инженерных сетей. Кроме того, основания более неровные, а изменения планировки ограничены конструкциями дома. Зато дом уже дал усадку, и отделка не трескается, как в первый год после сдачи новостройки.

    Можно ли делать ремонт вторички, продолжая жить в квартире?

    Можно, если вести работы по комнатам: сначала полностью закончить одну, переселиться в неё, затем перейти к следующей. Сложнее всего с кухней и санузлом — их этапы планируют максимально сжато. Такой ремонт дольше и в сумме дороже, чем в освобождённой квартире.

    Нужен ли дизайн-проект для вторичного жилья?

    Дизайн-проект нужно сделать хотя бы в минимальном виде: план расстановки мебели, схема розеток и выключателей, схема сантехники, раскладка плитки, размеры дверей. Без этого точки электрики и воды приходится определять на ходу, а исправлять их после отделки дорого. Даже базовый дизайн на бумаге экономит время на всех последующих этапах.

    Что делать, если в квартире плесень или следы протечек?

    Сначала найти и устранить причину: протечку сверху, забитую вентиляцию, промерзающий шов или наружную стену. Поражённые участки штукатурки снимают до основания и обрабатывают, и только после этого переходят к отделке. Финиш поверх сырой поверхности проблему не решает.
