    Ремонт в сталинке — особенности и подводные камни

    Сталинку берут за высокие потолки, толстые стены и просторные комнаты, но ремонт в таком доме идёт не как в новостройке: под линолеумом могут оказаться деревянные перекрытия, под обоями дранка, а в стене алюминиевая проводка на две пробки. Разбираем по порядку — как обследовать квартиру до начала работ и что искать, что делают с балками и полами, когда менять стояки и электрику, чем выравнивать стены и высокие потолки, что разрешает перепланировка в старом фонде и из чего складывается стоимость. Отдельно — дизайн: какой стиль подходит сталинке и что из старого стоит сохранить.

    Редакция 1КВ-ремонт
    Обновлено 15 октября 2026 7 мин чтения
    Ремонт в сталинке — особенности и подводные камниКомнаты

    Сталинки ценят за высокие потолки, толстые стены и просторные комнаты, но ремонт квартиры тут идёт не так, как в новостройке. Ремонт вскрывает то, чего не видно при осмотре: под обоями дранку, под линолеумом деревянные перекрытия, в стене алюминиевую проводку под нынешнюю технику.

    Разбираем по порядку: с чего начинать ремонт, что делать с перекрытиями и полами, когда менять проводку и трубы, чем выравнивать стены и потолки, что разрешает перепланировка и сколько стоит ремонт квартиры. Отдельно — дизайн: какой стиль подходит сталинке и что из старого сохранить.

    Чем сталинка отличается от других домов

    Особенности сталинок начинаются с года постройки: это дома 1930-1950-х. Ведомственные в центре строили с запасом прочности, рядовые послевоенные — экономно. От серии зависят качество дома, особенности ремонта квартиры и его стоимость.

    Комната сталинки с высоким потолком и лепным карнизом
    Комната сталинки с высоким потолком и лепным карнизом
    • Высота потолка 3-3,5 м. Главное богатство квартиры и забота ремонта: другие пропорции комнаты и мебели.
    • Толстые наружные стены. Кирпич держит тепло и звук лучше панели, но сверлить его дольше.
    • Деревянные перекрытия. В домах до 1955 года между этажами лежат балки с засыпкой: это ограничивает вес стяжки.
    • Просторные комнаты и коридоры. Площадь комнат большая, но планировки проходные: помещения соединены без коридора.
    • Изношенные коммуникации. Трубам и проводке в таких домах по 60-70 лет — даже после ремонта прошлых жильцов.
    • Лепнина и паркет. Уцелевшие карнизы и дубовый паркет реставрируют, а не выбрасывают.

    Год постройки и тип перекрытий смотрят в технических документах квартиры: эти данные определяют всю смету.

    Этапы: с чего начинать обследование квартиры

    Ремонт квартиры в сталинке начинают не с дизайна, а со вскрытия. Пока нет данных о перекрытиях, стенах и проводке, дизайн-проект остаётся предположением, а смета — фантазией.

    • Вскрыть полы в одном месте. Под верхним покрытием три-четыре слоя: линолеум, оргалит, доска, лаги, засыпка. Пока покрытия не сняты до балок, их состояние неизвестно.
    • Простучать штукатурку стен. Глухой звук и трещины означают, что слой отходит от основания: сбивать придётся целиком.
    • Проверить проводку. Алюминий 2,5 мм² на всю квартиру — норма таких домов и повод менять линии.
    • Осмотреть балки в ванной. Там дерево страдает первым: протечки за десятилетия делают своё.
    • Посмотреть на соседей сверху. Следы протечек на потолке скажут о стояках больше управляющей компании.
    • Заказать обследование. Под перепланировку и тяжёлые материалы перекрытие смотрят специалисты с допуском.

    Перекрытия и полы: самый важный вопрос ремонта

    Деревянные перекрытия держат меньше железобетонных: расчёт от 150 кг на метр вместе с пирогом пола. Мокрая стяжка 5 см весит около 90 кг — с плиткой и мебелью запас кончается.

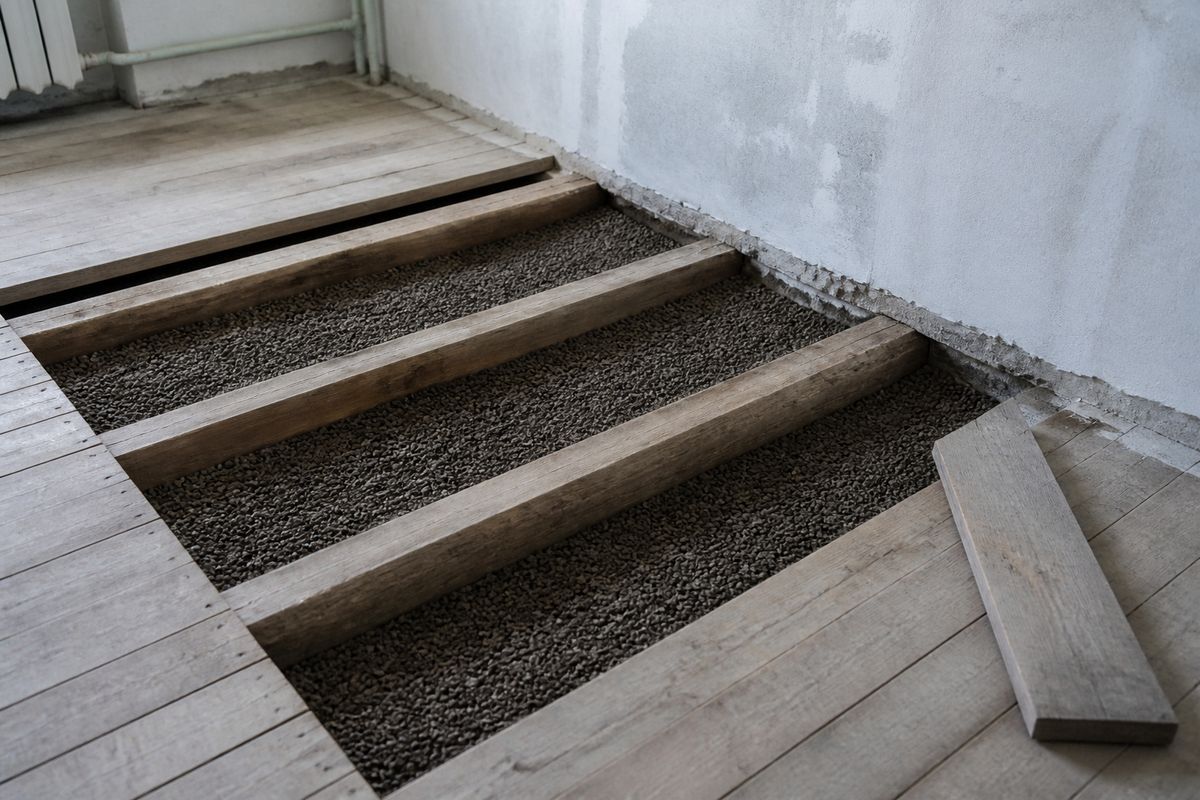

    Вскрытый пол сталинки: деревянные балки и засыпка
    Вскрытый пол сталинки: деревянные балки и засыпка

    Что делают с деревянными балками

    • Усиливают балки. Подгнившие концы протезируют или подшивают металлом.
    • Оставляют лаги. Ровные балки перебирают и настилают фанеру в два слоя.
    • Реставрируют паркет. Дубовую доску циклюют и кроют лаком: материал служит дольше нового покрытия.

    Использовать мокрую стяжку и керамогранит на деревянных перекрытиях — частая ошибка. Вес ложится на старые балки, и через сезон пол начинает играть.

    Проводка, трубы и отопление при ремонте

    Коммуникации в квартире меняют целиком: экономия оборачивается вторым ремонтом. Работы по электрике ведут до отделки, иначе штробы режут по свежей штукатурке.

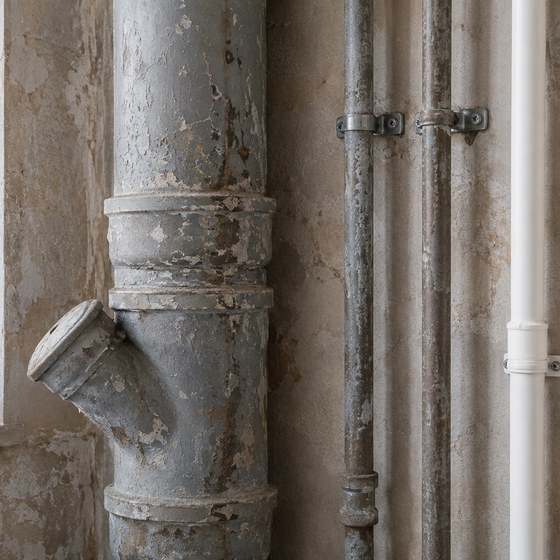

    Старая алюминиевая проводка в скрутке на стене
    Старая алюминиевая проводка в скрутке на стене
    • Новая проводка медью. Линии разводят от щита: розетки 2,5 мм², освещение 1,5 мм², стиральная машина отдельно.
    • Щит на 12-24 модуля. Щиток на две пробки заменяют автоматами и УЗО: современных приборов прибавилось.
    • Замена стояков. Меняют вместе с соседями по вертикали, иначе стык останется слабым.
    • Радиаторы и подводка. Чугунные батареи можно заменить биметаллическими, оставив байпас.
    • Вентиляция. Каналы за 70 лет забиваются: без прочистки вытяжка не работает.
    • Штробы в кирпиче. В несущих стенах горизонтальные штробы запрещены: кабель ведут в полу.

    Стены и потолки: чем выравнивать под отделку

    Ремонт стен идёт по двум основаниям: кирпич и дранка — решётка под штукатуркой. Материалов они требуют разных.

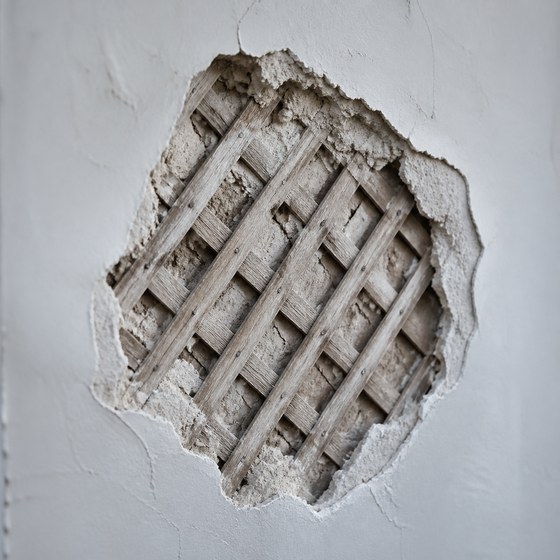

    Дранка под сбитой штукатуркой на стене сталинки
    Дранка под сбитой штукатуркой на стене сталинки
    • Кирпич под штукатурку. Ровные стены штукатурят по маякам слоем 10-30 мм — ходовой вариант ремонта.
    • Кривые стены под гипсокартон. При перепаде больше 5 см мокрый способ дороже каркасного.
    • Дранка. Старую штукатурку на дранке сбивают: использовать её под новые материалы нельзя.
    • Потолки высотой 3 м. Натяжное полотно съедает 5-7 см — быстрое решение для неровного потолка.
    • Лепнина. Карнизы отмывают от краски, а отделку дополняют гипсовыми элементами по образцу: это работа специалистов.

    Сколько сохнут материалы

    Гипсовая штукатурка сохнет неделю, цементная при слое 20 мм — до месяца. В квартире с высокими потолками воздух прогревается медленнее: сроки работ берут с запасом, обои клеят по сухому.

    Перепланировка: что разрешено

    Проходные помещения — причина, по которой перепланировка нужна почти всегда. Согласовывают её до начала работ, а проект заказывают в организации с СРО.

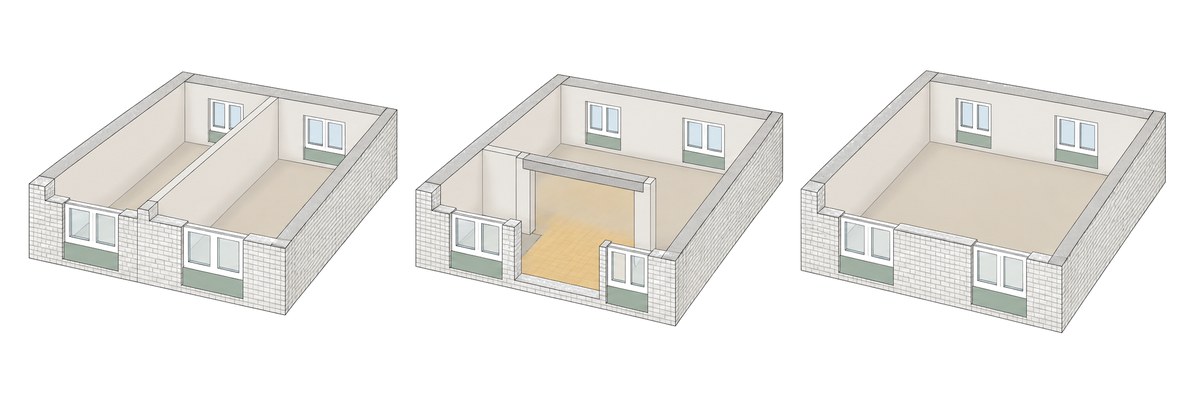

    Изометрия: снос перегородки и объединение комнат в сталинке
    Изометрия: снос перегородки и объединение комнат в сталинке
    • Снос перегородок. Ненесущие перегородки убирают по проекту.
    • Несущие стены не трогают. Проём в таких стенах можно сделать только с усилением металлом, по расчёту.
    • Площадь санузла не увеличивают за счёт комнаты или кухни. Ванной над жилой комнатой соседей быть не должно.
    • Антресоли и второй свет. Большая высота потолка соблазняет сделать ярус — это тоже перепланировка.
    • Дом-памятник. Если здание — объект культурного наследия, работы согласуют с органом охраны.

    Дизайн и стиль: что подходит сталинке

    Дизайн ремонта строят от особенностей квартиры: высоты, симметрии, окон. С характером дома лучше не бороться: верное решение — светлый тон.

    • Неоклассика. Стиль, который стоит выбрать для гостиной и спальни: молдинги, светлые стены.
    • Классический интерьер. Такой интерьер работает там, где уцелели лепнина и паркет.
    • Современный минимализм. Контраст с историей дома: гладкие поверхности, скрытые двери, потолок без карниза. Такой дизайнерский приём берут в квартиры под сдачу.
    • Эклектика. Старые двери и новая мебель в одном интерьере — стиль, которым спасают уцелевший дизайнерский декор.
    • Цвет. В дизайне светлым стенам высокий потолок идёт больше: тёмный тон визуально съедает воздух.

    Что стоит сохранить

    Дубовый паркет, филёнчатые двери, латунную фурнитуру и лепные карнизы стоит сохранить: материалов такого качества в продаже нет, а поверхности старой работы дают квартире дизайнерский характер. Реставрация двери дешевле новой.

    Стоимость и сроки

    Ремонт сталинки стоит дороже, чем ремонт панели той же площади: демонтаж, инженерия, высота стен. Косметический ремонт дешевле капитального, но сэкономить так выходит редко.

    • Демонтаж. Самый грязный этап работ: ремонт вскрывает полы и штукатурку, строительного мусора вдвое больше, чем во вторичке 1980-х.
    • Материалов больше. Стены выше на метр — лишний расход строительных материалов на каждое помещение.
    • Срок. Капитальный ремонт двухкомнатной квартиры идёт 4-6 месяцев с согласованием.
    • Резерв. В бюджете закладывают 15-20 % от стоимости на то, что вскроется при демонтаже.

    Частые ошибки

    • Начать с дизайн-проекта. Самая частая ошибка ремонта: дизайн-проект, сделанный до вскрытия полов, переделывают дважды.
    • Оставить старую проводку. Алюминий не рассчитан на современные приборы, которые стоят в квартире сейчас.
    • Залить мокрую стяжку по дереву. Перегруз балок, который проявляется через год.
    • Сбить лепнину. Убрать декор — час работы, сделать копию по образцу — недели.
    • Подвесной потолок в ущерб высоте. Опустив потолок на 30 см, сталинку превращают в рядовую квартиру.

    Частые вопросы

    Как узнать, деревянные ли перекрытия?
    Тип перекрытия указан в техпаспорте. Косвенный признак — пружинящий пол и шаги сверху.

    Можно ли класть плитку на пол в сталинке?
    На железобетонном перекрытии — да. На деревянном кладут на фанеру с эластичным клеем или берут кварцвинил.

    Нужно ли менять окна?
    Деревянные окна с двойными рамами реставрируют: они тише тех, которые ставят теперь. В доме-памятнике замену согласуют.

    Сколько стоит ремонт в сталинке под ключ?
    Ориентир — цена ремонта во вторичке плюс 20-30 % на демонтаж, высоту и инженерию. Точную стоимость работ считают по факту вскрытия.

    Стоит ли выбрать квартиру в сталинке под ремонт?
    Стоит, если перекрытия железобетонные, а дом не идёт под реконструкцию жилья. Дерево — не приговор, но заметная строка строительной сметы.

    Можно ли объединить кухню с комнатой?
    При электрической плите — да, по проекту. При газовой между кухней и комнатой нужна дверь.
