    Ремонт кухни: с чего начать и последовательность работ

    Ремонт кухни начинается не с покупки гарнитура, а с замеров, ревизии коммуникаций и плана расстановки техники. Разбираем последовательность работ поэтапно: проект и рабочий треугольник, разводку электрики и розетки над столешницей, вентиляцию и вытяжку, отделку и установку гарнитура в самом конце. Отдельно — маленькая кухня, ремонт в квартире, где живут, и типичные ошибки.

    Редакция 1КВ-ремонт
    Обновлено 25 августа 2026 10 мин чтения
    Ремонт кухни: с чего начать и последовательность работЭтапы ремонта

    Ремонт кухни с чего начать — вопрос, который задают уже после того, как выбран гарнитур и куплена плитка. Порядок обратный: кухня начинается с замеров, ревизии коммуникаций и плана расположения техники. От него зависят и электропроводка, и розетки.

    Редакция 1КВ-ремонт разбирает последовательность ремонта кухни: с чего начинать, что заложить в разводку коммуникаций, в каком порядке идут демонтаж, отделка и установка мебели. Решения, которые необходимо принять заранее, видны сразу.

    С чего начать ремонт кухни: замеры, ревизия и бюджет

    Первый этап ремонта кухни — не демонтаж и не выбор материалов, а сбор точных данных о помещении. Кухня набита мебелью и коммуникациями: ошибка в пять сантиметров стоит здесь дороже, чем в комнате.

    Столярный угольник и карандаш на кухонной столешнице
    Кухню начинают с замера по факту: гарнитур считают от реальных стен, а не от плана

    Работа начинается с замеров и ревизии. Что зафиксировать до закупок:

    • Габариты и высота. Длина каждой стены внизу и вверху, диагонали, высота потолка.
    • Что нельзя двигать. Окна и двери, короба, вентканал, стояки, радиатор, газовая труба.
    • Коммуникации и основания. Трубы воды, стояк канализации, ввод электропроводки; ровность стен и пола, старая стяжка, следы протечек.

    Замеры важно сделать самому, даже если позже придёт замерщик: собственные цифры позволяют проверить чужой проект.

    Параллельно определяется объём работ. Косметический ремонт кухни — обновление отделки без вмешательства в коммуникации. Капитальный — со снятием старых покрытий, новой проводкой, заменой труб и, при необходимости, выравниванием стен и пола. Сколько занимает процесс, разобрано в материале о том, сколько длится ремонт квартиры.

    Бюджет раскладывают на четыре части: работы, черновые материалы, чистовые покрытия и отдельно — мебель с приборами. Последняя статья съедает половину сметы. Общая логика — в статье про подготовку к ремонту квартиры.

    Главное правило старта: сначала проект расположения, потом деньги. Пока не решено, где стоят мойка, плита и холодильник, нельзя закупать материалы и штробить стены.

    Проект кухни и расстановка техники: рабочий треугольник

    Проект кухни — это не картинка интерьера и не дизайн фасадов, а схема с размерами: где стоит каждый модуль, где выходят вода, канализация и розетки. Технический план и проект дизайна — разные документы, и первым необходимо сделать технический, а материалы подбирают позже.

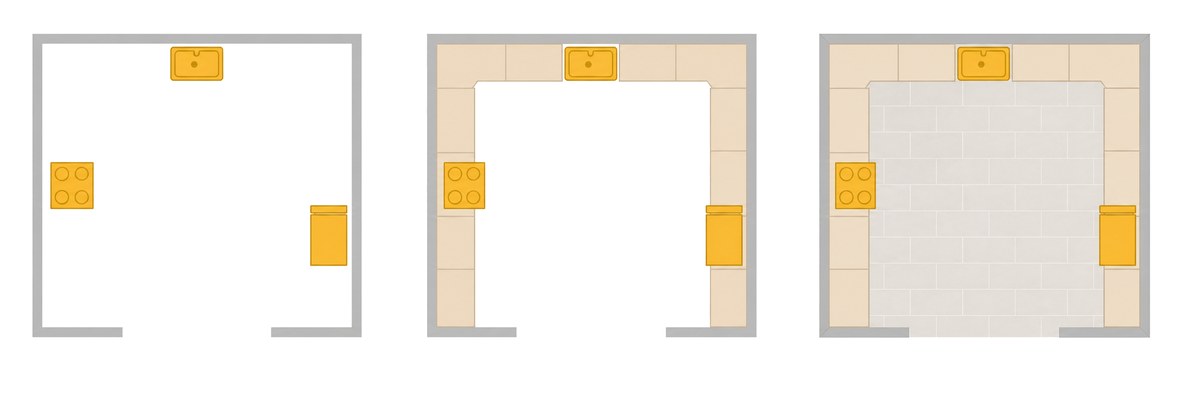

    План кухни сверху: мойка, плита и холодильник образуют рабочий треугольник
    Проект кухни делают до отделки: сначала места техники, потом всё остальное

    В основе планировки — рабочий треугольник, три зоны, между которыми перемещаются при готовке:

    • Зона хранения. Холодильник и шкафы с продуктами — отсюда начинается любой цикл готовки.
    • Зона мойки. Раковина, посудомоечная машина, ведро, сушка.
    • Зона готовки. Варочная панель и духовка, рядом — вытяжка.

    Между мойкой и плитой оставляют рабочую поверхность: ставить варочную панель вплотную к раковине небезопасно. Другие детали, которые стоит учесть:

    • Проходы. Между рядами мебели нужен коридор, где свободно открываются дверцы духовки и посудомоечной машины.
    • Мелкая техника и хранение. Чайнику и кофемашине требуются отдельные розетки, а корзины и пеналы решают, сколько вещей поместится в том же пространстве.

    Типовые планировки кухонь: линейная, угловая, П-образная, двухрядная и с островом. Выбор диктуется не модой, а геометрией помещения и расположением коммуникаций. Специалисты также подскажут, где в вашем помещении выиграть пространство.

    Дизайн накладывается на готовую схему: обратный порядок приводит к тому, что красивый интерьер ломают под реальные трубы и вентканал. Отталкивайтесь от сценария готовки — ваша схема должна отвечать привычкам вашего дома.

    Проект гарнитура нужен до начала черновых работ, а финальный замер снимают по готовым стенам: по «черновым» мебель закажут с ошибкой, а монтажник без схемы не будет знать, куда вести кабель.

    Электрика, вентиляция и сантехника под технику

    Инженерная часть — самый ответственный этап ремонта кухни: всё, что здесь не предусмотрено, потом висит удлинителями поверх фартука или вскрывается вместе с плиткой.

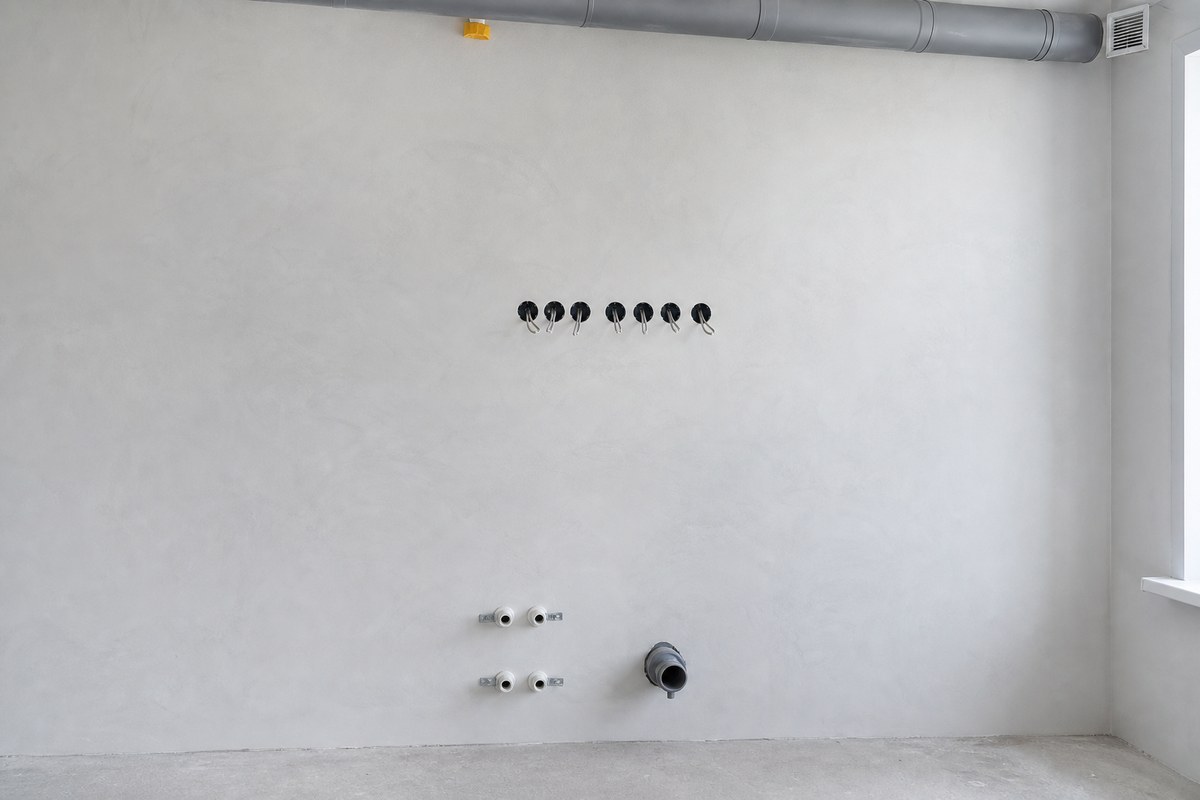

    Выводы воды, канализации и группа розеток на кухонной стене до установки гарнитура
    Точки воды и розеток закладывают заранее — потом их не перенести

    Разводка электрики

    Кухня — самое энергоёмкое помещение квартиры: духовка, варочная панель, посудомоечная машина и холодильник работают одновременно, поэтому старая проводка с одной линией меняется полностью. В новую схему закладывают:

    • Отдельные линии на мощные приборы. Варочная панель, духовка и посудомоечная машина получают свои кабели и автоматы.
    • Защита и сечение. Кухня требует устройств защитного отключения, а сечение кабеля подбирают под мощность прибора — паспортные данные нужны до штробления.
    • Свет и дополнительные точки. Общее освещение на потолке, подсветка рабочей поверхности, при необходимости — линия под тёплый пол.

    Разводка — по таблице выводов:

    ПриборГде выводЧто учесть
    Варочная панельВнизу, в соседнем модуле или за цоколемОтдельная силовая линия
    Духовой шкафВ соседнем модуле на уровне цоколяНе за самим прибором
    Мелкая техникаБлок розеток над столешницейСчитать с запасом

    Розетки над столешницей

    Розетки над рабочей поверхностью — деталь, из-за которой кухню переделывают. Их размещают выше уровня столешницы, чтобы вилка не упиралась в фартук, и вне участка за высокими приборами.

    Вентиляция и вытяжка

    Кухонная вентиляция — вторая по частоте проблема после розеток. Штатное отверстие вентканала нельзя перекрывать коробом вытяжки: канал должен сохранять тягу. Если вывод невозможен, берут вытяжку с угольным фильтром. Трассу воздуховода нужно знать до монтажа потолка.

    Сантехника

    Трубы на кухне меняют одновременно с проводкой. Ключевые моменты: доступ к запорным кранам, уклон трубы к стояку и ревизионный лючок. В случае с посудомоечной машиной необходимо также предусмотреть отдельный отвод и кран.

    Перенос мойки и работы с газом — не тема для самостоятельных решений: подключение плиты выполняет только специализированная служба, а перепланировка требует согласования.

    Последовательность ремонта кухни поэтапно

    Последовательность работ подчиняется двум принципам: от грязного к чистому и сверху вниз. Логика та же, что и у этапов ремонта квартиры, но добавляются инженерные подэтапы.

    Порядок работ на кухне: от пустого помещения до собранного гарнитура
    Гарнитур появляется последним — до него должно быть готово всё остальное
    ЭтапСодержаниеПочему в этом порядке
    1. ПроектЗамеры, схема расположения, план розеток и выводовЗадаёт все работы
    2. ДемонтажСнос старой мебели и покрытий, при необходимости — стяжкиСамый грязный этап
    3. Черновые конструкцииПерегородки, короба, окнаМеняют геометрию
    4. ИнженерияЭлектропроводка, трубы, вентиляцияСкрывается под отделкой
    5. Черновая отделкаШтукатурка стен, стяжка пола, гидроизоляцияОснование под финиш
    6. ПотолокПокраска либо закладные под натяжное полотноПачкает всё под собой
    7. Стены и фартукШпаклёвка, краска или обои, плитка фартукаПосле потолка, до пола
    8. ПолТёплый пол, плитка или ламинат, плинтусПокрытие берегут от грязи
    9. Чистовая электрикаРозетки, выключатели, светильникиПосле отделки стен
    10. ГарнитурСборка модулей, столешница, навеска шкафовПо ровным стенам
    11. Техника и сантехникаМойка, смеситель, встраиваемые приборы, вытяжкаВ собранную мебель
    12. ПроверкаПрогон приборов, проверка сливов, уборкаФинальный контроль

    Шаги 9–12 — чистовая стадия, разобранная в статье про чистовую отделку квартиры.

    К закупке чистовых материалов приступают не раньше четвёртого этапа, когда план коммуникаций утверждён. Тип напольного покрытия, высота фартука и способ отделки потолка определяются заранее; также важно учесть задержки поставки.

    Отделка кухни: потолок, стены, пол и фартук

    Отделка кухни отличается от жилых комнат нагрузкой: пар, брызги жира, влажность, регулярная мойка поверхностей. Материалы выбирают с расчётом на это.

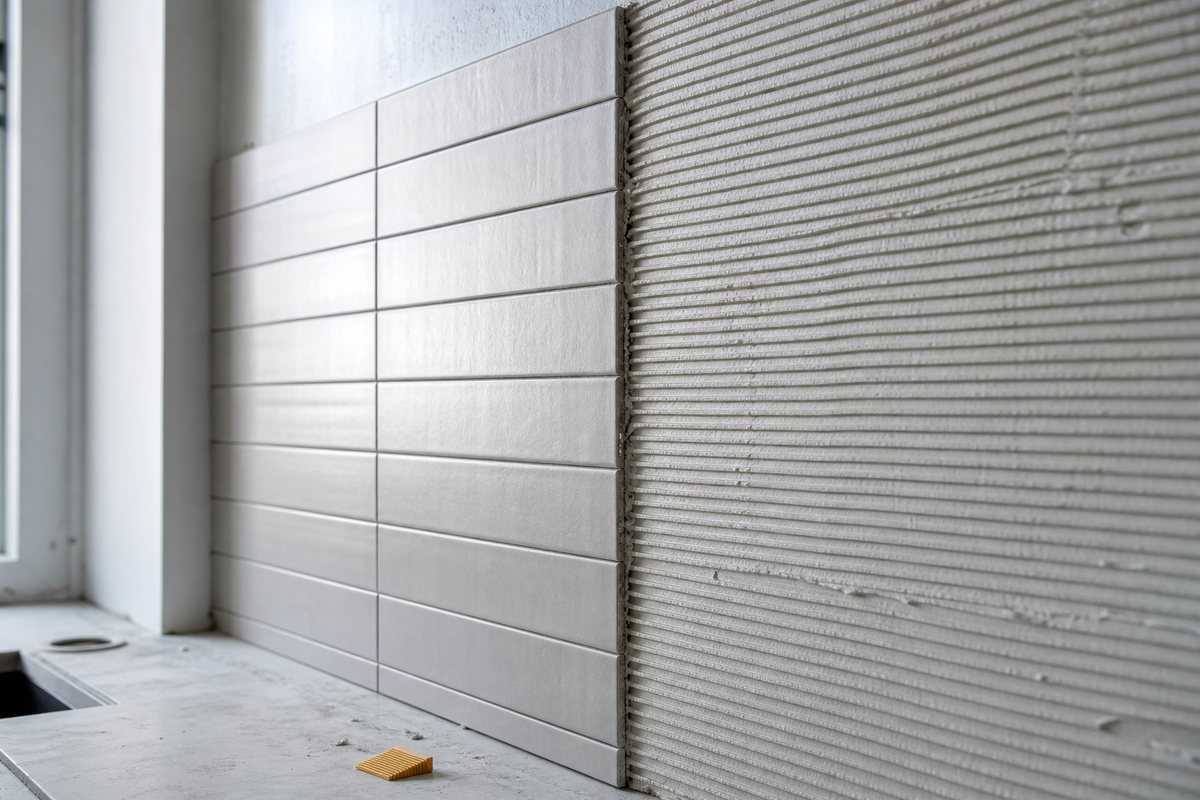

    Уложенный кафельный фартук рядом с участком стены, покрытым клеем под гребёнку
    Фартук кладут до установки гарнитура, иначе плитка упирается в мебель
    • Потолок. Покраска либо натяжное полотно: оно моется и скрывает воздуховод — как выбрать натяжной потолок, разобрано отдельно.
    • Стены. Сначала выравнивание: от того, чем выравнивать стены, зависит ровность под краску. Финиш — моющаяся краска или виниловые обои; о том, какие обои выбрать, есть отдельный разбор.
    • Пол. Плитка и керамогранит выдерживают воду, влагостойкий ламинат теплее на ощупь. Под плиткой монтируют тёплый пол — на кухне он особенно уместен.
    • Фартук и стыки. Участок между столешницей и верхними шкафами: плитка, стекло и другие панели, которые легко отмыть. Стык со стеной закрывают профилем.

    Высоту фартука определяют по проекту гарнитура — от столешницы до нижней кромки навесных модулей. За ними плитку часто не кладут, но границу нужно знать заранее: исправить потом сложно.

    Между материалами фартука есть разница: плитку заменяют локально, а стеновые панели и стекло в случае повреждения — только целиком. Примыкания и углы также обрабатывают герметиком: там появляются следы влаги.

    Установка гарнитура и техники — в самом конце

    Гарнитур ставят последним, когда отделка завершена: мебель собирают по фактическим стенам, а любая пыльная операция рядом с фасадами — риск повреждений. Цена этапа складывается из корпусов, фасадов, фурнитуры и монтажа. Порядок сборки:

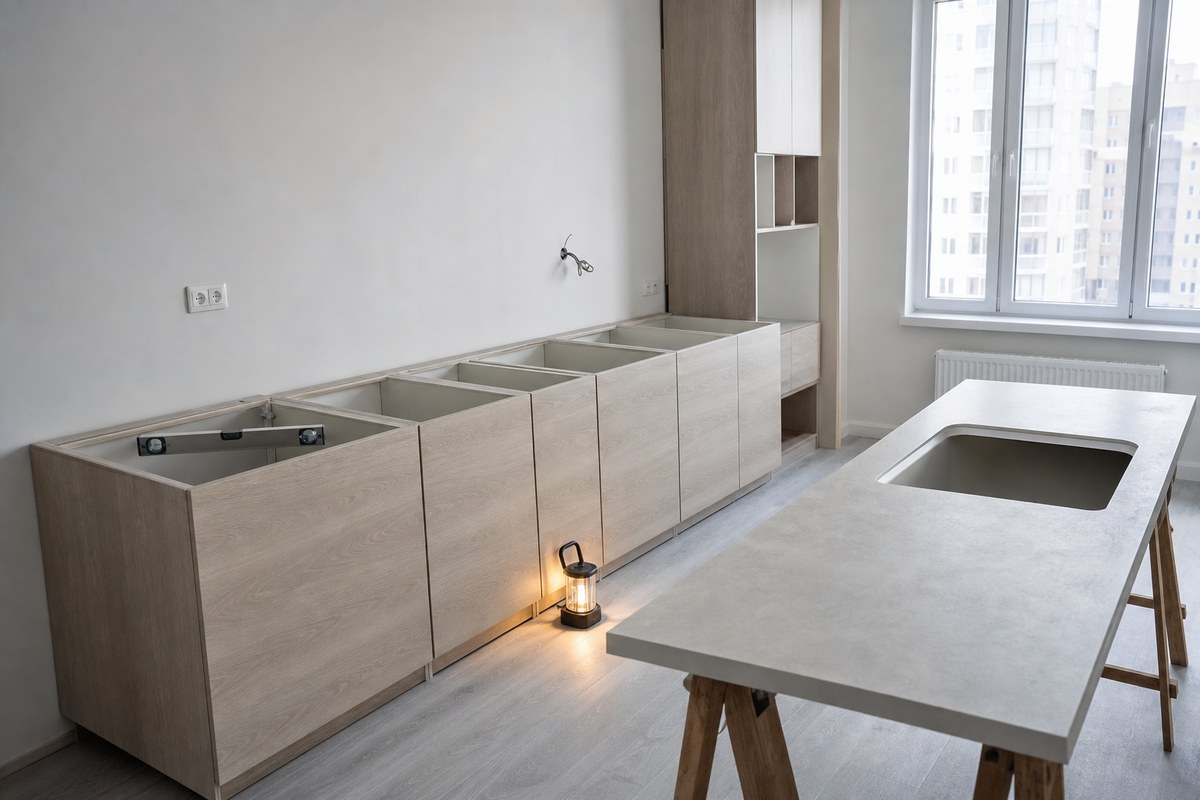

    Нижние шкафы кухни выставлены по уровню, столешница лежит рядом невстановленной
    Гарнитур собирают в самом конце, когда отделка и коммуникации уже готовы
    • Контрольный замер. Мебельщик приезжает, когда стены выровнены, фартук уложен, а пол готов.
    • Нижние модули. Тумбы выставляют по уровню на ножках: пол на кухне редко бывает идеальным.
    • Столешница и верхние шкафы. Раскрой, вырезы под мойку и панель, навеска по единой линии.
    • Встраиваемая техника. Духовка, панель и посудомоечная машина встают в ниши и подключаются к выводам.
    • Мойка и проверка. Установка смесителя, подключение воды и слива, прогон приборов.

    Если кухню делает бригада, стоимость работ входит в предложение ремонта кухни под ключ; электромонтаж разобран в разделе про ремонт электрики в квартире. Если кухонный гарнитур собирают сами, установку техники ведут по инструкциям производителей.

    Маленькая кухня и ремонт в квартире, где живут

    Особенности маленькой кухни

    На нескольких квадратных метрах цена ошибки выше: десять сантиметров прохода забирают целый модуль. Выиграть место без точного плана сложно, поэтому состав техники и хранение продумывают особенно подробно. Что важно учесть:

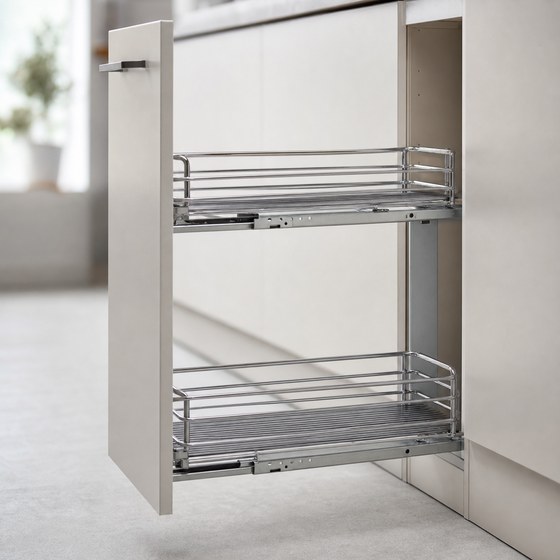

    Выдвинутая узкая бутылочница в кухонном гарнитуре
    На маленькой кухне выигрывают узкие выдвижные модули, а не глубокие полки
    • Точный обмер. Считают по миллиметрам, включая толщину штукатурки и плитки фартука.
    • Компактная техника. Узкая посудомоечная машина и панель на две конфорки высвобождают пространство.
    • Свет. Подсветка рабочей поверхности обязательна — при одном светильнике человек работает в собственной тени.

    Дизайн и подбор мебели для компактной кухни — отдельная тема. Также заранее решают, где встанет обеденная группа: её расположение конкурирует с рабочей зоной.

    Ремонт кухни в квартире, в которой живёте

    Ремонт единственной кухни в обжитой квартире требует организации: семья продолжает готовить, и подготовка здесь так же важна, как техническая часть. Что помогает пройти процесс без потерь:

    • Временная зона. Микроволновка, чайник и мини-холодильник переезжают в комнату заранее.
    • Изоляция пыли. Проём затягивают плёнкой, щели заклеивают: демонтаж и штробление дают пыль по всему дому.
    • Непрерывность. Кухню лучше делать сплошным циклом, а не по выходным.
    • Порядок закупок. Мебель заказывают в начале работ: срок изготовления обычно длиннее отделки.

    Типичные ошибки и как их избежать

    Большинство проблем создаётся на бумаге, а вылезает после установки мебели. Сначала решают инженерные задачи, а красоту создают поверх них. Основные ошибки, которых стоит избежать:

    • Закупка гарнитура до замеров. Готовая мебель почти никогда не встаёт в помещение без переделки: размеры считают по стенам.
    • Проводка без плана техники. Кабель, проложенный «примерно», приводит к удлинителям поверх фартука и розеткам за духовкой.
    • Перекрытый вентканал. Короб вытяжки наглухо в отверстие убивает тягу, и в доме держатся запахи.
    • Отделка по кривым стенам. Фартук на неровном основании даёт расхождение швов, а мебель встаёт со щелью.
    • Непродуманный фартук. Высоту определили без проекта гарнитура, и после навески модулей открывается неотделанная полоса.
    • Отсутствие запаса в бюджете. На кухне всегда всплывают другие расходы: доборы, фурнитура, доставка.

    Частые вопросы

    С чего начать ремонт кухни?

    С точных замеров помещения и ревизии коммуникаций, затем — с проекта расположения мебели. Только когда известно, где встанут мойка, плита и холодильник, можно планировать проводку и закупать материалы. Порядок поможет избежать переделок: важно сделать план под свои привычки.

    Когда заказывать кухонный гарнитур?

    Проект гарнитура нужен до начала черновых работ: по нему ведут разводку и выводы под технику. Заказ в производство отдают после того, как стены выровнены и сделан контрольный замер.

    Можно ли вести ремонт кухни, живя в квартире?

    Да, но нужно заранее организовать временное место для готовки, изолировать проём плёнкой и вести работы сжатым циклом. Мебель заказывают в начале ремонта: срок изготовления длиннее отделки.
