    Ремонт ванной комнаты в квартире — порядок работ и отделка плиткой

    Ванная — самое насыщенное инженерией помещение квартиры: на нескольких метрах сходятся водоснабжение, канализация, вентиляция и электрика, и всё это закрыто плиткой, которую нельзя разобрать выборочно. Разбираем ремонт ванной комнаты по шагам: с чего начинать, как ведут трубы, зачем нужна гидроизоляция, чем выравнивать стены и какую плитку выбрать. Отдельно — приёмы для маленького и совмещённого санузла.

    Редакция 1КВ-ремонт
    Обновлено 4 августа 2026 15 мин чтения
    Ремонт ванной комнаты в квартире — порядок работ и отделка плиткойКомнаты

    Ванная комната — самое насыщенное инженерией помещение квартиры. На нескольких квадратных метрах сходятся ветки водоснабжения и канализации, вентиляционный канал, электропроводка и вся сантехника, и сверху всё закрыто плиткой, которую нельзя разобрать выборочно. Поэтому ремонт ванной комнаты продумывают целиком и до начала работ: каждый следующий этап закрывает собой предыдущий.

    Редакция 1КВ-ремонт разбирает процесс пошагово: с чего начинать, в каком порядке идут работы, как ведут трубы, зачем нужна гидроизоляция, чем выравнивать стены, какие отделочные материалы брать и что делать, если ванная маленькая. Логика одинаковая и для новостройки, и для вторички: разница в объёме демонтажа и в том, насколько подробно восстанавливают инженерные системы.

    Порядок работ в ванной комнате

    Последовательность в ремонте санузла жёстче, чем в жилых комнатах: почти всё, что делается на очередном этапе, скрывается следующим слоем. Вернуться назад можно только со вскрытием готовой облицовки, поэтому порядок действий и состав работ держат в голове с самого начала — ещё на стадии дизайн-проекта.

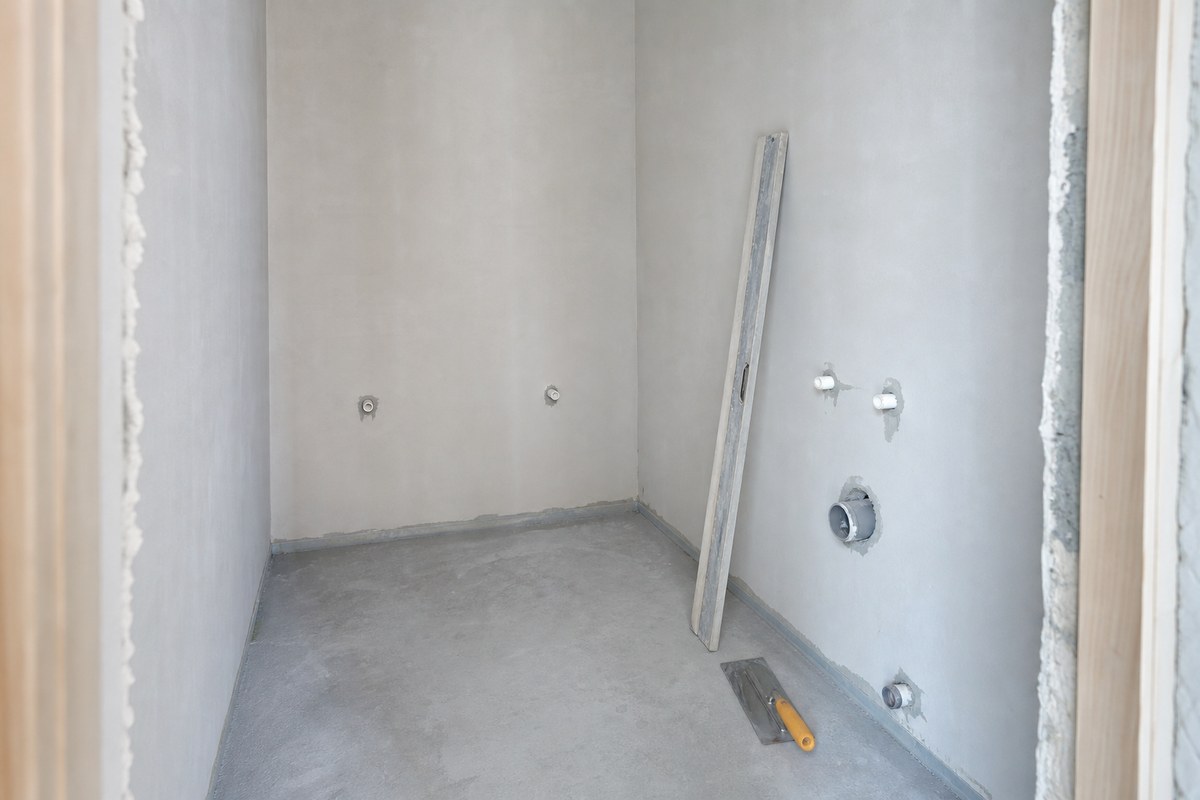

    Ванная комната в квартире на черновом этапе ремонта: выведенные трубы и подготовленные стены
    Черновой этап: разводка труб и подготовка стен идут до отделки
    • Демонтаж. Снимают старую плитку, сантехнику, иногда стяжку и перегородки. На вторичке это самая грязная часть работ: строительный мусор из ванной вывозят мешками.
    • Разводка труб. Трубы водоснабжения и канализации монтируют по голым стенам. Заодно решают вопрос со стояком.
    • Электрика. Штробы под кабель, точки под светильники, розетки, вывод под вентилятор и бытовую технику.
    • Вентиляция. Проверяют тягу, пока канал ещё открыт, и решают, нужна ли принудительная вытяжка.
    • Выравнивание стен. Штукатурка по маякам или влагостойкие плиты по каркасу: основание под плитку должно быть ровным.
    • Гидроизоляция и стяжка пола. Сплошной слой по всей площади с заходом на стены, затем выравнивающая стяжка.
    • Укладка плитки. Укладку обычно начинают со стен от второго ряда, потом идёт пол, потом нижний ряд.
    • Потолок. Натяжной, реечный или из панелей: монтаж потолка идёт по облицованным стенам.
    • Установка сантехники и мебели. Ванна, смесители, раковина, унитаз в совмещённом санузле, тумба — всё это ставят по чистовой отделке.
    • Дверь и мелочи. Полотно навешивают в самом конце, вместе с полкой, зеркалом и держателями.

    Как санузел встраивается в общий график, разобрано в статье про этапы ремонта квартиры. Ремонт ванной обычно начинают первым: работы в ней самые долгие, а сохнущая стяжка не мешает работать в других комнатах.

    Ванная — то помещение, где нет смысла экономить на скрытых работах. Всё, что спрятано под плиткой, стоит дёшево на этапе черновых работ и очень дорого потом: результат экономии виден только через годы.

    Проект, замеры и расчёт материалов

    Проект ремонта ванной комнаты — это не картинка из интернета, а лист с размерами: где стоит ванна, куда подключаются трубы, на какой высоте выходят смесители, где будет розетка. Без проекта плитку придётся резать по месту, а сантехника окажется не там, где удобно.

    • Замеры по факту. Стены в типовой квартире редко параллельны, поэтому площадь и длины снимают в нескольких точках, а не по плану БТИ.
    • Расстановка сантехники. Сначала на схеме расставляют крупные предметы — ванну или душевой поддон, раковину, стиральную машину, — и потом решают, как между ними пройдут трубы.
    • Развёртки стен. На каждой стене отмечают ряды плитки, границы декоративной вставки, точки вывода воды и электрики, контур будущей мебели. Так заранее видно, где шов упрётся в угол.
    • Количество материалов. Составьте список отделочных материалов по каждой позиции: плитка с запасом около 10 % на подрезку и бой, клей, затирка, грунтовка, гидроизоляция, профиль и листы гипсокартона.
    • Согласование. Если в проекте есть снос перегородки или перенос двери, это перепланировка, и решить вопрос нужно до закупки материалов.

    Дизайн-проект — способ сэкономить, а не потратить: чужой опыт поможет не купить лишнюю коробку плитки и не поставить розетку там, где её закроет тумба. Но и без дизайнера планирование сводится к одному: все размеры должны быть указаны на бумаге перед началом демонтажа. Дизайн-проект в этом смысле вторичен — сначала инженерия и геометрия, потом цвет и стиль.

    Демонтаж и состояние основания

    На этом этапе работ становится понятно, из каких материалов на самом деле сделана ванная. Особенно в старом доме: под слоем краски может оказаться и кирпич, и гипсовая плита, и пустотелая перегородка в полкирпича.

    • Старая плитка и штукатурка. Их снимают до основания: класть новую плитку на старую можно только теоретически, сцепление остаётся под вопросом.
    • Чугунная ванна. Вынести её целиком по лестнице почти нереально, поэтому чаще режут на месте. Учтите это, когда планируете вывоз строительного мусора.
    • Старая стяжка. Если под ней нет гидроизоляции или она рассыпается, снимают полностью. Заодно уходит лишняя высота пола.
    • Неровности стен. После демонтажа поверхность стен проверяют правилом: перепад в три-четыре сантиметра по вертикали в панельном доме — обычное дело.
    • Вентиляционный канал. Его вскрывают и осматривают: старые каналы могут быть частично забиты строительным мусором от прошлых ремонтов.

    Перегородку между ванной и туалетом нельзя сносить просто потому, что так удобнее: изменение границ санузла — это перепланировка, которую нужно согласовывать. Расширять мокрую зону за счёт жилых комнат и коридора правила не позволяют.

    Трубы: разводка воды и канализации

    Разводка труб — тот самый этап работ, ради которого затевается капитальный ремонт санузла. Трубы служат десятилетиями, но добраться до них после отделки можно только через разбитую плитку.

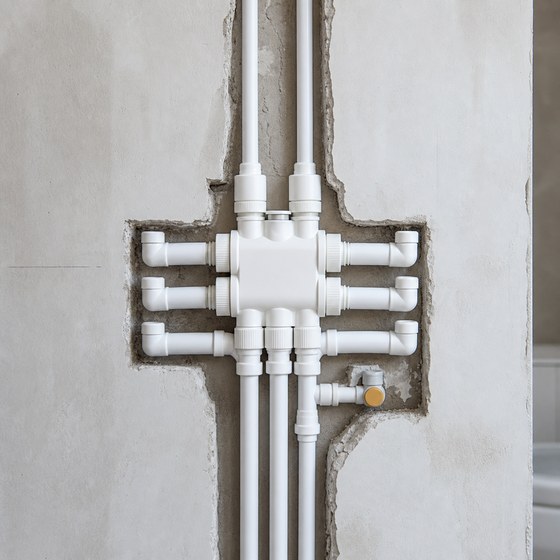

    Разводка водопроводных труб в стене ванной с коллектором и отводами
    Разводку воды и канализации закрывают только после проверки под давлением
    • Замена подводки от стояка. Меняют всё от запорного крана: трубы горячей и холодной воды, а также отвод канализации. Оставлять старые участки под новой плиткой — прямой путь к переделке.
    • Коллекторная или последовательная система. Коллекторный вариант даёт стабильное давление и отдельный кран на каждый прибор; последовательная система дешевле, но напор проседает при второй открытой точке.
    • Скрытый монтаж. Трубы прячут в штробы или в короб. Соединения и фитинги в стену не замуровывают: доступными оставляют все точки, где возможна течь.
    • Счётчики и краны. Счётчики воды и запорная арматура должны находиться в коробе с ревизионным люком — доступ нужен и для снятия показаний, и для замены.
    • Уклон канализации. Трубу к стояку ведут с уклоном; при переносе сантехники длинный горизонтальный участок без уклона неизбежно забивается.
    • Вывод под стиральную машину. Отдельный кран на подаче и отдельный отвод в канализацию с сифоном: тройник в слив раковины считается временным решением.

    После монтажа систему проверяют под давлением и держат под ним несколько часов. Это единственный момент, когда протечку видно сразу и её устранение стоит копейки, а не ремонта у соседей снизу. Проверку нужно сделать до того, как новые трубы закрыты штукатуркой или коробом.

    Электрика и вентиляция

    Ванная — влажное помещение с особыми правилами по электрике, и на ремонте их не обходят. Важно, где именно проходит кабель и какие приборы к нему подключаются.

    • Отдельные линии. Стиральная машина, водонагреватель и тёплый пол берут отдельные линии от щитка, с защитой по току и по утечке.
    • Розетки вне зоны брызг. Розетки ставят на расстоянии от ванны и раковины, в защищённом исполнении, с крышкой. Розетка над раковиной — самая частая ошибка.
    • Электропроводка в штробах. Кабель ведут вертикально и горизонтально, без диагоналей: иначе в него попадёт крепление полки.
    • Освещение в несколько сценариев. Общий свет в потолке плюс подсветка зеркала: один источник по центру даёт тень на лице.
    • Вытяжной вентилятор. Ставят при слабой тяге, лучше с таймером или датчиком влажности. Питание подводят вместе с остальными электромонтажными работами, до отделки.

    Тягу проверяют листом бумаги у решётки: если лист не прижимается, канал не работает, и никакая отделка этого не исправит. Также нужно обеспечить приток воздуха — зазор под дверью или переточная решётка в полотне. Отверстия под точечные светильники размечают на этом же этапе, до монтажа потолка. Эти работы будут скрыты отделкой, и переделать их потом нельзя.

    Гидроизоляция, стяжка и пол

    Пол при ремонте ванной делают водонепроницаемым целиком. Протечка шланга заливает всю площадь пола одинаково, и единственное, что отделяет воду от перекрытия, — гидроизоляционный слой.

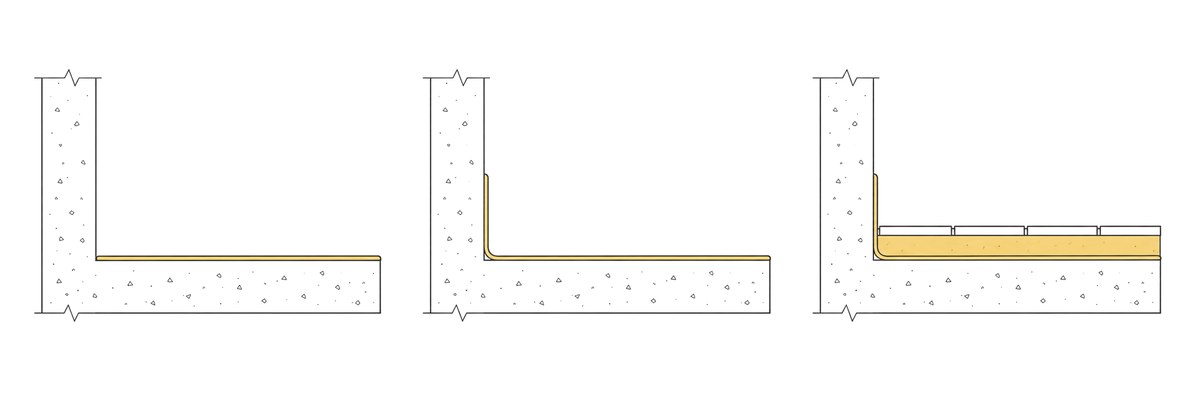

    Три слоя пола ванной в разрезе: основание, гидроизоляция с заходом на стену, стяжка и плитка
    Гидроизоляция заходит на стены, иначе вода уйдёт к соседям снизу
    • Сплошной слой по полу. Обмазочную гидроизоляцию наносят на всю площадь пола с заходом на стены на 15–20 сантиметров, а за ванной и в душевой зоне — выше.
    • Проклейка углов и примыканий. Специальная лента в углах и вокруг вывода труб. Протекают стыки, а не середина пола.
    • Стяжка с уклоном. Выравнивающий слой поверх гидроизоляции; при наличии трапа его ведут с уклоном к точке слива. Стяжка пола сохнет по своим срокам, и ускорять сушку обогревом нельзя.
    • Порог или перепад. Уровень пола в санузле нужно сделать чуть ниже, чем в коридоре, либо оставить порожек: это простая страховка от протечек.
    • Тёплый пол. Установку контура планируют заранее: его закладывают в стяжку до укладки плитки, а терморегулятор выносят из влажного помещения.

    Финишное покрытие пола — керамогранит: он не боится воды, моется и служит десятилетиями. Используют матовый или структурный: глянцевый, который скользит на мокром полу, для ванной не годится.

    Стены и потолок: чем выравнивать и чем закрывать

    В ремонте ванной плитка не прощает кривого основания: чем ровнее стены, тем меньше клея уходит и тем аккуратнее выглядит шов. Способ выравнивания выбирают по величине неровности: если хотите крупный формат, требования к плоскости выше.

    • Штукатурка по маякам. Основной вариант при перепаде до трёх-четырёх сантиметров. В ванной используйте цементные составы: гипсовые штукатурки во влажных помещениях под плитку нежелательны.
    • Гипсокартон по каркасу. Монтаж быстрее и чище, но каркас забирает 4–6 сантиметров с каждой стены. Берут только влагостойкие листы, шов проклеивают, поверхность грунтуют.
    • Короб для труб и стояка. Конструкцию собирают из профиля и тех же плит, обязательно с ревизионным люком под облицовку.
    • Грунтовка. Перед плиточным клеем поверхность грунтуют: без этого клей отдаёт воду в основание и теряет прочность.

    Сравнение способов и расход материалов — в отдельной статье о том, чем выравнивать стены. В ванной комнате логика проще, чем в жилых комнатах: под плитку нужна не идеальная гладкость, а геометрия — плоскость, вертикаль и прямой угол.

    Потолок в ванной чаще всего натяжной: такой потолок переносит влажность, скрывает перекрытие и выдерживает залив сверху. Высоту потолка полотно забирает на 3–5 сантиметров, и в квартире с низким перекрытием это заметно. Реечные потолки и пластиковые панели оставляют доступ к пространству над собой и подходят, когда там проходят коммуникации. Крашеный потолок также возможен, но требует рабочей вентиляции и тщательной подготовки поверхности: иначе краска на потолке пойдёт пятнами уже на второй год. Монтаж потолка в любом случае идёт после плитки.

    Плитка: выбор, укладка и затирка

    Плитка — основной отделочный материал ванной и главная статья расходов на ремонт. Выбирать её удобнее после того, как готовы развёртки, которые показывают, сколько целых рядов помещается и где придётся резать.

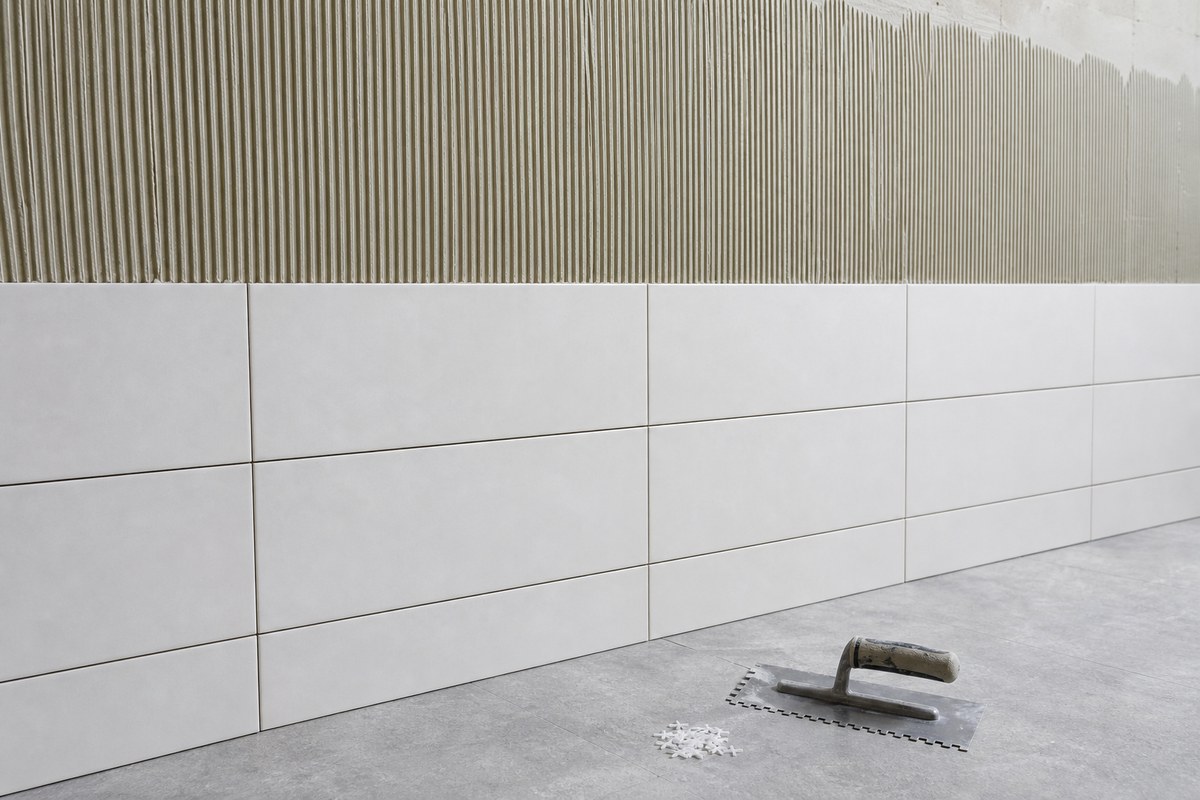

    Укладка плитки на стену ванной: часть стены облицована, рядом крестики и зубчатый шпатель
    Плитку кладут от видимого угла, крестики держат ровный шов
    • Формат. Крупная плитка даёт меньше швов и спокойные стены, но требует ровного основания и оставляет больше отходов на подрезку. Мелкая прощает геометрию, но дробит помещение.
    • Пол и стены. На пол берут керамогранит с матовой поверхностью, на стены — керамическую плитку. Настенную плитку на пол класть нельзя: она не рассчитана на истирание.
    • Клей. Для ванной комнаты нужна смесь с повышенной адгезией, для керамогранита — усиленная. Замешивают её по инструкции производителя и наносят гребёнкой на основание и на плитку, чтобы не осталось пустот.
    • Раскладка. Укладку ведут от видового угла, подрезку уводят в дальний угол и за сантехнику. Целая плитка должна попадать на самые заметные плоскости.
    • Контроль ряда. Каждый ряд укладки проверяют строительным уровнем, толщину шва держат крестиками или системой выравнивания. Положить плитку ровно на кривой стене невозможно.
    • Затирка. В цвет плитки стены выглядят спокойнее, контрастная затирка превращает облицовку в сетку. Для влажных зон используют затирки с водоотталкивающими добавками либо эпоксидные.
    • Герметик. Углы и примыкание к ванне заполняют санитарным силиконом, а не затиркой: этот шов подвижный, и жёсткий состав в нём трескается.

    Подробный разбор видов и характеристик — в статье о том, какая плитка лучше для ванной. Там же про то, чем керамогранит отличается от керамики, а также на что смотреть в маркировке, если она указана только на упаковке.

    Плитку на весь ремонт покупают одной партией и проверяют номер на каждой коробке: у разных партий заметно отличается оттенок. Докупить потом ту же плитку получается далеко не всегда.

    Установка сантехники и мебели

    Установка сантехники идёт по готовой отделке, но её размеры должны быть известны ещё на этапе разводки труб — иначе выводы окажутся не там, где нужно.

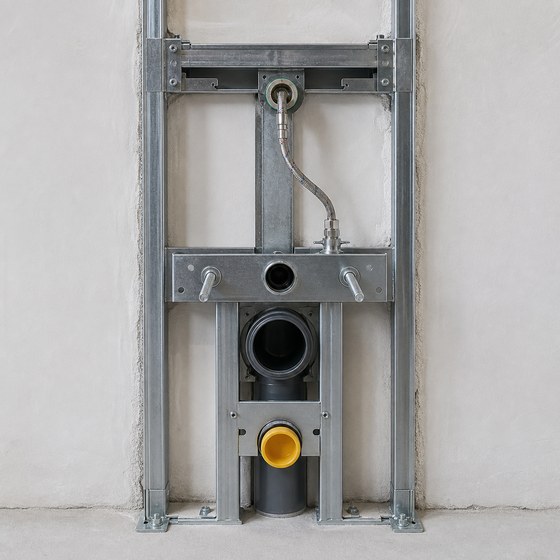

    Инсталляция подвесного унитаза в собранном виде до зашивки стены
    Монтаж инсталляции идёт до зашивки стены, сантехнику ставят последней
    • Ванна или душевая. Ванну выбирают по длине помещения: акриловая легче и теплее, стальная дешевле, чугунная требует прочного основания. Душевая зона освобождает площадь, но поддон и трап закладывают ещё в стяжку.
    • Доступ к сифону. Под ванной оставляют съёмный экран или люк: слив рано или поздно потребует обслуживания.
    • Смесители. Настенные смесители монтируют одновременно с плиткой, врезные в раковину — после. Скрытый монтаж выглядит аккуратно, но требует ревизионного доступа к картриджу.
    • Унитаз в совмещённом санузле. Подвесной унитаз на инсталляции освобождает пол, но сама система забирает около двадцати сантиметров глубины. Напольный унитаз проще в установке и в ремонте.
    • Раковина и тумба. Подвесная тумба освобождает пол и упрощает уборку. Крепления рассчитывают на вес с водой и содержимым.
    • Бытовая техника. Машину ставят на ровный пол, выравнивают по строительному уровню и подключают к отдельным выводам. Под столешницу она встаёт только при подходящей высоте.
    • Полотенцесушитель. Водяной подключают к стояку, электрический — к отдельной линии. Заменить водяной на электрический проще, чем врезаться в общую систему.

    Мебель для ванной берут из влагостойких материалов: массив и обычная ЛДСП разбухают в первый же сезон. Организацию хранения тоже стоит продумать заранее — пенал, ниша в коробе, открытые полки. Если этого не сделать, всё бытовое окажется на бортике ванны.

    Маленькая ванная и совмещённый санузел

    В типовой квартире ванная комната — три-четыре квадратных метра, а в хрущёвке и того меньше. Приёмы, которые работают на такой площади, давно известны и надёжнее авторского дизайна.

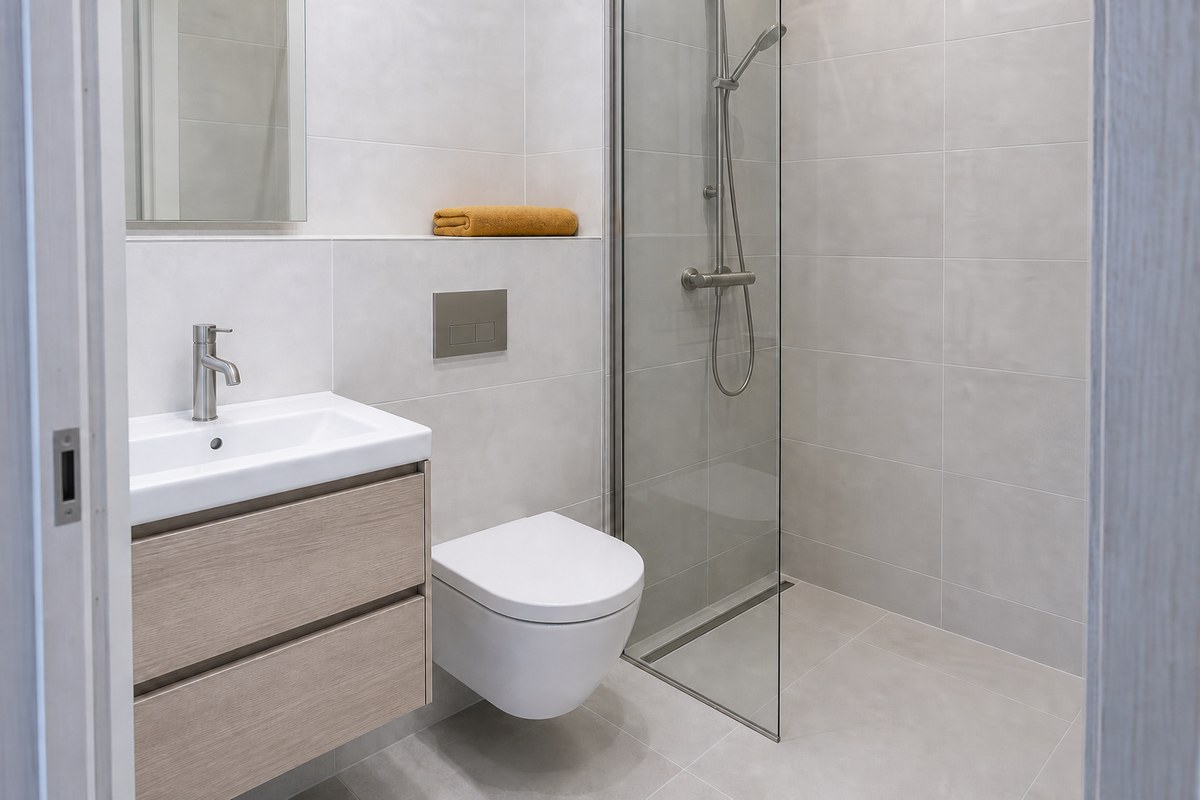

    Маленький совмещённый санузел после ремонта: компактная раковина и душевая зона
    В маленьком санузле выигрывают компактная раковина и душевая вместо ванны
    • Душевая вместо ванны. Освобождает до полуметра длины и добавляет полезной площади под бытовую технику или тумбу.
    • Совмещение с туалетом. Даёт заметный прирост пространства, но это перепланировка. Как устроен раздельный вариант, разобрано в материале про ремонт туалета в квартире.
    • Подвесная сантехника. Свободный пол зрительно расширяет пространство и упрощает уборку.
    • Светлая крупная плитка. Один цвет на стенах и на полу без границы между ними растягивает помещение; светлый потолок работает так же.
    • Свет и зеркало. Большое зеркало с подсветкой добавляет глубины сильнее, чем любой приём с отделкой.
    • Дверь наружу. В тесной ванной дверь, открывающаяся внутрь, съедает и без того небольшую площадь.

    Дизайн ванной проще привязать к остальной квартире, чем придумывать отдельный интерьер: единый цвет и повторяющийся материал делают квартиру целостной. Модный дизайн живёт недолго, а плитку между ремонтами меняют раз в десять-пятнадцать лет. Также стоит помнить, что новые перегородки и ниши съедают пространство быстрее, чем кажется по чертежу.

    Частые ошибки

    • Пропустить гидроизоляцию. Самая дорогая экономия в ремонте: последствия видят соседи снизу, а вскрывать придётся уложенный пол.
    • Оставить старые трубы. Замена труб стоит одного дня работ, вскрытие плитки через два года — всего ремонта заново.
    • Замуровать соединения. Фитинги и краны в стене без ревизии — гарантированная разборка отделки при первой течи.
    • Закрыть вентиляционный канал. Дальше идут сырость, запах и грибок в швах, и виновата в этом не затирка.
    • Гипсовая штукатурка под плитку. Во влажном помещении под плитку используют цементные составы, гипс здесь не работает.
    • Купить плитку до замеров. Без развёрток легко ошибиться в количестве материала и получить подрезку по всем видовым углам.
    • Начинать отделку до электрики. Штробить готовую стену под забытую розетку — работа, которой можно было не делать.
    • Заказывать сантехнику по каталогу. Размеры под установку проверяют по факту: ванна, тумба и техника должны помещаться вместе.
    • Делать всё своими руками без опыта. Плитку и мебель ещё можно сделать своими силами, но разводку труб и гидроизоляцию лучше не осваивать на своём санузле.

    Частые вопросы

    С чего начать ремонт ванной комнаты?
    С замеров и проекта: где стоит сантехника, куда идут трубы, где розетки. Только после этого нужно выбирать отделочные материалы и начинать демонтажные работы.

    Сколько длится ремонт ванной комнаты?
    Основное время съедают не работы, а технологические паузы: стяжка и штукатурка сохнут по своим срокам. От начала демонтажа до установки мебели обычно проходит несколько недель, значительная часть которых — простой.

    Обязательно ли делать гидроизоляцию при ремонте ванной на первом этаже?
    Да. Гидроизоляция защищает не только соседей, но и собственную стяжку с перекрытием: постоянно влажное основание разрушается и даёт грибок.

    Что дешевле — выровнять стены штукатуркой или зашить гипсокартоном?
    По материалам обычно сопоставимо, по работам гипсокартон быстрее. Решает не цена, а площадь: каркас забирает несколько сантиметров с каждой стены, и в маленьком санузле это ощутимо.

    Можно ли класть новую плитку на старую?
    Технически способ существует, но ненадёжен: неизвестно, в каком состоянии нижний слой, который будет держать новую облицовку, и теряется возможность сделать гидроизоляцию.

    Нужно ли менять стояк при ремонте?
    Если он старый и будет закрыт коробом — да, другого случая добраться до него не будет. Работы по общему стояку согласуют с управляющей компанией: они затрагивают весь подъезд.

    Куда поставить стиральную машину, если места нет?
    Варианты такие: под раковину со специальным сифоном, на месте ванны при переходе на душевую или вынос в коридор либо на кухню. Последнее требует переноса воды и канализации.

    Чем отделать стены, кроме плитки?
    Влагостойкая краска по цементной штукатурке и панели из пластика по каркасу. Панели дешевле, и монтировать их можно за день, но за ними образуется закрытая полость, где при слабой вентиляции копится влага.
