Стяжка — самая долгая пауза в ремонте квартиры. Залить её можно за день, а ждать потом приходится долгое время. Именно из-за стяжки график уезжает вправо: пол готов на вид уже через сутки, но класть на него напольное покрытие нельзя ещё месяц.
Разбираем, сколько сохнет стяжка пола разных типов, как срок зависит от толщины слоя, чем полусухая отличается от мокрой, как проверить остаточную влажность и когда можно укладывать плитку, ламинат и паркет.
Сколько сохнет стяжка пола: время и ориентиры
Универсальный ориентир для цементной стяжки: неделя на каждый сантиметр толщины. Для слоя 5 см это около пяти недель, и цифра не зависит от того, насколько торопится бригада.

- Мокрая цементно-песчаная стяжка — 7 дней на каждый сантиметр слоя. Слой 5 см сохнет около 28–35 дней.
- Полусухая стяжка — ходить можно через 12 часов, укладывать покрытие после полного высыхания через 2–4 недели. Воды в растворе меньше, поэтому и время высыхания меньше.
- Наливной пол на основе цементной смеси — от 3 до 7 дней при слое до 10 мм, это выравнивающий слой, не стяжка.
- Сухая сборная стяжка — влаги нет вообще, ждать полного высыхания не нужно.
Разброс объясняется просто: количество воды в растворе разное, часть идёт на реакцию с цементом, часть остаётся свободной и должна испариться. Прочность материал набирает за 28 дней, а избыточная вода уходит своим темпом и определяет момент, когда можно закрывать пол финишным покрытием.
Ходить по стяжке пола и укладывать на неё покрытие — разные готовности. По цементной ходят через сутки-двое, по полусухой через 12 часов. Это не значит, что она высохла: внутри слоя сырость держится ещё недели.
Как толщина слоя меняет срок
Толщина — главный множитель времени, и зависимость не линейная. Первые сантиметры пола отдают воду легко, а из глубины вода идёт медленно: путь длиннее, а верх слоя уже плотный.

В таблице — ориентировочные данные для цементной стяжки при температуре около 20 °C и влажности воздуха 60%.
| Толщина слоя | Мокрая цементная | Полусухая | Ходить можно |
|---|---|---|---|
| 3 см | около 3 недель | 12–14 дней | через 1–2 суток |
| 5 см | 4–5 недель | 2–3 недели | через 1–2 суток |
| 7 см | 6–7 недель | 3–4 недели | через 2 суток |
| 10 см | от 2 месяцев | около 5 недель | через 2 суток |
Для слоя толще 4 см правило «неделя на сантиметр» перестаёт работать: первые 4 см сохнут по неделе на сантиметр, а каждый следующий добавляет около двух недель. Поэтому стяжку в 10 см в квартире не делают — вместо неё используют специальные смеси, керамзит или сборные системы.
Полусухая стяжка: почему она сохнет быстрее
В полусухом растворе воды ровно столько, сколько нужно для реакции с цементом. Свободной воды, которой предстоит испариться, там в разы меньше, чем в мокрой стяжке. Отсюда разница в сроках.

- Через 12 часов по поверхности можно аккуратно ходить.
- Через 3–4 дня стяжка выдерживает нагрузку от инструмента и материалов для работ.
- Через 2–4 недели в зависимости от толщины можно укладывать финишное покрытие.

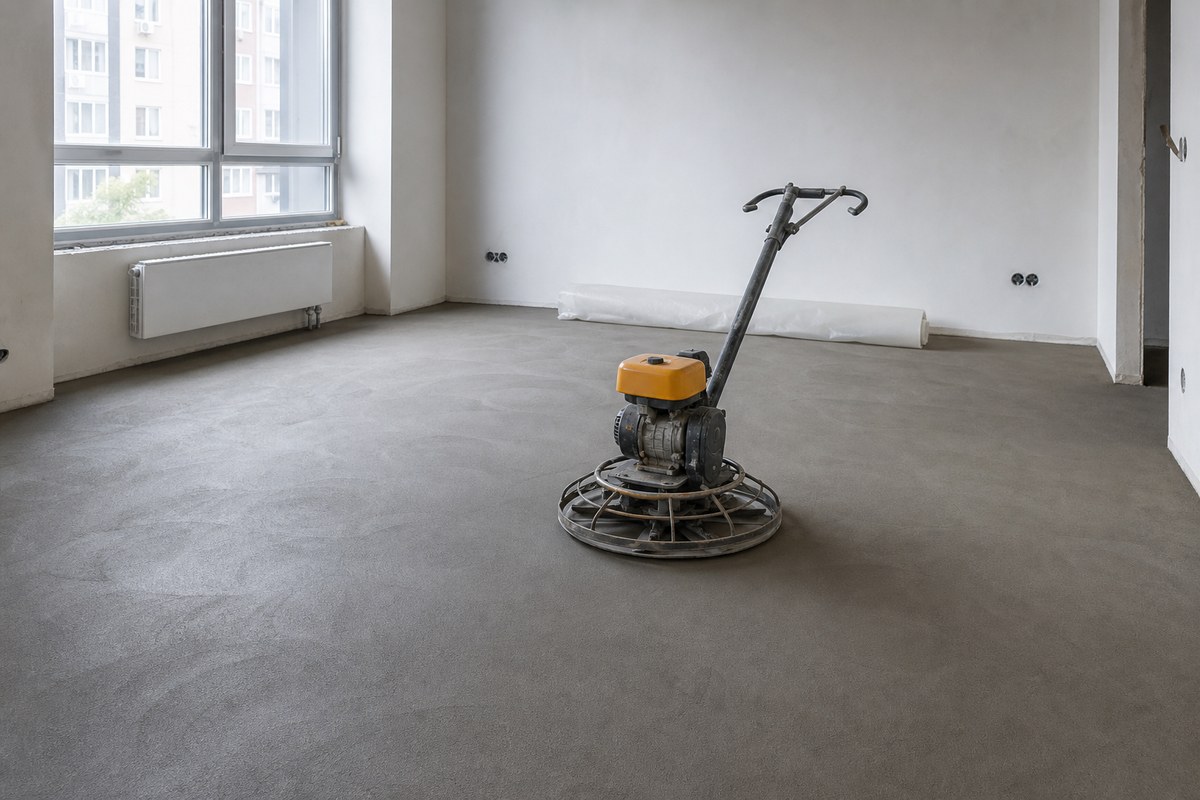

Есть и обратная сторона. Полусухая стяжка требует уплотнения и затирки машиной, иначе внутри остаются пустоты. На время высыхания это не влияет, а на прочность — заметно. Первые дни после заливки поверхность укрывают плёнкой, чтобы вода не ушла быстро и цемент набрал прочность.
Важно понимать: плёнка на свежей стяжке — не про сушку, а про удержание влаги. Первые 3–7 суток материал должен оставаться влажным, иначе цемент не наберёт прочность и поверхность начнёт пылить и отслаиваться.
Наливной пол и сухая стяжка: когда ждать почти не нужно
Если недель в графике нет, вопрос решают другой технологией. Вариантов два, и оба работают только в своих условиях.

- Наливной пол. Тонкий выравнивающий слой до 10 мм по готовому бетонному основанию. Он позволяет ходить уже через 6–12 часов после заливки, укладывать финишное покрытие — через 3–7 дней. Но это выравнивание: уклоны наливным полом не лечат, а стоимость смеси выше обычной.

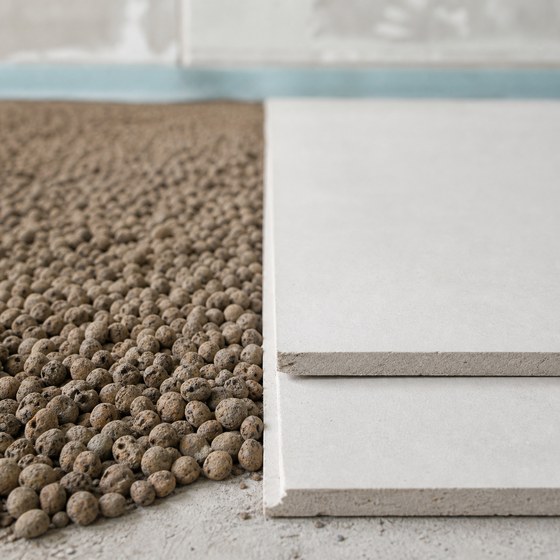

- Сухая сборная стяжка. Керамзитовая засыпка и листы поверх неё. Влаги нет, укладка покрытия идёт сразу после сборки. Ограничения серьёзные: боится протечек, хуже держит точечную нагрузку и поднимает пол на 6–10 см, что в квартире с низкими потолками бывает важно.
Выбор технологии делают до начала работ. Если стяжка залита, необходимо обеспечить ей нормальные условия и ждать; остальное портит материал.
Что влияет на скорость высыхания
В одинаковых условиях два пола сохнут по-разному, разница доходит до двух недель.

- Температура. Оптимально 20–25 °C. При 10 °C процесс замедляется вдвое, ниже +5 °C цемент перестаёт набирать прочность.
- Влажность воздуха. Норма влажности около 60%. Во влажном помещении процесс испарения почти останавливается.
- Воздухообмен. Необходимо спокойное проветривание. Сквозняк опасен: сушит поверхность неравномерно и тянет трещины.
- Состав смеси. Специальные добавки в раствор могут немного менять время высыхания, но не отменяют его.
- Основание. На гидроизоляции или полиэтилене вода уходит только вверх, и срок растёт. Без такой прослойки часть воды забирает бетонная плита перекрытия.
- Тёплый пол в слое. При устройстве такого пола прогрев запускают постепенно и не раньше, чем через 28 суток, а для ускорения сушки включать его нельзя.
Зимой добавляется отопление: батареи сушат воздух и ускоряют испарение, но если вывести отопление на максимальной отметке, верх стяжки схватится коркой, а низ останется сырым. Важно прогревать помещение равномерно.
Как проверить, что стяжка пола высохла
Использование влагомера на объектах привычно, а дома, в квартире, работают простые способы. Смысл один: идёт ли ещё влага из глубины слоя.

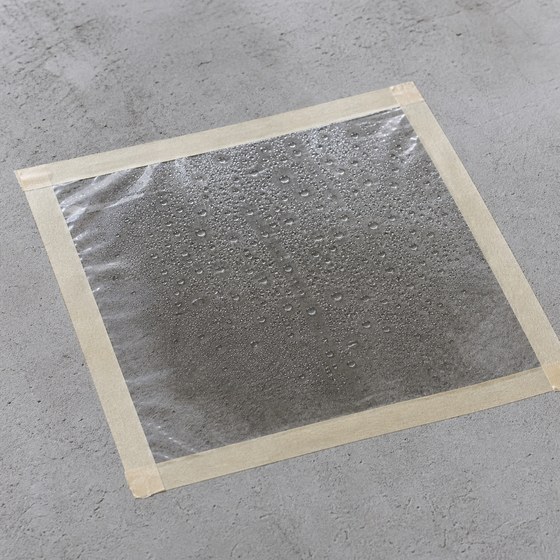

- Плёнка. Кусок полиэтилена 50×50 см кладут на пол и проклеивают скотчем по краям. Через сутки на внутренней стороне не должно быть конденсата, а стяжка под плёнкой не должна оставаться влажной.
- Цвет. Сухая цементная стяжка равномерно светло-серая. Тёмные пятна — это сырость, особенно в углах и у стен.
- Салфетка. Бумажную салфетку прижимают к полу под грузом на несколько часов: отсырела — рано.
- Влагомер. Специальный прибор даёт цифру напрямую. Для укладки плитки допустимая остаточная влажность выше, для паркета и ламината — самая строгая.
Проверку рекомендуется делать в нескольких точках: углы, зона у наружной стены, участок под будущей мебелью. Середина комнаты высыхает первой и даёт оптимистичную картину.

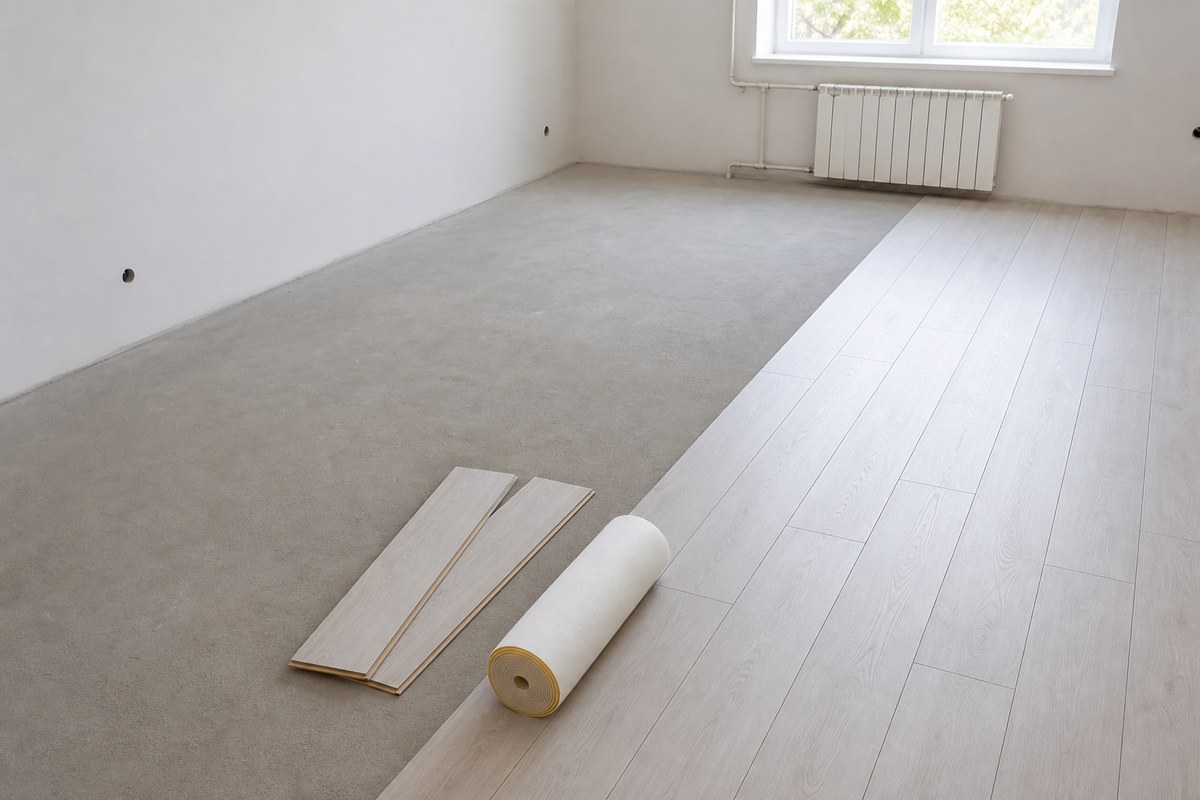

Когда можно укладывать покрытие на стяжку пола
Требования к сухости основания и время ожидания у покрытий разные: плитка терпит остаточную влажность, дерево — нет.

| Покрытие | Когда укладывают | Что будет, если поспешить |
|---|---|---|
| Керамическая плитка и керамогранит | раньше остальных, по почти сухой стяжке | высолы на швах, ослабление сцепления |
| Ламинат | до полного высыхания основания | вздутие замков, щели между ламелями |
| Кварцвинил и ПВХ-плитка | по сухому основанию | отрыв от клеевого слоя, вздутия |
| Паркет и инженерная доска | самые строгие требования | коробление и расхождение планок |
| Линолеум | по сухому основанию | плесень под полотном, запах сырости |
Плотное напольное покрытие работает как крышка: влага, которая не успела выйти, остаётся под ним и ищет выход через стыки. У дерева добавляется собственная реакция — оно набухает и меняет геометрию. Как выбирать напольное покрытие, разобрано в материалах какой ламинат выбрать и какая плитка лучше для ванной.
Можно ли ускорить высыхание
Основные безопасные способы — два: держать нормальную температуру и обеспечить воздухообмен. Любые другие приёмы не работают или вредят.

- Помогает. Идеально держать температуру 20–25 °C, спокойное проветривание, осушитель воздуха в закрытом помещении, снятая плёнка после первой недели.
- Вредит. Тепловая пушка в пол, строительный фен, сквозняк из распахнутых окон, включённый тёплый пол раньше срока.
Процесс порчи тот же, что у стен: поверхность от сушки пересыхает быстрее, чем влага подходит из глубины, и стяжка трескается. Трещины — не косметика, от них страдает долговечность пола: через них поднимается влага, а под покрытием появляется скрип.
Как стяжка пола укладывается в график ремонта
Мокрые процессы и работы планируют в начале черновой стадии одним блоком: стяжка и штукатурка сохнут параллельно. Пока сохнет пол, идут работы, которые его не касаются: разводка электрики, монтаж коробов, откосы, дверные коробки в других помещениях.
Именно здесь графики и рушатся: заказчик видит ровный пол через сутки и не понимает, почему укладку плитки назначили через месяц. Общая логика очерёдности разобрана в материале этапы ремонта квартиры, а реальные сроки по стадиям — в статье сколько длится ремонт квартиры. Про высыхание стен есть отдельный разбор — сколько сохнет штукатурка.
Частые ошибки
- Считать срок от заливки по календарю. Условия в квартире меняют картину сильнее, чем расчёт по толщине.
- Снимать плёнку в первый день. Первые дни стяжке необходима влага, а не сушка, иначе основание не станет прочным.
- Сушить пушкой. Даёт трещины и корку, под которой остаётся сырой материал.
- Включать тёплый пол для ускорения. Прогрев запускают не раньше 28 суток, иначе стяжка растрескается по контурам труб.
- Проверять только середину комнаты. Углы и зоны у наружных стен сохнут последними.
- Класть паркет по тем же срокам, что плитку. Требования к остаточной влажности у них принципиально разные.
Частые вопросы
Сколько сохнет стяжка 5 см в квартире?
Мокрая цементная — 4–5 недель, полусухая — 2–3 недели. Ходить можно раньше по времени, однако это не признак готовности под покрытие.
Сколько сохнет полусухая стяжка перед плиткой?
Обычно 2–3 недели при слое до 5 см. Клеить плитку можно раньше других покрытий, но проверку делают и здесь.
Можно ли ходить по стяжке через сутки?
По полусухой — да, через 12 часов, по мокрой — аккуратно через сутки-двое. Нагружать её мебелью и материалами в это время нельзя.
Почему стяжка потрескалась?
Чаще всего из-за быстрого высыхания: сквозняк, пушка, снятая раньше времени плёнка. Второй повод — раствор низкого качества, толстый слой без армирования и деформационных швов.
Сколько ждать перед укладкой ламината?
До полного высыхания основания, ориентировочно неделя на сантиметр толщины. Ламинат чувствителен к влаге из бетона снизу, и спешка оборачивается вздутыми замками.
Когда можно включать тёплый пол в стяжке?
Не раньше 28 суток и с постепенным выходом на рабочую температуру. Подробнее про сами системы — в материале какой тёплый пол выбрать.
Ускоряет ли высыхание открытое окно?
Спокойное проветривание — да, сквозняк — нет. Резкое движение воздуха сушит поверхность неравномерно и провоцирует трещины.
