Ремонт квартиры в новостройке начинается не с закупки материалов, а с понимания, в каком состоянии застройщик передал жильё и что за чем делать. Порядок ремонта в квартире без отделки, с черновой и с предчистовой отделкой отличается заметно: где-то работы идут с нуля и включают возведение перегородок и стяжку пола, а где-то остаётся только чистовая отделка. Ошибка в последовательности почти всегда оборачивается переделкой и потерянными деньгами.
В этой статье Редакция 1КВ-ремонт разбирает этапы ремонта квартиры в новостройке поэтапно: когда можно начинать с учётом усадки дома, как проходит приёмка квартиры, в каком порядке выполняется демонтаж, разводка электрики и водоснабжения, стяжка и выравнивание стен, а затем чистовые работы. Для каждого стартового состояния квартиры рассмотрим свою схему последовательности, а заодно соберём типичные ошибки, из-за которых ремонт в новостройке затягивается.
С чего начать ремонт в новостройке: усадка дома и приёмка
Первый вопрос, с которого начинается ремонт квартиры в новостройке, — можно ли вообще приступать. Новый дом даёт усадку: конструкции набирают проектную прочность, а здание постепенно занимает окончательное положение в грунте. В монолитных и монолитно-кирпичных домах этот процесс проходит мягче и быстрее, в панельных подвижки заметнее из-за раскрытия швов между плитами. Поэтому в первый год после сдачи в квартире нередко появляются волосяные трещины по штукатурке и стыкам.

Полностью ждать «окончания усадки» смысла нет: жёстких сроков не существует, и многое зависит от типа дома и грунта. Разумнее сразу учесть подвижки в технологии — использовать эластичные составы, армирующую сетку и штукатурные слои, которые терпят микродеформации. Радикальный компромисс тоже возможен: сначала выполнить черновые работы и въехать, а через год-полтора сделать чистовую отделку по уже стабилизировавшимся поверхностям.
Практичное правило: чем сложнее и дороже финиш, тем осторожнее с ним в первый год. Натяжные потолки, плитка и керамогранит переносят усадку легко, а тонкая шпаклёвка под покраску и жёсткая декоративная отделка — хуже всего. Если очень хочется покраску, заложите армирование стеклохолстом.
Приёмка квартиры у застройщика
До любых работ квартиру нужно принять. На приёмке фиксируют всё, что застройщик обязан исправить за свой счёт: кривые стены сверх допусков, дефекты стяжки, неработающую вентиляцию, проблемные окна. Подписанный без замечаний акт лишает большинства аргументов, поэтому спешить не следует. Подробно процедура разобрана в материале про приёмку квартиры у застройщика, здесь — короткий чек-лист.
- Геометрия помещений. Проверить отклонения стен по вертикали и уровня пола, диагонали комнат, соответствие площади проекту. Именно эти данные определяют, сколько материалов уйдёт на выравнивание.
- Окна и балконный блок. Наличие царапин, плавность створок, работа фурнитуры, продувание по контуру, качество монтажных швов.
- Вентиляция. Тяга в каналах кухни и санузла проверяется листом бумаги, при слабой тяге замечание вносят в акт.
- Электрика. Наличие щита, автоматов, вводного кабеля и временных точек, работа освещения на площадке.
- Стояки и трубы. Состояние стояков водоснабжения и канализации, наличие счётчиков и запорной арматуры, отсутствие подтёков.
- Радиаторы. Крепление приборов отопления, отсутствие вмятин, наличие терморегуляторов, если они предусмотрены договором.
- Стяжка и штукатурка. Трещины, бухтение, перепады по правилу — всё это дешевле заставить исправить застройщика, чем переделывать самому.
Кроме приёмки квартиры полезно заранее выяснить правила управляющей компании: график шумных работ, порядок заказа пропусков на бригаду, использование грузового лифта, места для строительного мусора. В новостройке ремонт идёт одновременно у десятков жильцов, и договориться с соседями и УК на берегу проще, чем разбираться потом.
Без отделки, черновая, предчистовая: три стартовые точки
Застройщики передают квартиры в трёх основных состояниях, и от этого напрямую зависит, с какого этапа начинается ремонт и сколько работ придётся выполнить. Разберём каждый вариант.

- Без отделки. Голые стены, чаще всего монолит или блочная кладка без штукатурки, отсутствие межкомнатных перегородок или их частичное возведение, бетонное основание пола без стяжки, вводной электрощит и стояки. Ремонт делается с нуля, объём работ максимальный.
- Черновая отделка. Перегородки возведены, стены оштукатурены вчерне, залита стяжка, разведены стояки, установлены окна и входная дверь. Часть базовых работ уже выполнена, но поверхности не готовы к финишу. Что именно входит в этот пакет, подробно описано в статье про черновую отделку квартиры.
- Предчистовая отделка (white box). Стены прошпаклёваны и загрунтованы, стяжка выведена под напольное покрытие, разведена электрика с выводом точек под розетки и выключатели, подготовлены места подключения сантехники. Остаётся практически только чистовая отделка.
Важный нюанс: одинаковых стандартов у застройщиков нет. Под словом «черновая» одна компания понимает штукатурку по маякам и полусухую стяжку, другая — только перегородки и стояки. Точный перечень работ всегда указан в договоре и приложениях к нему, и сверять нужно именно с ним, а не с описанием на сайте.
| Элемент | Без отделки | Черновая | Предчистовая (white box) |
|---|---|---|---|
| Перегородки | Нет или частично | Возведены | Возведены |
| Стены | Голое основание | Штукатурка вчерне | Шпаклёвка и грунт |
| Пол | Плита перекрытия | Стяжка | Стяжка под покрытие |
| Электрика | Щит и ввод | Щит, иногда штробы | Разводка, точки выведены |
| Сантехника | Стояки | Стояки, вывод точек | Точки подключения готовы |
| С чего начинается ремонт | С планировки и перегородок | С проверки основания и разводки | С проверки поверхностей и финиша |
Не принимайте предчистовую отделку на веру. Прошпаклёванная стена бывает ровной только на вид: под обои она сгодится, а под покраску или крупноформатную плитку почти всегда требует доработки. Перед стартом финиша проверьте поверхности правилом и уровнем — переделывать по уложенному покрытию дороже.

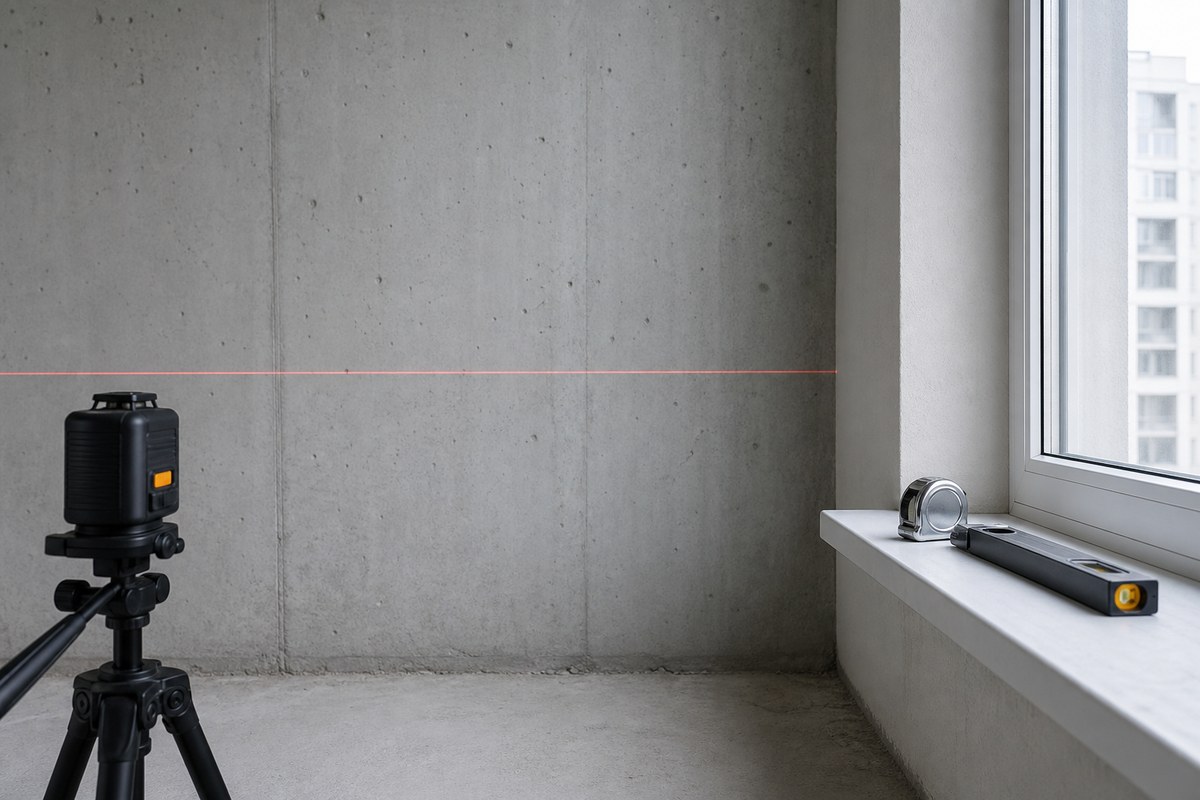

Подготовка: замеры, проект, смета и согласования
Подготовительный этап не создаёт видимого результата, но именно он определяет, уложится ли ремонт в бюджет и сроки. Общая логика подготовки одинакова для любого стартового состояния квартиры и подробно разобрана в материале про подготовку к ремонту квартиры. Минимальный набор шагов такой.

- Замеры. Точные размеры каждого помещения, высота потолков, положение стояков, ниш и вентканалов. Обмерный план — основа для всех дальнейших расчётов.
- Планировочное решение. Расстановка мебели и техники до начала работ. От неё зависит, где будут розетки, выключатели, вывод под стиральную машину и точки водоснабжения.
- Дизайн-проект или эскиз. Даже простая схема с раскладкой плитки, развёртками стен и планом освещения избавляет от десятков решений «на ходу».
- План электрики. Количество групп, расположение щита, каждый вывод под светильник, розетку и технику. Менять это после штробления сложно и дорого.
- Согласование перепланировки. Если планируется перенос мокрых зон, снос ненесущих перегородок или изменение проёмов, изменения нужно согласовать с уполномоченными органами до начала работ, а не после.
- Смета. Перечень работ и материалов с объёмами. Смета на ремонт квартиры в новостройке обычно строится по этапам, и резерв на непредвиденные расходы в ней должен быть заложен обязательно.
- Закупка «длинных» позиций. Межкомнатные двери, плитка, напольное покрытие и сантехника нередко идут под заказ неделями — выбирать их лучше на этапе подготовки.
- Организация площадки. Защита окон и входной двери, вывоз строительного мусора, точка воды и электричества для инструмента, место хранения материалов.
Отдельно стоит решить, делаете вы ремонт своими руками, нанимаете бригаду по этапам или отдаёте всё одному исполнителю. Вариант «ремонт квартир в новостройке под ключ» подразумевает, что подрядчик ведёт все стадии от демонтажа до уборки по единой смете и отвечает за результат целиком; при работе по этапам ответственность за стыки между бригадами ложится на владельца квартиры.
Этапы ремонта квартиры в новостройке с нуля: пошаговый план
Квартира без отделки — самый ёмкий сценарий, зато и самый понятный: работы идут строго от конструктива к финишу. Если разобраться с этой последовательностью, остальные варианты выводятся из неё простым вычёркиванием уже готовых стадий. Общая логика этапов ремонта одинакова для любого жилья и подробно раскрыта в опорном материале про этапы ремонта квартиры.
- Демонтаж и вынос. Даже в новой квартире бывает что убирать: временные перегородки, строительный мусор, лишние наплывы бетона, неудачно расположенные короба. Одновременно квартиру освобождают под работы.
- Возведение перегородок. Кладка из газобетона или пазогребневых плит либо каркас из гипсокартона. На этом же этапе формируют проёмы, ниши и короба для инженерии.
- Окна и остекление балкона. Если застройщик поставил временные конструкции или планируется замена, менять окна нужно до мокрых работ — иначе повреждается свежая отделка.
- Разводка электрики. Штробление стен, прокладка кабеля по группам, установка подрозетников, сборка щита. Каждый вывод под розетку, светильник и технику делается по проекту.
- Разводка сантехники. Трубы водоснабжения и канализации от стояков к точкам, вывод под смесители, унитаз, стиральную и посудомоечную машины, при необходимости — перенос полотенцесушителя.
- Отопление и вентиляция. Перенос или замена радиаторов, подготовка под кондиционеры, устройство приточных клапанов и вытяжных коробов.
- Гидроизоляция мокрых зон. Санузел, ванная, зона стиральной машины и иногда кухня. Слой наносится до стяжки и с заходом на стены.
- Стяжка пола. Цементно-песчаная или полусухая стяжка выводит горизонталь под напольное покрытие. При устройстве водяного контура тёплого пола трубы укладывают до заливки.
- Штукатурка стен. Выравнивание по маякам под правило. Именно этот слой определяет геометрию квартиры, поэтому экономить на нём не стоит: варианты составов и способы разобраны в статье, чем выравнивать стены.
- Черновой потолок. Заделка стыков плит, выравнивание или монтаж каркаса под гипсокартон, если предусмотрены короба и скрытая подсветка.
- Шпаклёвка и подготовка под финиш. Финишная шпаклёвка, шлифовка, грунтование. После этого этапа квартира фактически доведена до состояния предчистовой отделки.
- Чистовая отделка. Плитка, покраска, обои, напольное покрытие, потолок, двери, электроустановочные изделия и сантехнические приборы — в порядке, разобранном ниже.
- Уборка и приёмка работ. Финишная уборка от строительной пыли, проверка каждого узла, устранение недочётов и только потом занос мебели.
Внутри каждого этапа действует одно и то же правило: сначала грязные и мокрые процессы, потом чистые и сухие. Штробление, стяжка и штукатурка дают огромное количество пыли, поэтому все они должны быть закончены до того, как в квартире появятся обои, ламинат и белый потолок.

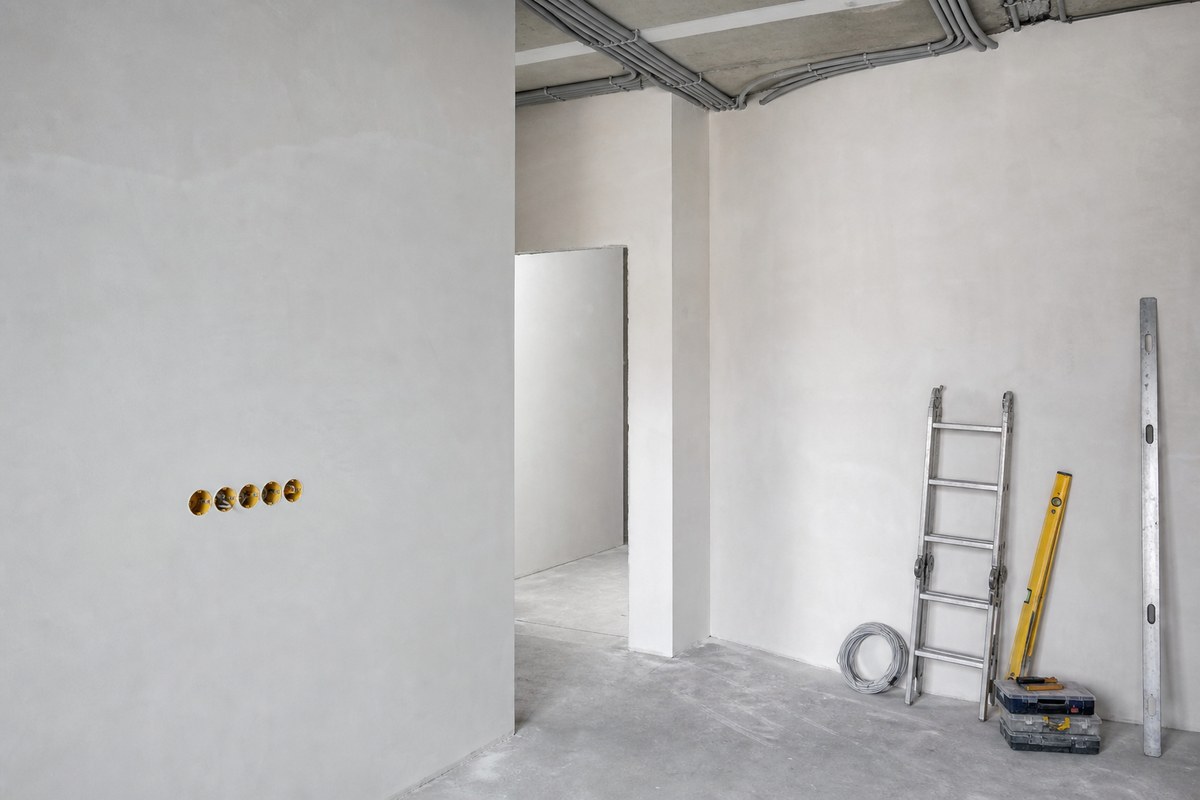

Порядок ремонта в квартире с черновой отделкой
Квартира в черновой отделке — самый частый вариант в новостройках. Формально базовые работы выполнены, но фактически ремонт начинается с проверки того, что сделал застройщик. Порядок ремонта в квартире с черновой отделкой строится так.

- Ревизия основания. Проверить стяжку на бухтение и трещины, штукатурку — на отклонения по вертикали и отслоения, углы — на прямизну. Дефекты, попадающие в гарантию, фиксируют и предъявляют застройщику.
- Корректировка планировки. Снос или перенос ненесущих перегородок, устройство новых проёмов, возведение дополнительных стен из гипсокартона под гардеробную или нишу.
- Разводка электрики. В черновой отделке чаще всего есть только щит, поэтому штробление стен, прокладка кабеля и установка подрозетников выполняется полностью.
- Сантехнические работы. Разводка труб от стояков, вывод точек в санузле и на кухне, подготовка подключения бытовой техники.
- Мокрые зоны. Гидроизоляция санузла, при необходимости — локальная стяжка после переноса трапов и подиумов.
- Ремонт и доводка стяжки. Если перепады превышают допуск для выбранного покрытия, поверх заводской стяжки делают наливной слой самовыравнивающейся смесью.
- Доводка стен. Локальный ремонт штукатурки, армирование проблемных участков, выведение углов, затем шпаклёвка в один-два слоя со шлифовкой.
- Потолок. Подготовка под покраску либо монтаж каркаса и коробов; для натяжного полотна достаточно закрыть стыки и развести кабель под светильники.
- Чистовая отделка. Плитка в санузле, покраска или обои, напольное покрытие, монтаж дверей, установка розеток, выключателей и приборов.
- Финишная уборка. Удаление пыли со всех поверхностей, мойка окон, проверка работы инженерии.
Главное отличие этого сценария от ремонта с нуля — меньший объём конструктива, но необходимость аккуратно проверить чужую работу. Если стяжка бухтит, а штукатурка отслаивается, дешевле переделать проблемные участки сразу, чем ловить трещины по обоям через полгода.
Частая ошибка на черновой отделке — доверять «ровным» стенам без замера. Штукатурка застройщика делается по нормативным допускам для строительной готовности, а не под покраску. Замеры правилом длиной два метра по каждой стене занимают час и экономят недели переделок.
Последовательность ремонта с предчистовой отделкой (white box)
Предчистовая отделка сокращает ремонт до финишного этапа, но не отменяет проверок. Последовательность ремонта в квартире в новостройке с предчистовой отделкой поэтапно выглядит так.
- Проверка поверхностей. Стены и потолок проверяют правилом и лампой в скользящем свете, стяжку — уровнем. Всё, что не проходит под выбранный финиш, дорабатывают.
- Проверка инженерии. Прозвонить группы электрики, убедиться, что точки выведены по вашему плану расстановки мебели, а не по типовому. Проверить точки водоснабжения и канализации.
- Корректировка точек. Если розетки и выводы не совпадают с планировкой, штробление делают именно сейчас — локально и до финиша.
- Мокрые зоны. Гидроизоляция и укладка плитки в санузле и на кухонном фартуке — самые грязные операции нужно закрыть до финиша в комнатах.
- Тёплый пол. Электрический контур укладывают под плитку в тонкий слой, водяной требует стяжки, поэтому в white box чаще выбирают электрический — сравнение вариантов есть в материале, какой тёплый пол выбрать.
- Потолок. Покраска подготовленного основания либо монтаж натяжного полотна после отделки стен.
- Стены. Финишная шпаклёвка при необходимости, грунт, затем покраска, обои или декоративные покрытия.
- Пол. Укладка ламината, паркета, кварцвинила или линолеума по подготовленному основанию с подложкой.
- Двери и финиш. Монтаж межкомнатных дверей, плинтусов, розеток, выключателей, светильников и сантехнических приборов.
Именно в этом сценарии видна ценность подготовки: чем точнее сделан план электрики и раскладка мебели до старта, тем меньше вмешательств в готовые поверхности. Общий состав финишных работ подробно описан в материале про чистовую отделку квартиры.

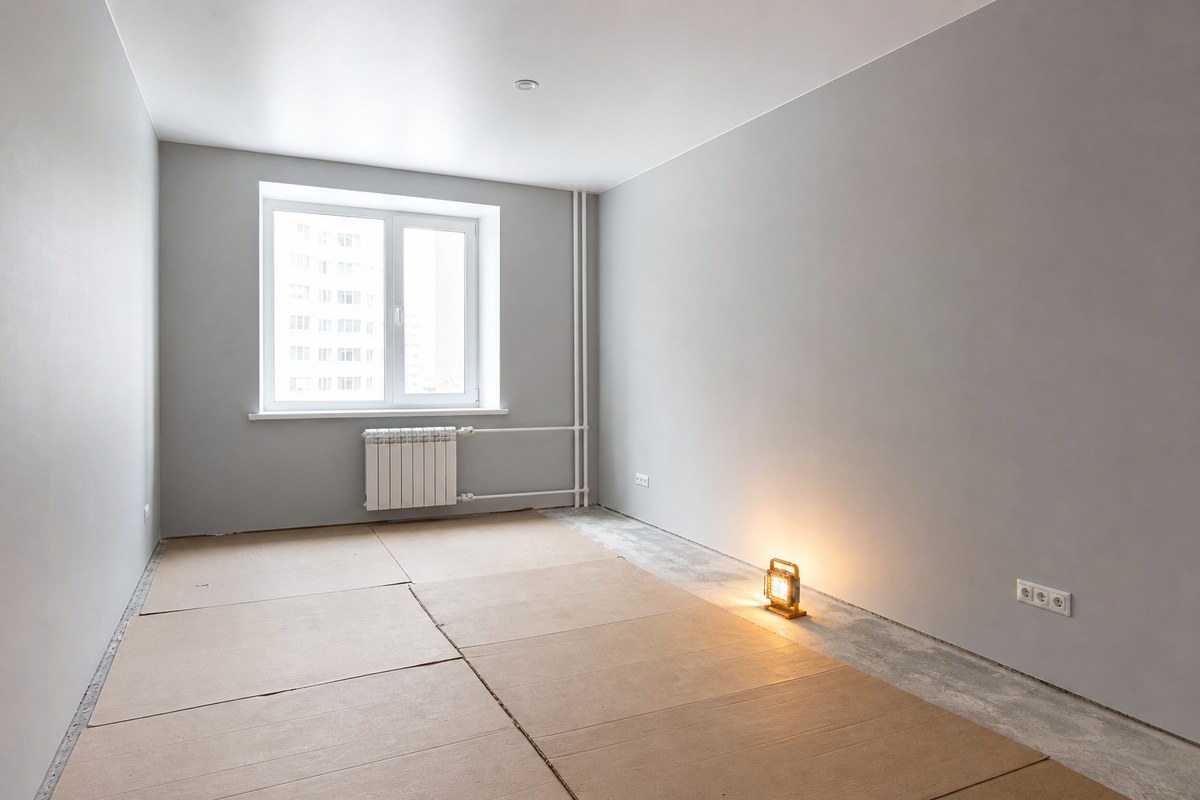

Чистовые работы: принцип «сверху вниз»
Чистовая стадия одинакова для всех трёх сценариев и подчиняется простому принципу: сверху вниз, от пыльного к деликатному. Так готовые поверхности не пачкаются и не повреждаются. Порядок выполнения такой.

- Потолок. Покраска или подготовка под натяжное полотно. Натяжное полотно нередко монтируют уже после обоев — очерёдность зависит от технологии, которую использует бригада, и её нужно согласовать заранее.
- Стены. Покраска, поклейка обоев или декоративная штукатурка. Подобрать тип покрытия под конкретную комнату помогает разбор, какие обои выбрать.
- Полы. Укладка напольного покрытия после того, как со стенами и потолком закончено; выбор класса и толщины плашки описан в материале, какой ламинат выбрать.
- Двери. Установка межкомнатных дверей с коробками, наличниками и фурнитурой — после чистового пола.
- Электроустановочные изделия. Монтаж розеток, выключателей, рамок, светильников и люстр, финальная проверка групп в щите.
- Сантехника. Установка унитаза, раковины, ванны или душевой, смесителей, подключение стиральной и посудомоечной техники.
- Плинтусы и раскладки. Напольный плинтус, пороги, стыковочные профили и мелкая фурнитура завершают отделку.
- Кухня и встроенная мебель. Сборка кухни и шкафов идёт в самом конце, когда стены и пол готовы, а точки подключения выведены и проверены.
Очерёдность по комнатам
Внутри квартиры работы тоже ведут в определённой последовательности, чтобы не носить материалы и пыль через готовые комнаты.
- Санузел и ванная. Самая грязная зона: гидроизоляция, плитка, затирка, тёплый пол. Закрывают первой.
- Кухня. Фартук, финиш стен, напольное покрытие, вывод точек под технику.
- Жилые комнаты. Сухие помещения с обоями или покраской и ламинатом, где важно сохранить чистоту.
- Коридор и прихожая. Проходная зона, которую логично закрывать последней — по ней носят материалы до самого окончания работ.
Двери ставят после чистового пола, но заносить полотна в квартиру лучше заранее — им нужно несколько дней на акклиматизацию. Тот же принцип работает для ламината и паркетной доски: упаковки выдерживают в помещении при рабочей влажности перед укладкой. Это дешёвая предосторожность, которая экономит нервы на финишном этапе.
Сроки этапов и на чём строится смета
Точные сроки назвать невозможно: они зависят от площади квартиры, стартового состояния, количества мокрых зон, сложности проекта и числа людей на объекте. Но соотношение между этапами устойчиво, и на него можно опираться при планировании. Подробный разбор длительности есть в материале, сколько длится ремонт квартиры.
| Этап | Что входит | Что влияет на срок |
|---|---|---|
| Подготовка | Замеры, проект, смета, закупка | Сложность дизайна, сроки поставки материалов |
| Демонтаж и перегородки | Разбор, кладка, проёмы | Объём перепланировки и согласования |
| Инженерия | Электрика, трубы, отопление | Количество групп и точек подключения |
| Черновые работы | Стяжка, штукатурка, шпаклёвка | Площадь, толщина слоя, время высыхания |
| Чистовая отделка | Плитка, финиш стен, пол, потолок | Сложность раскладки и типа покрытий |
| Финиш и уборка | Двери, приборы, плинтусы, уборка | Готовность мебели и техники |
Дольше всего тянутся не сами работы, а технологические паузы: стяжке нужно время на набор прочности, штукатурке и шпаклёвке — на высыхание. Ускорять их обогревателями рискованно: слой пересыхает неравномерно и трескается.
Смета на ремонт квартиры в новостройке обычно состоит из четырёх частей: работы по этапам, черновые материалы, чистовые материалы и оборудование, а также сопутствующие расходы — вывоз мусора, доставка, подъём на этаж, аренда инструмента. Дополнительно закладывают резерв: в новостройке почти всегда всплывают позиции, которых не было в первоначальном перечне.
- Работы. Считаются по объёму: квадратные метры стяжки и штукатурки, погонные метры штробы, количество точек электрики.
- Черновые материалы. Смеси, кабель, трубы, гипсокартон, профиль, грунтовки, гидроизоляция, крепёж.
- Чистовые материалы. Плитка, обои, краска, напольное покрытие, полотно потолка, двери, плинтусы.
- Оборудование. Сантехнические приборы, смесители, светильники, розетки и выключатели, тёплый пол, вентиляция.
- Логистика. Доставка, подъём, вывоз строительного мусора, защита лифта и площадки.
- Резерв. Часть бюджета, которую не расписывают заранее и держат на непредвиденные работы.
Типичные ошибки при ремонте в новостройке
Большая часть проблем в новостройках повторяется из квартиры в квартиру. Знать их заранее полезнее, чем исправлять по факту.

- Ремонт без приёмки. Начатые работы фактически означают согласие с состоянием квартиры: предъявить претензию застройщику после этого практически невозможно.
- Нет плана расстановки мебели. Розетки и выводы делаются наугад, а потом закрываются шкафом или оказываются на метр в стороне от нужного места.
- Финиш выбран после черновых работ. Тип напольного покрытия и плитки определяет высоту стяжки и подготовку основания, поэтому решать нужно до заливки.
- Жёсткая отделка в первый год. Тонкая шпаклёвка под покраску без армирования и хрупкие декоративные покрытия хуже всего переносят усадку дома.
- Нарушение последовательности. Уложенный до финиша стен ламинат гарантированно получает пятна, царапины и строительную пыль в замках.
- Экономия на гидроизоляции. В санузле это самая дешёвая позиция сметы и самая дорогая ошибка: протечка к соседям обходится в разы больше.
- Спешка со стяжкой и штукатуркой. Финиш по недосохшему основанию приводит к отслоениям, вздутию покрытия и грибку.
- Перепланировка без согласования. Изменения, затрагивающие несущие конструкции и мокрые зоны, нужно согласовать заранее, иначе квартиру придётся возвращать в исходный вид.
- Отсутствие сметы. Без перечня работ и объёмов бюджет расползается уже на черновом этапе, а сравнить предложения исполнителей невозможно.
- Скрытые работы без фотофиксации. Разводку электрики и труб нужно снять на фото с привязкой к размерам до штукатурки — иначе сверлить стены потом опасно.
- Игнорирование соседей и УК. Шумные работы вне разрешённого времени — конфликты и жалобы; график лучше уточнить в управляющей компании заранее.
- Мебель до окончания работ. Занос кухни и шкафов до плинтусов и уборки мешает бригаде и почти всегда заканчивается повреждениями.
Отдельный риск — менять решения по ходу ремонта. Каждое изменение после старта конкретного этапа стоит дороже, чем то же решение на бумаге: приходится переделывать уже выполненное, докупать материалы и сдвигать сроки всех последующих работ.
Частые вопросы
С чего начать ремонт квартиры в новостройке?
С приёмки квартиры у застройщика и фиксации всех дефектов, а затем с замеров, планировки и сметы. Только после этого начинаются работы: демонтаж, перегородки, разводка электрики и сантехники. Начинать с закупки материалов до готового плана — самая частая ошибка.
Когда можно делать ремонт в новостройке из-за усадки?
Жёстких сроков нет, всё зависит от типа дома и грунта. Полностью ждать усадку не обязательно: подвижки учитывают технологией — армирующей сеткой, стеклохолстом, эластичными составами. Осторожнее стоит быть с покраской по тонкой шпаклёвке и жёсткими декоративными покрытиями в первый год.
Какова последовательность ремонта в квартире с черновой отделкой?
Проверка стяжки и штукатурки, корректировка перегородок, разводка электрики и труб, гидроизоляция мокрых зон, доводка пола и стен, подготовка потолка, затем чистовая отделка и финишная уборка. Основной объём в этом сценарии приходится на инженерию и выравнивание поверхностей.
Чем ремонт с предчистовой отделкой отличается от черновой?
В предчистовой отделке (white box) стены уже прошпаклёваны и загрунтованы, стяжка выведена, электрика разведена с выводом точек. Остаётся финиш: плитка, покраска или обои, напольное покрытие, потолок, двери и приборы. В черновой отделке всю инженерию и подготовку поверхностей делают заново.
В каком порядке идут работы: сверху вниз или снизу вверх?
Чистовые работы ведут сверху вниз: потолок, стены, пол, двери, электроустановочные изделия и сантехника, в конце плинтусы. По помещениям первыми закрывают мокрые зоны, последним — коридор, через который носят материалы.
Что делать раньше — стяжку или штукатурку стен?
Обычно сначала выполняется стяжка пола, затем штукатурка стен: так проще вывести углы и не залить свежую штукатурку раствором. Но порядок зависит от технологии бригады и типа стяжки, поэтому очерёдность стоит согласовать с исполнителем до начала работ.
Сколько этапов включает ремонт квартиры в новостройке с нуля?
Если считать укрупнённо, около десяти: подготовка, демонтаж, перегородки, окна, электрика, сантехника, гидроизоляция, стяжка, штукатурка и шпаклёвка, чистовая отделка и финишная уборка. В квартире с черновой отделкой часть этапов отпадает, а в предчистовой остаётся преимущественно финиш.
