Подготовка к ремонту — единственный этап, где почти нет видимого результата: стены не двигаются, плитка не кладётся, счёт за материалы ещё не пришёл. Поэтому его и сокращают, а потом переносят розетки по факту и докупают материалы по третьему разу.
Ниже — разбор того, из чего состоит подготовка к ремонту: от рулетки до вывезенного мусора. Порядок работ не случайный, каждый шаг опирается на предыдущий, и почти всё делать разумнее заранее, а не по ходу ремонта.
Что входит в подготовку к ремонту и почему на ней нельзя экономить
Формально подготовка заканчивается там, где начинаются черновые работы: перегородки, разводка труб и кабеля, стяжка и штукатурка. Всё, что до этого, — подготовка к ремонту. Обычно в неё входят такие работы:
- обмер квартиры: нужно сделать реальный обмерный план;
- планировочное решение и расстановку мебели с техникой;
- дизайн-проект или его упрощённую замену;
- решения по инженерным точкам — свет, вода, пол, встроенная техника;
- бюджет ремонта с резервом и смету — понимание, за что вы платите;
- выбор и закупку материалов: время поставки бывает долгим;
- согласования, если планировка меняется;
- организационную подготовку: мусор, защита, отключения, соседи, ремонтная бригада;
- сам демонтаж.
По времени это занимает от пары недель (косметика во вторичке) до нескольких месяцев при капитальном ремонте, если требуется согласование перепланировки. Как весь ремонт раскладывается на стадии, разобрано в материале этапы ремонта квартиры, а общая длительность — в статье сколько длится ремонт квартиры. Демонтаж на этом фоне — самая короткая стадия ремонта.
Экономят на подготовке к ремонту обычно из-за спешки, но сама ошибка здесь обходится дешевле всего. Чем позже сделан выбор, тем дороже он стоит: правка в бетоне тянет за собой новые работы и переделку отделки. Подготовка — не задержка перед ремонтом, а способ не начинать ремонт вслепую.
Обмер квартиры по факту: почему проектные площади врут
План из договора долевого участия или из документов БТИ — не рабочий чертёж, а юридический документ с допустимыми отклонениями. Стены на нём прямые, углы прямые, размеры круглые. В жизни так не бывает, и в таком случае полагаться на эти цифры при расчёте материалов нельзя: надёжнее тщательно перепроверить их обмером.

Типичные расхождения на обмере:

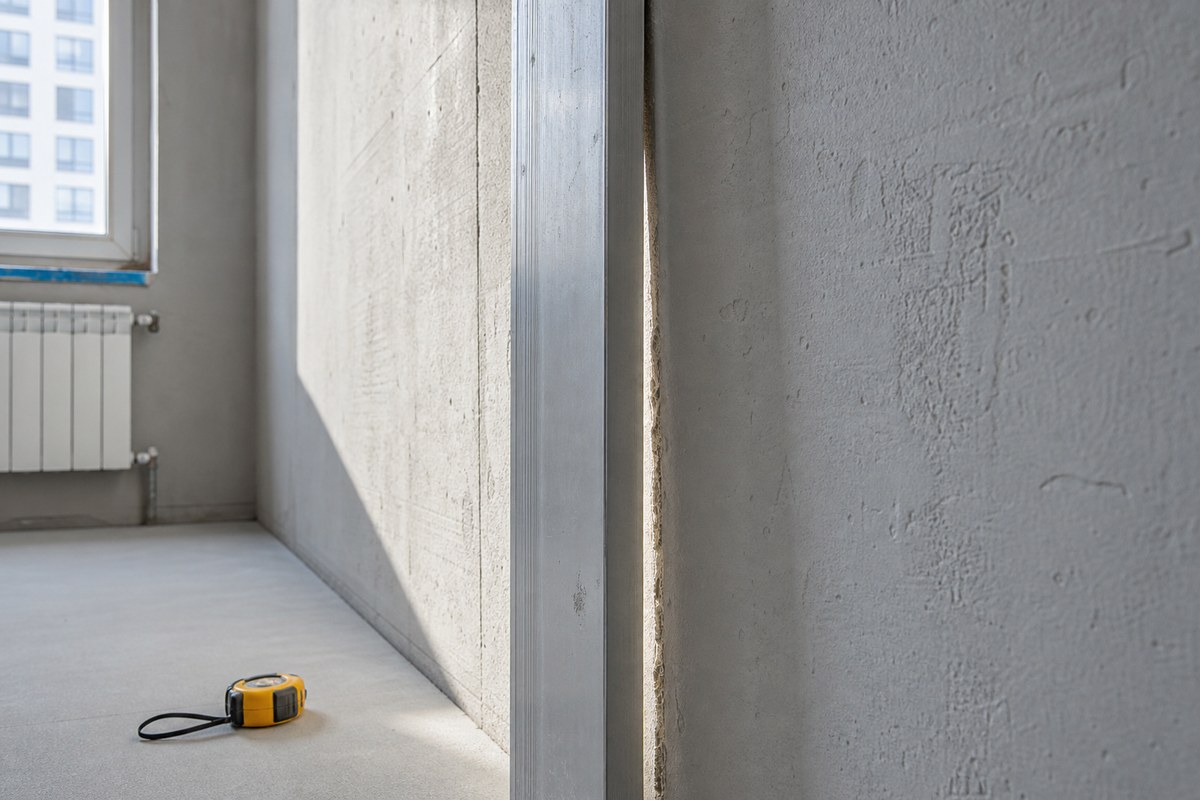

- Непрямые углы. Отклонение в пару градусов незаметно глазом, но проявляется, например, на длинной столешнице или на укладке покрытия от угла.
- Разная длина противоположных стен. Комната 3,20 × 4,00 на плане по факту бывает 3,17 и 3,24 в разных концах.
- Кривизна плоскости. Стена бывает «пузатой» или заваленной, и выравнивание таких поверхностей съедает сантиметры и площадь.
- Высота потолка, отличающаяся по углам. Это особенно важно, если планируются натяжные или подвесные конструкции потолка.
- Реальное положение стояков, вентшахт, ниш и выступов, которых на плане может не быть.
Обмер делают лазерным дальномером: каждую стену — минимум в двух-трёх точках, плюс диагонали. Они и ловят непрямоугольность: если не сходятся, свою поправку придётся учитывать в расчётах. Ещё один совет: до начала работ сделать и сохранить фото помещений и узлов со стояками — по ним проще восстановить, что где было.
Обмер имеет смысл делать дважды: до демонтажа и после. Когда снята штукатурка, плитка и короба, габариты меняются на пару сантиметров. Финальные размеры мебели и сантехники считают по второму обмеру.
План расстановки: мебель и техника определяют всё остальное
Это ключевой документ подготовки к ремонту: именно из него рождается вся электрика и сантехника — план расстановки определяет, где пройдут инженерные коммуникации и какие работы придётся вести по стенам.

Логика простая: розетка не может располагаться «где-то у стены» — например, она встаёт за тумбой на конкретной высоте. Пока непонятно, где кровать, невозможно сказать, где будут бра и какие розетки нужны. Без модели духового шкафа нельзя развести кухонную группу. На этом же этапе продумывают пространство для хранения — шкафы, антресоли, кладовую. Здесь же стоит определить зоны под вещи разных габаритов: от сезонной одежды до своего инструмента и строительных мелочей.
Что нужно зафиксировать на плане расстановки:
- габариты каждого предмета мебели в миллиметрах, а не «диван примерно тут»;
- направление открывания дверей и ящиков, которые не должны мешать друг другу;
- проходы: комфортным называют коридор около 70–80 см, у кухонного фронта свои нормы — больше;
- крупную технику с реальными размерами и требованиями к вентиляции;
- какие места под встроенную мебель «по месту», а где мебель покупная и жёстко заданная.
Планировать удобно покомнатно: у кухни, спальни и санузла свои сценарии, а разбор по типам помещений собран в рубрике комнаты. Чем точнее план расстановки мебели, тем меньше сюрпризов.
Встроенную технику — духовку, посудомойку, варочную панель, стиральную машину — выбирают и записывают точные модели до разводки воды и кабеля. Ниши, подводки и мощность нужно подобрать под прибор. Замена модели, когда работы начаты, означает переделку.
Дизайн-проект и решения, которые принимают до старта
Дизайн-проект обычно понимают как «красивые картинки», но по сути это комплект рабочих чертежей, по которым идут работы. Хороший дизайн-проект превращает представление об интерьере в размеры и спецификации.

Что входит в дизайн-проект
В полный дизайн-проект входят планировка, план расстановки, развёртки стен, планы пола и потолка, схемы коммуникаций и сантехники, спецификации материалов. Проект связывает дизайн и ремонт: по нему считают смету и заказывают материалы. Без этих решений не обойтись, но принимать их придётся уже по ходу ремонта, что дороже.
Когда можно обойтись без полного проекта
Для косметического ремонта без переноса стен полноценный дизайн-проект не нужен. Его роль сыграет упрощённый дизайн-проект из трёх документов: план расстановки, план розеток и точек воды, подборка материалов с образцами. Подобрать дизайнерские сочетания отделки — обои, краска, ламинат — помогает рубрика материалы. Дальше идут решения, которые дешевле принять на бумаге: в противном случае они будут дороже.
Сценарии освещения
Свет закладывают не «люстрой в центре потолка», а по сценариям: рабочий, общий, вечерний, подсветка. От этого зависят группы, выключатели, проходные схемы и диммеры. Переделать сценарий после штробления и заливки пола — значит вскрывать поверхности.
Точки воды и канализации
Раковина, унитаз, стиральная и посудомоечная машины, фильтр, полотенцесушитель — каждая точка требует подводки и слива. Слив особенно капризен: он работает только с уклоном, и это ограничивает, куда перенести сантехнику. Продумать это удобно через сценарии использования комнаты: где встанет раковина, где будут точки под машину, как подойти к прибору.
Тёплый пол и уровни
Решение о тёплом поле принимают до стяжки: пол в неё и укладывается. Здесь же нужно определить тип (электрический или водяной), зоны укладки, места под установку терморегуляторов и высоту пирога пола — от неё зависит высота проёмов. Разные покрытия имеют разную толщину: если, например, плитка в санузле и ламинат в комнате должны выйти в один уровень, это закладывают заранее, а не решают порожком.
Бюджет, смета и резерв
Бюджет ремонта удобно делить на статьи:
| Статья расходов | Что сюда входит | Предсказуемость |
|---|---|---|
| Работы | черновые и чистовые работы бригады или компании | предсказуема при готовой смете |
| Черновые материалы | смеси, профиль, листы гипсокартона, трубы, кабель, крепёж | считается по объёмам |
| Чистовые материалы | плитка, ламинат, обои, краска, двери | зависит от класса |
| Мебель и техника | кухня, встроенная и отдельная техника | самая размытая статья |
| Скрытые расходы | вывоз мусора, доставка, подъём, инструмент | обычно забывают заложить |
| Резерв | 10–20% на дефекты | обязателен, а не опция |
Резерв — не признак плохого планирования, а самая обычная часть расчёта. Закладывают в среднем 10–20% сверху: чем старше дом, тем ближе к верхней границе, особенно если о состоянии мало известно. В таких квартирах под отделкой находят, например, гнилые трубы, алюминиевую проводку, разрушенную стяжку и грибок. Ориентиры по ценам и качеству черновых работ у московских компаний — на странице черновая отделка квартиры в Москве, цены, логика комплексного подхода — в разделе комплексный ремонт квартир.
Смета — перечень работ с единицами измерения, объёмами и ценой за единицу. Читать её стоит с трёх сторон, чтобы определить реальный объём работ. Во-первых, единицы измерения: штукатурка считается в квадратных метрах, штробление — в погонных, установка розетки — в штуках; пункт «электрика — комплект» без расшифровки непроверяем. Во-вторых, полнота: обычная ситуация, когда в смете есть «укладка плитки», но нет грунтовки, гидроизоляции, затирки и подрезки — документ не обманывает, он неполный. В-третьих, условия изменения: нужно понять, как оформляется правка после начала работ и кто её утверждает.
Заметно заниженная смета обычно означает не выгоду и тем более не качество, а то, что часть работ вынесена за скобки и появится позже как «дополнительные». Сравнивать цены, которые предлагают разные компании, корректно при одинаковом перечне позиций.
Выбор и закупка материалов: что брать заранее, что — по ходу
Самая распространённая ошибка новичка — начинать закупку материалов для ремонта «на глаз». Правильнее разнести материалы на две группы: время поставки и риск ошибиться в объёме. Одни позиции покупают заранее, другие — под конкретный этап работ.

Заранее стоит взять то, что долго едет или задаёт размеры остальному:
- встроенную технику и сантехнику — под них ведут монтаж инженерных коммуникаций;
- межкомнатные двери и дверные коробки — по ним считают проёмы под установку;
- напольное покрытие (ламинат, керамогранит) и настенную плитку — чтобы свести уровни пола и раскладку;
- отделочные материалы с длинной доставкой: например, обои некоторых коллекций везут неделями.
По ходу докупают то, чей расход виден только в процессе работ:
- черновые смеси, грунтовку, расходники, объём которых зависит от состояния оснований;
- обои и краску — когда стены выведены и площадь поверхностей под чистовую отделку понятна;
- мелкий крепёж и детали, которые проще купить под задачу, чем использовать остатки.
Объём материалов нужно определить по обмеру: это позволит не переплачивать и не бегать в магазин посреди работ. При закупке обоев берут запас одной партии: тот же оттенок позже удаётся докупить не всегда, особенно у крупных коллекций. Но одного плана мало: в отделке учитывают подрезку и бой, а качество раскроя зависит от инструмента и опыта. Подобрать инструмент, если часть работ делают своими руками, поможет рубрика инструменты. Так закупка идёт под каждый этап ремонта, а не превращается в склад коробок и рулонов обоев, которые занимают квартиру.
Согласования и документы до начала ремонта
Если планировка меняется, одни работы требуют согласования, а другие запрещены в принципе. Узнавать об этом нужно перед началом работ, а не после того, как стена разобрана. Ориентиры, которые касаются большинства квартир:
- несущие и капитальные стены — потребуется проект с расчётом усиления перекрытия, самовольно нельзя;
- вентиляционные шахты — нельзя уменьшать, закладывать, подключаться к чужому каналу;
- общедомовые стояки — нельзя зашивать без ревизионного люка;
- перенос «мокрых зон», например на комнату соседей снизу, ограничен;
- объединение кухни с газом и жилой комнаты без плотной двери не проходит;
- радиаторы и отопление на лоджии выносить нельзя.
Разбор процедуры и типовых отказов — тема отдельная, ей посвящена рубрика перепланировка. Здесь важно другое: сроки согласования тянутся месяцами и влияют на график ремонта.
Незаконная перепланировка всплывает при продаже квартиры, ипотеке и любых сделках. Узаконить её постфактум удаётся не всегда: в таком случае единственный вариант — возвращать всё в исходное состояние за свой счёт и делать ремонт заново.
Подготовка квартиры и демонтаж: с чего начинаются работы
Демонтаж — самый грязный и шумный день капитального ремонта, и с него начинаются работы на объекте.

Организационная подготовка к работам

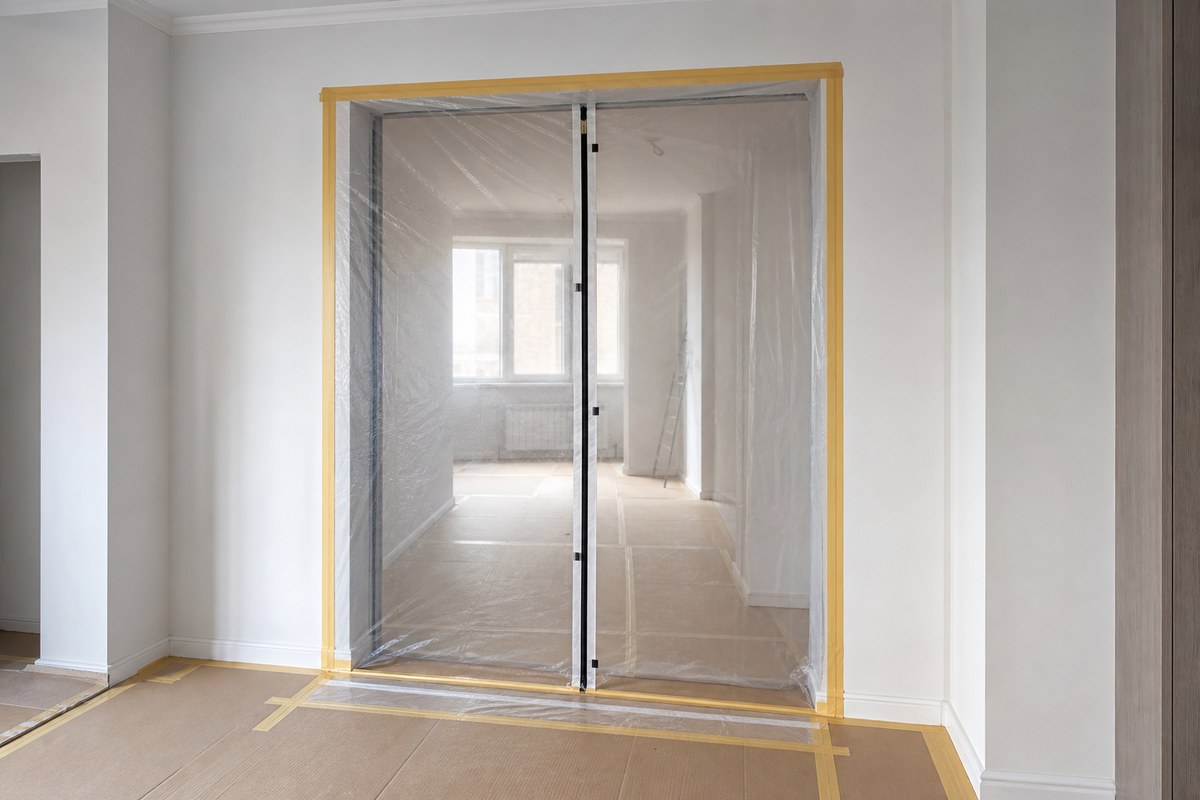

Что нужно подготовить и сделать до первого удара перфоратором:
- Решить вопрос с мусором. Строительный мусор нельзя выносить в дворовые контейнеры. Нужны мешки, свой договор на вывоз и место, куда его складируют. Объём почти всегда максимально недооценивают.
- Защитить то, что остаётся. Входная дверь, рамы окон, радиаторы, счётчики, лифт и лестничная клетка. Строительная пыль расходится по всей квартире и подъезду, царапает стеклопакеты.
- Проверить отключения. Вода перекрыта, электрика обесточена на демонтируемых участках, газ — через газовую службу.
- Предупредить соседей. Объявление в подъезде с графиком работ снимает большую часть конфликтов.
- Уточнить режим тишины. Он различается по регионам и нередко ограничен правилами ЖК: с обеденным перерывом и запретом на выходные.
Очерёдность работ по демонтажу
Работы идут сверху вниз и от чистого к грязному, чтобы не делать уборку дважды:
- вынос мебели, снятие дверей, радиаторов, сантехники;
- снятие потолочных конструкций и отделки потолка;
- снятие настенных покрытий: обои, плитка, декоративная и отслаивающаяся штукатурка;
- разбор перегородок под снос;
- демонтаж напольных покрытий и, если требуется, стяжки пола;
- снятие ветхой проводки и труб;
- вывоз мусора и черновая уборка.
Старую штукатурку и стяжку снимают не всегда — только если поверхности отслаиваются, бухтят при простукивании или не дают выйти в нужные уровни пола. Крепкое основание лучше оставить: снос — это лишние деньги, мусор и нагрузка на перекрытие, а на качество отделки не влияет. После разбора поверхности оценивают заново: теперь видно состояние стен.
Какие работы идут после подготовки: порядок этапов
Порядок этапов ремонта квартиры почти не зависит от бюджета. Нарушать его дорого: каждый следующий этап закрывает предыдущий, а возврат назад означает переделку готовых поверхностей.
- Демонтаж. Снятие старой отделки, разборка перегородок, вывоз строительного мусора. На этом этапе видно состояние стен, пола, потолка и коммуникаций.
- Монтаж инженерных сетей. Разводка электрики, монтаж труб водоснабжения и канализации, вентиляция. Такие работы делают до черновой отделки: потом их спрячут стяжка и штукатурка.
- Черновые работы. Выравнивание поверхностей стен и потолка, устройство полов, затем гидроизоляция зон с повышенной влагой. Качество этого этапа определяет, как ляжет чистовая отделка.
- Чистовая отделка. Покраска, обои, укладка плитки, монтаж напольного покрытия и потолка. Например, натяжной потолок ставят после окраски стен.
- Финальная установка. Монтаж сантехники, установка розеток и выключателей, светильников, межкомнатных дверей, сборка мебели.
Совет на будущее: сроки капитального ремонта квартиры считают не по одному этапу, а по всей цепочке, с учётом пауз на высыхание. Строительных работ без пауз не бывает, и в случае со стяжкой ожидание измеряется неделями. Если ремонт ведёт подрядная организация, порядок этапов и сроки должны быть в договоре у добросовестной компании.
Частые ошибки на старте ремонта
Большинство проблем в ремонте квартиры закладывается на старте, когда нужное решение отложили «на потом». Вот какие ошибки будут стоить дороже всего:

- считать материалы по площадям из БТИ, а не по обмеру — риск не угадать объём работ;
- начинать демонтаж, пока не выбрана встроенная техника и не известны размеры;
- разводить электрику без плана расстановки — розетки оказываются за шкафами;
- браться за снос стен, не выяснив, что можно трогать, а что нет;
- планировать бюджет без резерва — первый же скрытый дефект ломает всё, что удалось рассчитать;
- покупать сразу всю чистовую отделку, даже самую дорогую, до готовности оснований;
- не заложить сроки на согласование и доставку.
Важно проверить готовность к ремонту: подготовка сделана, когда есть обмерный план по факту, планировка, расстановка с моделями техники, план розеток и точек воды, решённые вопросы пола и смета с резервом, а квартира очищена от старой отделки. Работу, которая держится на «потом решим», скорее всего придётся сделать заново. Дальнейшие шаги — от разводки инженерных коммуникаций до окончания чистовой отделки — разобраны в рубрике этапы ремонта.
Частые вопросы
С чего начать подготовку к ремонту квартиры?
С обмера по факту и плана расстановки мебели. Сначала нужно понять реальные размеры помещения и то, что и где будет стоять: от этого зависит электрика, сантехника и расчёт материалов. Только потом имеет смысл сделать смету и покупать материалы.
Нужен ли дизайн-проект или можно без него?
Для сложного ремонта с переносом стен дизайн-проект экономит время и деньги. Для косметики его заменит связка из плана расстановки, плана розеток и подборки материалов. Общий совет — все решения принять заранее: сделать это по ходу ремонта дороже.
Сколько закладывать в резерв бюджета?
Ориентировочно 10–20% сверх сметы. Чем старше дом и меньше о нём известно, тем ближе к верхней границе: в старых квартирах под отделкой часто находят изношенные трубы и проводку, которые придётся менять.
Что покупать заранее, а что по ходу ремонта?
Заранее берут то, что задаёт размеры и долго едет: встроенную технику, сантехнику, двери, напольное и настенное покрытие. По ходу докупают черновые смеси, грунтовку, обои и краску — их расход виден, когда стены и полы выведены под чистовую отделку.
Можно ли жить в квартире во время ремонта?
При косметическом ремонте — иногда да, поэтапно закрывая комнаты. При капитальном ремонте с демонтажом, пылью и отключением воды жить тяжело, и стоит заложить в бюджет временное жильё. Это одна из «скрытых» статей бюджета, о которой забывают в первой прикидке.
Как понять, что подготовка закончена и можно начинать черновые работы?
Когда сходится весь набор: обмер по факту, планировка, расстановка с моделями техники, план розеток и точек воды, решения по полам, смета с резервом, а квартира очищена от старой отделки. Если всё готово, можно грамотно и без спешки начинать ремонт.
